Đây là dấu mốc quan trọng, khẳng định sự sẵn sàng của ngành điện trong việc cung cấp nguồn điện an toàn, ổn định và tin cậy, phục vụ sân bay khi chính thức đi vào khai thác.

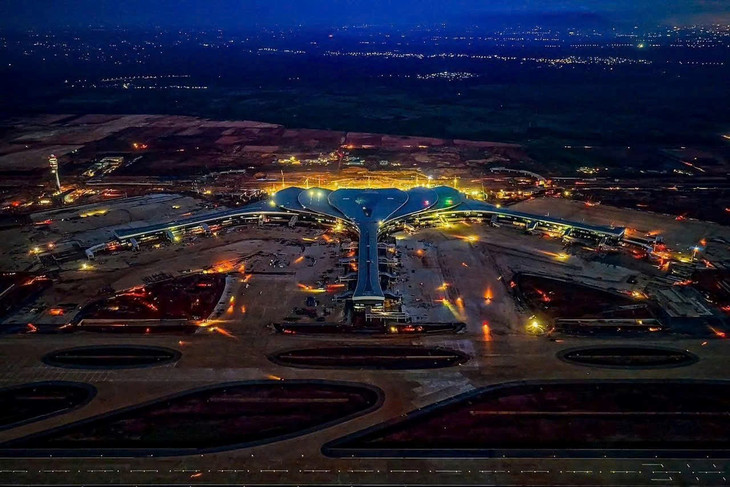

Theo kế hoạch, Sân bay quốc tế Long Thành sẽ được khánh thành vào ngày 16/12/2025 và đón chuyến bay đầu tiên vào ngày 19/12/2025, sau hơn 5 năm xây dựng với tiến độ thần tốc theo chỉ đạo của Thủ tướng Chính phủ. Khi hoàn thành toàn bộ 3 giai đoạn, sân bay có công suất thiết kế lên tới 100 triệu hành khách/năm và 5 triệu tấn hàng hóa/năm, trở thành cửa ngõ hàng không quốc tế chiến lược của khu vực phía Nam và cả nước.
Xác định rõ vai trò “điện đi trước một bước”, Tổng công ty Điện lực miền Nam (EVNSPC) và PC Đồng Nai đã chủ động đầu tư xây dựng công trình “Trạm biến áp 110kV Sân bay Long Thành và đường dây đấu nối”. Công trình có quy mô xây mới trạm biến áp 110kV công suất 2x40MVA, cùng tuyến đường dây đấu nối dài 3,8 km, với tổng mức đầu tư 158 tỷ đồng.

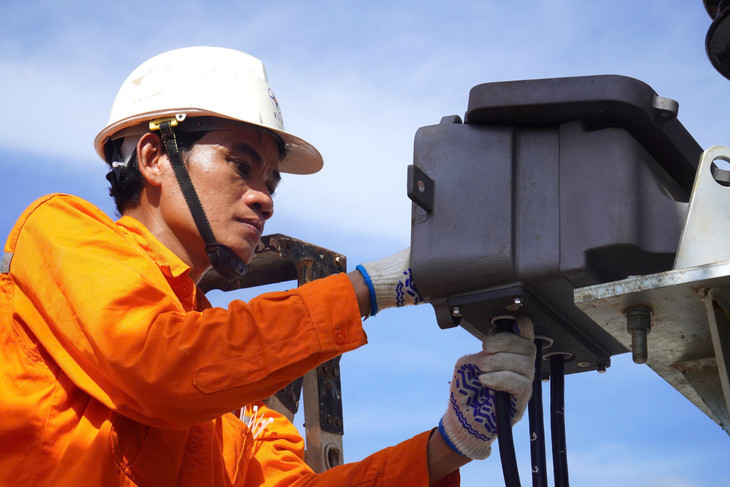

Dù theo kế hoạch ban đầu công trình dự kiến đóng điện vào quý II/2025, song với tinh thần quyết liệt, sự chỉ đạo sát sao của lãnh đạo các cấp, nỗ lực cao độ của lực lượng thi công, cùng sự hỗ trợ tích cực của chính quyền địa phương và sự đồng thuận của người dân, công trình đã được đóng điện giai đoạn 1 ngay trong tháng 11/2024, vượt tiến độ đề ra. Tiếp đó, giai đoạn 2 – lắp đặt máy biến áp T2 (40MVA) – được khởi công vào tháng 9/2025 và hoàn thành đóng điện vào ngày 24/11/2025, chỉ sau chưa đầy hai tháng thi công nước rút.

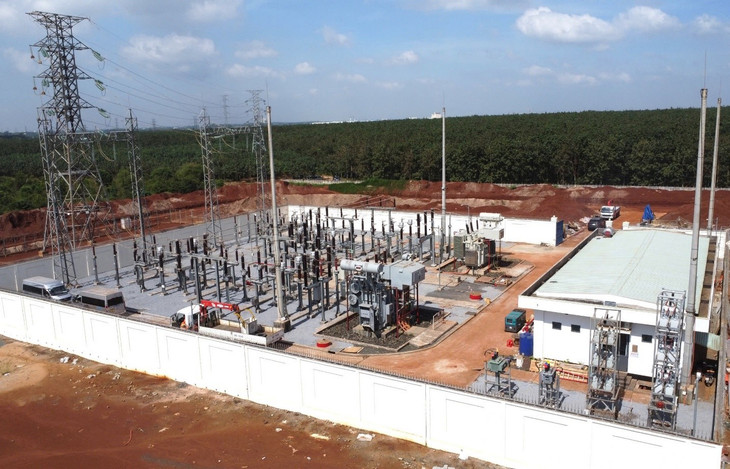

Trạm biến áp 110kV Long Thành được đầu tư theo mô hình trạm không người trực, ứng dụng công nghệ hiện đại với hệ thống giám sát, điều khiển số hóa hoàn toàn, vận hành từ xa qua hệ thống SCADA, tuân thủ tiêu chuẩn quốc tế IEC 61850. Hệ thống cho phép giám sát tình trạng thiết bị theo thời gian thực, góp phần nâng cao độ an toàn, độ tin cậy và hiệu quả trong quản lý vận hành.
Khi đi vào hoạt động, công trình không chỉ đảm bảo cung cấp điện liên tục, chất lượng cao cho toàn bộ hoạt động của Sân bay quốc tế Long Thành, mà còn góp phần giảm bán kính cấp điện 22kV, giảm tổn thất điện năng, nâng cao chất lượng điện áp và độ tin cậy cung cấp điện cho khu vực lân cận.
Trong thời gian tới, nhằm bảo đảm hệ thống điện phục vụ sân bay vận hành an toàn, ổn định và thông suốt, PC Đồng Nai sẽ tổ chức trực vận hành 24/7 thông qua hệ thống SCADA; tăng cường kiểm tra định kỳ, kiểm tra chuyên đề, thực hiện duy tu, bảo dưỡng theo đúng quy chuẩn ngành điện; xây dựng các phương án dự phòng đa tầng, vận hành theo tiêu chí N-1 đối với các thiết bị quan trọng; chủ động chuẩn bị các kịch bản xử lý sự cố và chuyển tải nhanh trong mọi tình huống. Đồng thời, đơn vị phối hợp chặt chẽ với Cảng vụ và Ban Quản lý dự án Cảng hàng không quốc tế Long Thành trong công tác kiểm tra, giám sát an toàn điện, tăng cường phòng cháy chữa cháy và các biện pháp phòng ngừa sự cố lưới điện.
Hiện nay, trung bình mỗi tháng, khu vực thi công Sân bay đang tiêu thụ khoảng 730.000 kWh (mức tiêu thụ tương đương một doanh nghiệp lớn).
Song song với đó, PC Đồng Nai tiếp tục phối hợp cùng Ban Quản lý dự án Cảng hàng không quốc tế Long Thành nghiên cứu, hoàn thiện quy hoạch và chuẩn bị đầu tư nâng cấp hạ tầng nguồn và lưới điện, xây dựng thêm các xuất tuyến 22kV, sẵn sàng đáp ứng nhu cầu phụ tải tăng cao trong các giai đoạn mở rộng tiếp theo, hướng tới mục tiêu bảo đảm nguồn điện ổn định, bền vững khi Sân bay Long Thành đạt công suất 100 triệu hành khách mỗi năm.
