Trước đó, ngày 24/9/2024, Phó Tổng Giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) Bùi Văn Kiên - Chủ tịch Hội đồng nghiệm thu cấp chủ đầu tư đã chủ trì cuộc họp của Hội đồng nghiệm thu. Các thành viên của Hội đồng đã thống nhất đóng điện dự án.
Lãnh đạo NPTPMB cùng các đơn vị liên quan chứng kiến thời điểm đóng điện Dự án |
Dự án do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, NPTPMB quản lý điều hành Dự án, Công ty Truyền tải điện 4 tiếp nhận quản lý vận hành.
Dự án được triển khai thi công trong khuôn viên của Trạm biến áp 220kV Cần Thơ (thuộc phường Thường Thạnh, quận Cái Răng, TP. Cần Thơ).

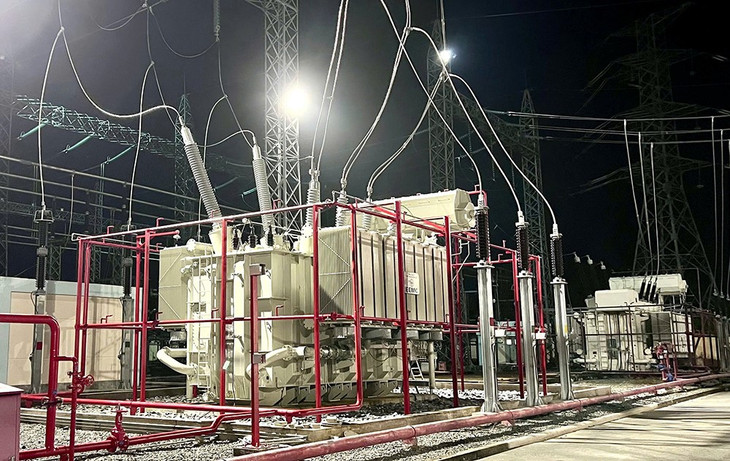

Máy biến áp AT1 công suất 250MVA Trạm biến áp 220kV Cần Thơ đã đóng điện thành công lúc 22h47 phút ngày 25/9/2024 |
Dự án có quy mô: Lắp bổ sung 01 máy biến áp 220kV AT1 công suất 250MVA, nâng công suất trạm từ 1x250MVA lên 2x250MVA. Phía 220kV lắp bổ sung 01 ngăn tổng 220kV máy biến áp AT1-250MVA. Phía 110kV lắp bổ sung 04 ngăn gồm 01 ngăn tổng 110kV máy biến áp AT1- 250MVA và 03 ngăn xuất tuyến 110kV. Hoàn thiện các giải pháp kỹ thuật cho phù hợp với quy mô mới của trạm.
Phó Tổng Giám đốc EVNNPT Bùi Văn Kiên - Chủ tịch Hội đồng nghiệm thu cấp chủ đầu tư đã chủ trì cuộc họp của Hội đồng vào ngày 24/9 và các đại biểu thống nhất đóng điện Dự án |
Thông tin với Báo Đấu thầu, Ông Lê Tuấn Anh - Phó Giám đốc NPTPMB cho biết: Việc hoàn thành dự án giúp giảm tải và tránh quá tải cho máy biến áp 220kV Cần Thơ hiện hữu. Tăng cường nguồn cấp 220kV để cung cấp cho các TBA 110kV trong khu vực, góp phần nâng cao chất lượng điện áp, giảm tổn thất. Đáp ứng nhu cầu phụ tải của khu vực thành phố Cần Thơ và phụ cận, từ đó nâng cao độ tin cậy cung cấp điện góp phần phục vụ phát triển kinh tế - xã hội của địa phương.

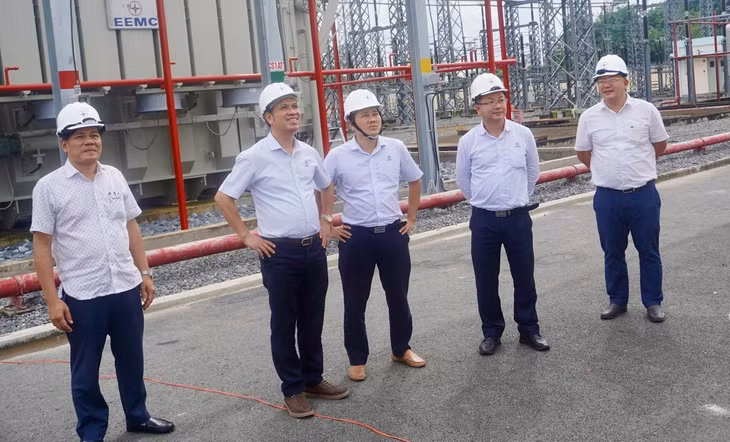

Phó Tổng giám đốc EVNNPT Bùi Văn Kiên kiểm tra Trạm biến áp 220kV Cần Thơ trước khi đóng điện Dự án |
