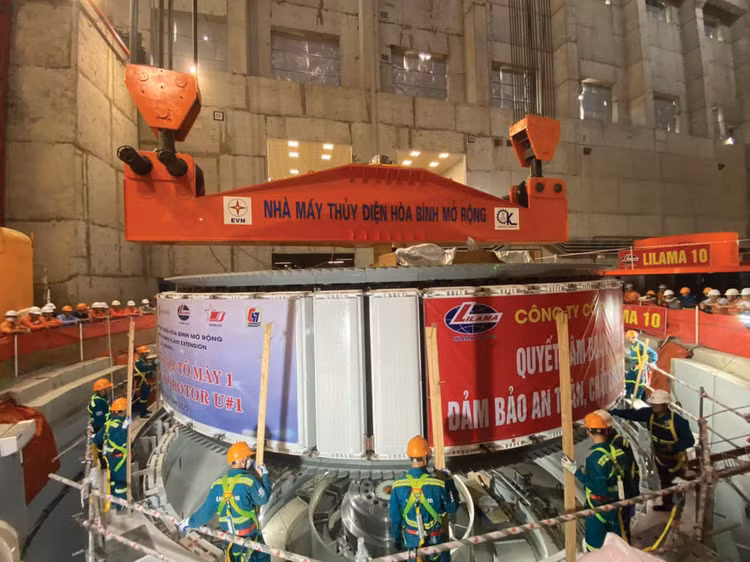

| Dự án Nhà máy Thủy điện Hòa Bình mở rộng có công suất 480 MW, tổng mức đầu tư hơn 9.000 tỷ đồng. Ảnh: Ngọc Tuấn EVN |
Những “chiến binh” trên công trường
Nâng niu tấm bằng khen cá nhân có thành tích xuất sắc trong xây dựng công trình Dự án Thủy điện Hoà Bình mở rộng được Tổng Liên đoàn Lao động Việt Nam trao tặng, ông Bùi Bình Nhưỡng, Chỉ huy trưởng của Công ty CP Lilama 10 không giấu niềm vui khi được xướng tên trong Lễ khánh thành, tổng kết phong trào thi đua liên kết xây dựng Dự án. Với ông Nhưỡng, bằng khen không chỉ ghi nhận nỗ lực đặc biệt của riêng cá nhân ông mà còn cả tập thể Lilama 10 trong việc góp sức đưa công trình “về đích”.
“Khi Tổ máy 1 và Tổ máy số 2 của nhà máy hòa lưới điện quốc gia, tôi vẫn không nghĩ đã làm được như thế, bởi có rất nhiều khó khăn, trở ngại trong quá trình triển khai Dự án”, ông Nhưỡng chia sẻ.

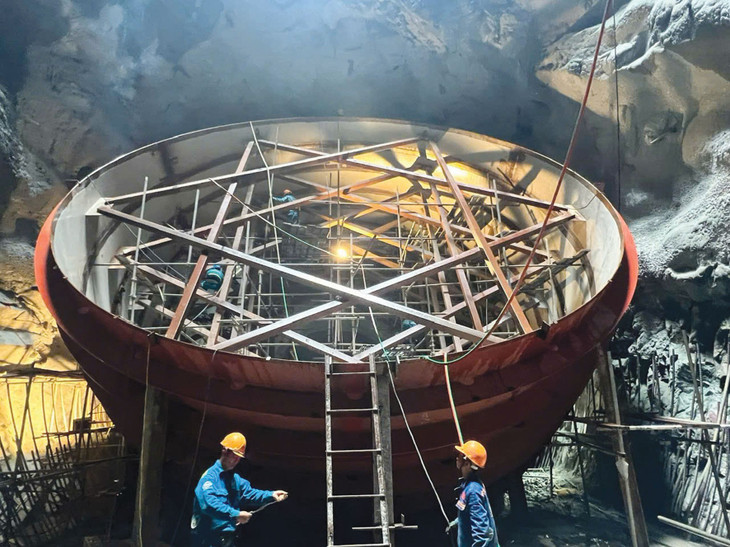

Ông Nhưỡng cho biết, khó khăn lớn nhất trong quá trình thi công là khâu đào hầm do địa chất yếu, phải tạm dừng thi công gần 1 năm để tìm giải pháp xử lý. Tương tự, thi công ngoài trời cũng có những khó khăn riêng, bởi không phải lúc nào thời tiết cũng thuận lợi, có thời gian mưa nhiều, nhà thầu phải làm nhà di động để thực hiện công việc.
Để bù đắp tiến độ, Lilama 10 cũng như các thành viên trong Liên danh thực hiện Gói thầu số 1XL-HB 3.000 tỷ đồng thường xuyên phải thi công “3 ca 4 kíp”, làm miệt mài xuyên lễ, xuyên Tết. “Những ngày tháng trên công trường theo tinh thần “ăn tranh thủ ngủ, khẩn trương”, thi công “ba ca, bốn kíp”, “vượt nắng, thắng mưa” nên cứ rộn ràng, hối hả không dừng một phút nào. Khi Thủ tướng Chính phủ “chốt” thời điểm phát điện Tổ máy số 1, tôi và anh em đồng nghiệp, từ đội ngũ lãnh đạo tới người lao động cùng quyết tâm bám công trường bất kể ngày đêm để đưa công trình “về đích” vượt tiến độ”, ông Nhưỡng chia sẻ.
Ông Đặng Văn Long, Chủ tịch HĐQT Lilama10 khẳng định: “Liên danh nhà thầu đã rất cố gắng triển khai công việc sau khi trúng thầu. Khi nhận được lệnh tiến độ của Chủ đầu tư, tất cả anh em kỹ sư, người lao động của đơn vị ngồi lại để bàn bạc phương án với việc huy động đội ngũ tinh nhuệ nhất, quyết tâm cao nhất hoàn thành công trình. Được Chủ đầu tư và các chuyên gia hỗ trợ hết mình, chúng tôi đã hoàn thành công việc để công trình sớm hòa lưới điện quốc gia”.
Đại tá Nguyễn Bá Đoàn, Ủy viên Ban Thường vụ Đảng ủy Binh đoàn 12, Thành viên HĐTV Tổng công ty Xây dựng Trường Sơn chia sẻ thêm, công trình Nhà máy Thủy điện Hòa Bình mở rộng bố trí bên bờ phải tuyến đập Thủy điện Hòa Bình hiện hữu. Trong quá trình triển khai, bài toán khó được đặt ra đối với nhà thầu là vừa thi công vừa bảo đảm vận hành.
Ông Đoàn nhấn mạnh, đặc thù mặt bằng thi công thủy điện rất chật hẹp, địa hình đồi núi cao, độ sâu lớn. Đáng chú ý, Dự án có đường hầm với đường kính lớn nhất hiện nay, xuyên qua khu vực địa chất phức tạp. Công tác tháo dỡ đê quây cửa nhận nước là một trong những thách thức lớn. Các nhà thầu vừa phải bảo đảm an toàn thi công, vừa bảo đảm an toàn tuyệt đối cho việc khai thác, vận hành của các công trình hiện hữu.
Với tinh thần quyết tâm và nỗ lực thi công bất kể ngày đêm, nhiều đồng chí, người lao động phải gác lại niềm vui đoàn viên trong những dịp lễ, tết, ngày nghỉ để tập trung cho công trình. Trên công trường, hàng trăm sáng kiến cải tiến kỹ thuật được áp dụng, các phong trào thi đua được phát động đã thúc đẩy công trình hoàn thành và phát điện 2 tổ máy đúng tiến độ cam kết.
Kiến trúc sư thầm lặng
Phía sau thành công của Dự án Nhà máy Thủy điện Hòa Bình mở rộng không chỉ có dấu chân của những “chiến binh” trên công trường mà còn có những đóng góp thầm lặng của những cán bộ, chuyên gia đấu thầu.
Được tỉnh Phú Thọ trao bằng khen nhờ thành tích xuất sắc trong xây dựng công trình, ông Bùi Phương Nam, Giám đốc Ban Quản lý dự án điện 1 thuộc Tập đoàn Điện lực Việt Nam (EVN) rất vui vì đã hoàn thành trọn vẹn nhiệm vụ được Tập đoàn giao phó.
“Tôi rất hạnh phúc khi được góp sức đưa công trình Thủy điện Hòa Bình mở rộng “về đích” thành công. Những lo lắng, trăn trở với Dự án suốt từ khi triển khai gặp đến nay đã được cởi bỏ”, ông Nam bày tỏ.
Ông Nam cho biết, trong giai đoạn từ năm 2015 - 2020, gần như không có công trình thủy điện lớn nào được triển khai, ngay cả hình thức mở rộng nhà máy thủy điện cũng chỉ có 1 vài dự án công suất nhỏ. Trong khi đó, Dự án Nhà máy Thủy điện Hòa Bình mở rộng lại có công suất lên tới 480 MW, tổng mức đầu tư hơn 9.000 tỷ đồng, là công trình đặc biệt quan trọng liên quan đến bảo đảm an toàn cho Đồng bằng Bắc Bộ. Theo đó, yêu cầu đặt ra đối với thiết kế để bảo đảm an toàn là rất cao. Vì vậy, việc thẩm tra, thẩm định thiết kế mất nhiều thời gian.
Liên quan đến công tác đầu tư, ở giai đoạn đó, vấn đề thẩm quyền phê duyệt dự án cũng có thay đổi khi mà cơ quan quản lý vốn nhà nước được thành lập tác động đến tiến độ thẩm tra phê duyệt Dự án. Đối với công tác đấu thầu, giai đoạn này gần như không có dự án thủy điện lớn nào được triển khai nên việc lựa chọn nhà thầu gặp nhiều khó khăn.
“Những khó khăn, thách thức đó khiến Chủ đầu tư, Ban Quản lý dự án cũng như đơn vị tư vấn mất nhiều thời gian, lật đi lật lại hồ sơ để hoàn chỉnh, đặc biệt là phải nghiên cứu tất cả các phương án để bảo đảm an toàn cho công trình hiện hữu cũng như tính khả thi của việc mở rộng nhà máy thủy điện”, ông Nam chia sẻ. Vì thế, với ông, ngày công trình được khánh thành, các tổ máy đóng điện thành công là ngày “thực tâm hạnh phúc”.
Ông Đào Trọng Quang, Trưởng phòng Kinh tế kế hoạch Ban Quản lý dự án điện 1 chia sẻ, quá trình chuẩn bị đầu tư Dự án cũng là khoảng thời gian mà cán bộ, chuyên gia đấu thầu có nhiều ngày phải làm đêm, xuyên lễ, xuyên Tết để đáp ứng yêu cầu được giao.
Thực tế cho thấy, suốt chặng đường 5 năm triển khai Dự án đều có sự theo dõi sát sao, bám công trường của lãnh đạo EVN, góp phần tạo “kỳ tích” thi công, đưa công trình hoàn thành, đóng điện thành công.
Tiếp đà thành công, phát huy kinh nghiệm triển khai mở rộng dự án thủy điện, ngay những ngày đầu 2026, EVN khởi động lựa chọn nhà thầu tư vấn chuẩn bị triển khai đầu tư mở rộng loạt dự án thủy điện. Nhà thầu cũng như các kiến trúc sư lại tiếp tục lên đường chinh phục những dòng sông, tạo dòng điện cung ứng cho đất nước bước vào giai đoạn phát triển mới.
Dự án Nhà máy Thủy điện Hòa Bình mở rộng là công trình cấp đặc biệt, được Thủ tướng Chính phủ phê duyệt tại Quyết định số 389/TTg-CN ngày 11/4/2018. Dự án có tổng công suất 480 MW, sản lượng điện bình quân khoảng 488,3 triệu kWh/năm, với tổng mức đầu tư hơn 9.220 tỷ đồng. Công trình được khởi công ngày 10/01/2021 và hoàn thành ngày 19/12/2025 trên địa bàn tỉnh Phú Thọ (trước là tỉnh Hòa Bình).
Nhà máy được xây dựng bên bờ phải tuyến đập thủy điện Hòa Bình hiện hữu, góp phần tăng khả năng phát công suất phủ đỉnh cho hệ thống điện quốc gia, tận dụng hiệu quả nguồn nước xả thừa vào mùa lũ để phát điện; nâng cao khả năng điều tần, ổn định tần số, giảm chi phí vận hành, giảm tải cho các tổ máy hiện hữu, qua đó kéo dài tuổi thọ thiết bị và tiết kiệm chi phí bảo dưỡng.
Trước đó (năm 1979), Nhà máy Thủy điện Hòa Bình được khởi công xây dựng và hoàn thành năm 1994 có công suất 1.920 MW gồm 8 tổ máy, mỗi tổ 240 MW. Đây là công trình thủy điện lớn nhất Đông Nam Á trong giai đoạn từ năm 1994 đến 2012, đóng vai trò quan trọng trong việc cung cấp điện cho miền Bắc, góp phần bảo đảm an ninh năng lượng, ổn định lưới điện; đồng thời tham gia phòng, chống lũ trên sông Hồng, bảo vệ vùng hạ du và cung cấp nước cho sản xuất, sinh hoạt.
Việc hoàn thành đầu tư và đưa vào vận hành Nhà máy Thủy điện Hòa Bình mở rộng tiếp tục bảo đảm cung ứng điện ổn định cho khu vực phía Bắc nói riêng và hệ thống điện cả nước nói chung. Nhà máy mới cũng đồng thời nâng cao năng lực điều tiết lũ, khai thác hiệu quả tài nguyên nước sông Đà, góp phần hiện thực hóa các mục tiêu phát triển bền vững của đất nước.
