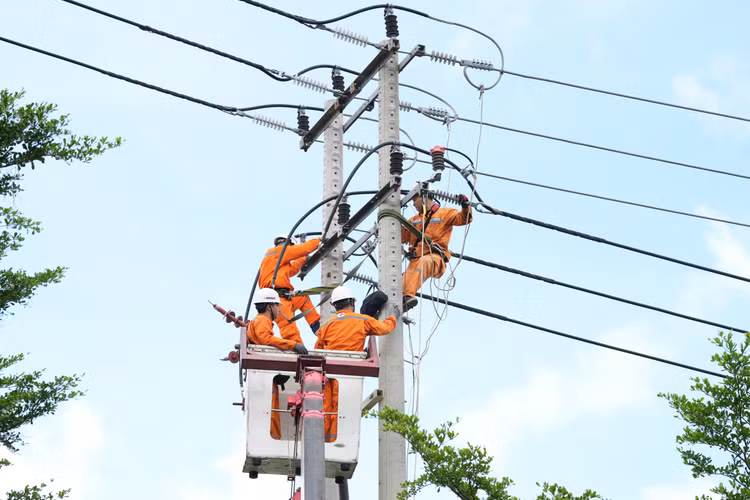

| Ngành điện TP.HCM đang đẩy nhanh tiến độ các dự án đảm bảo cấp điện cho mùa khô 2027 |
Nhu cầu về điện trong thời gian tới sẽ tăng mạnh
Còn khoảng 7 tháng nữa, TP.HCM và khu vực Nam bộ sẽ bước vào mùa khô năm 2027. Theo Trung tâm Dự báo khí tượng thủy văn Quốc gia, hiện tượng ENSO hiện nay đã chuyển sang trạng thái El Nino với nhiệt độ mặt nước biển khu vực trung tâm Thái Bình Dương cao hơn trung bình nhiều năm khoảng 0,9°C.
Dự báo El Nino tiếp tục duy trì trong các tháng cuối năm 2026 và có xu hướng mạnh dần. Đặc biệt, xác suất xuất hiện El Nino rất mạnh có thể lên tới 63% trong giai đoạn tháng 11/2026 - 1/2027. Hiện tượng nắng nóng có khả năng bắt đầu tại khu vực Nam Bộ từ khoảng đầu tháng 3/2027. Trong các tháng nửa đầu năm 2027, số ngày nắng nóng có khả năng nhiều hơn so với trung bình nhiều năm, cũng như cùng kỳ năm 2026.
Trong khi đó, theo báo cáo của UBND TP.HCM, tăng trưởng GRDP trong 6 tháng đầu năm 2026 của Thành phố tăng 8,55% so với cùng kỳ năm 2025. Thành phố vẫn đang tập trung phát triển kinh tế đạt mục tiêu 2 con số trong năm 2026 và các năm tiếp theo.
Đặc biệt, Luật Phát triển đô thị vừa được Quốc hội thông qua sẽ chính thức có hiệu lực vào ngày 1/10 tới đây với nhiều cơ chế đặc thù phát triển đô thị TP.HCM, sẽ là “cú hích” cho các dự án về hạ tầng của Thành phố. Theo ông Luân Quốc Hưng, điều này cũng đồng nghĩa với việc áp lực cấp điện cho nhu cầu phát triển của Thành phố sẽ rất lớn.
Theo thống kê của EVNHCMC, tỷ lệ tăng trưởng phụ tải điện Pmax của TP.HCM sau sáp nhập trung bình trong 5 năm qua (từ năm 2022 - 2026) là khoảng 5,4%/năm. Trong đó năm 2026 có Pmax đạt 9.668MW, tăng 6,06% so với năm 2025.
TPHCM hiện cũng đang thực hiện phát triển năng lượng tái tạo theo Chỉ thị 10 của Thủ tướng Chính phủ về lắp điện mặt trời mái nhà (ĐMTMN) và tiết kiệm điện. Theo đó, công suất lắp đặt ĐMTMN tại khu vực TP.HCM đạt 1.927,9 MWp với 20.915 hệ thống ký trước 1/1/2021; 4.114 hệ thống tự sản xuất, tự tiêu thụ được ghi nhận, 66 hệ thống tại trụ sở và 71 hệ thống tại trạm biến áp 220, 110 kV (công suất 7,45 MWp). Dự kiến TP.HCM tiếp tục phát triển ĐMTMN trong năm 2027 khoảng 200 - 300MW.
Từ những cơ sở trên, Tổng công ty thực hiện dự báo công suất phụ tải cực đại của khu vực TP.HCM trong mùa khô năm 2027 là 10.296 MW, tăng 6,5% so với cùng kỳ năm 2026 (kịch bản cơ sở) và xây dựng thêm kịch bản tăng cao là 10.743 MW, tăng 11,11% so với cùng kỳ năm 2026.
Đẩy nhanh tiến độ các dự án để đảm bảo cấp điện mùa khô
Trong tháng 8/2026, Tổng công ty đảm bảo cung cấp điện an toàn, đáp ứng nhu cầu phát triển kinh tế - xã hội và sinh hoạt của người dân. Sản lượng điện nhận đạt 5.499,2 triệu kWh, tăng 8,2%; lũy kế 8 tháng đạt 41.151,7 triệu kWh, tăng 7,7% so với cùng kỳ. Công suất cực đại tháng 8 đạt 9.186 MW, thấp hơn mức cực đại 9.668 MW đã ghi nhận trong năm. Nhu cầu điện tiếp tục tăng ở mức ổn định, tập trung ở nhóm công nghiệp - xây dựng, quản lý, tiêu dùng dân cư và thương nghiệp - khách sạn.
Tại cuộc họp, Phó Tổng giám đốc Luân Quốc Hưng yêu cầu, Ban Quản lý dự án lưới điện TP.HCM, Công ty Lưới điện cao thế TP.HCM, Trung tâm Điều độ hệ thống điện TPHCM, Ban Quản lý dự án lưới điện phân phối TP.HCM và các công ty điện lực cần phối hợp chặt chẽ với nhau cũng như với các đơn vị liên quan để đảm bảo tiến độ thực hiện hoàn thành các công trình đầu tư xây dựng được giao.
Ông Luân Quốc Hưng chỉ đạo, Trung tâm Điều độ hệ thống điện TP.HCM thường xuyên rà soát phân bổ công suất khả dụng từ NSMO hàng tháng để đề xuất phương thức vận hành phù hợp với tình hình thực tế và đảm bảo độ chính xác của công tác dự báo phụ tải.
Ông Hưng giao Trung tâm Điều độ tổ chức làm việc với Trung tâm Điều độ hệ thống điện miền Nam về công tác tối ưu vận hành lưới điện 110kV - 220kV trên địa bàn TP.HCM nhằm đảm bảo cung cấp điện ổn định, liên tục; đồng thời, tổ chức diễn tập phối hợp các đơn vị liên quan trong các công tác dịch chuyển phụ tải, điều chỉnh phụ tải, tiết giảm điện, huy động máy phát diesel khi thiếu công suất/sản lượng trong trường hợp có kế hoạch và ngoài kế hoạch.
