Công ty Truyền tải điện 3 chủ động phối hợp đẩy nhanh tiến độ dự án đường cao tốc Bắc-Nam đi qua tỉnh Bình Định

0:00 / 0:00
0:00
Dự án xây dựng công trình đường bộ cao tốc Bắc - Nam phía đông giai đoạn 2021 - 2025 đoạn qua địa phận tỉnh Bình Định, được chia thành 3 dự án thành phần: đoạn Quảng Ngãi - Hoài Nhơn, đoạn Hoài Nhơn – Quy Nhơn và đoạn Quy Nhơn - Chí Thạnh, có tổng chiều dài khoảng 118,8km (đi qua địa phận 8 huyện, thị xã, thành phố với 30 xã, phường) và có 11 điểm giao chéo với các đường dây truyền tải cấp điện áp 220kV do Truyền tải điện Bình Định (thuộc Công ty Truyền tải điện 3) quản lý vận hành.

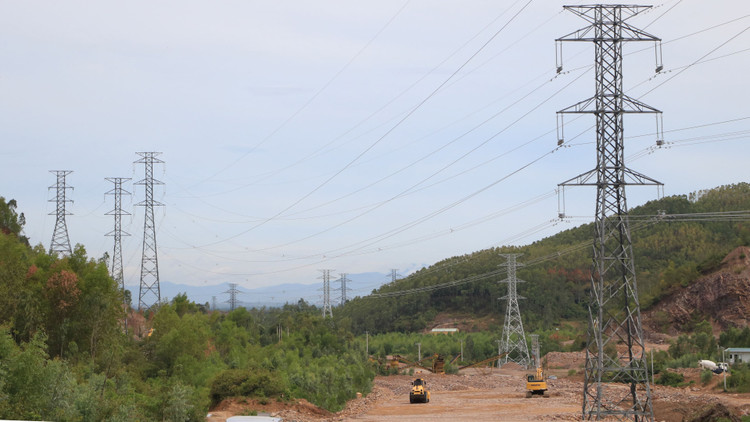

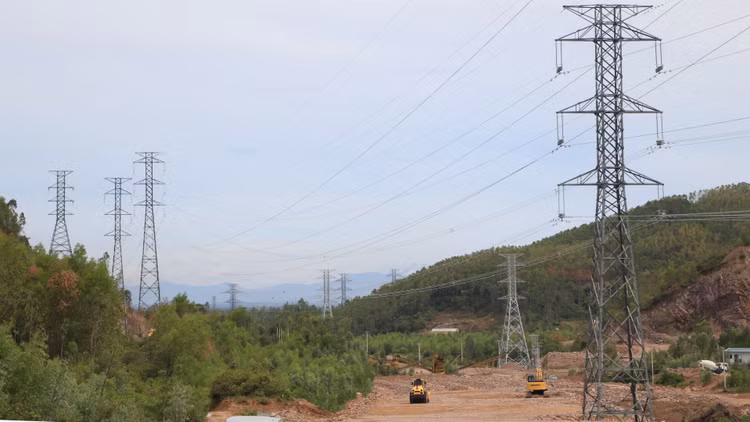

Điểm giao chéo đường dây 220kV Phù Mỹ - Phước An và công trình thi công cao tốc Bắc Nam qua tỉnh Bình Định
Điểm giao chéo đường dây 220kV Phù Mỹ - Phước An và công trình thi công cao tốc Bắc Nam qua tỉnh Bình Định

Ông Lê Minh Trung - Trưởng phòng Kỹ thuật (Truyền tải điện Bình Định) cho biết: Đến thời điểm hiện tại, Truyền tải điện Bình Định đã phối hợp với các bên liên quan hoàn thành đấu nối tuyến tạm cho 7/11 điểm giao chéo để đảm bảo tiến độ thi công. Trong đó: Đường dây 220kV Quảng Ngãi – Phù Mỹ: 3/3 điểm giao chéo; Đường dây 220kV Phù Mỹ - Phước An: 3/6 điểm giao chéo; Đường dây 220kV Quy Nhơn – NMTĐ An Khê: 1/1 điểm giao chéo.

Đồng thời cũng đã hoàn thành cải tạo, di dời được 2/11 điểm giao chéo của Đường dây 220kV Quy Nhơn – Tuy Hòa và đường dây 220kV Phù Mỹ - Phước An với đường cao tốc Bắc – Nam. Số giao chéo còn lại cần phải xử lý cải tạo, di dời là 9/11 điểm, trong đó có 01 điểm giao chéo với đoạn đường cao tốc Quảng Ngãi – Hoài Nhơn, 05 điểm giao chéo với đoạn đường cao tốc Hoài Nhơn – Quy Nhơn và 03 điểm giao chéo với đoạn đường cao tốc Quy Nhơn – Chí Thạnh.

Ông Lê Minh Trung - Trưởng phòng Kỹ thuật (Truyền tải điện Bình Định) cho biết thêm, trong quá trình phối hợp với các đơn vị thi công tại các điểm giao chéo, đơn vị truyền tải đã gặp không ít khó khăn về thời gian kiểm soát, nghiệm thu trước khi đóng điện gấp rút để kịp tiến độ công trình, công tác thường xuyên phải làm việc ban đêm, tại các vị trí giao chéo với đường giao thông có nhiều phương tiện qua lại, đặc biệt là thời tiết vào mùa mưa bão, diễn biến bất thường trong thời gian vừa qua, nhiều khu vực trên địa bàn tỉnh Bình Định có mưa, mưa vừa, có nơi mưa to đến rất to, kết hợp nước lũ từ thượng nguồn đổ về đã gây ngập lụt một số nơi,…

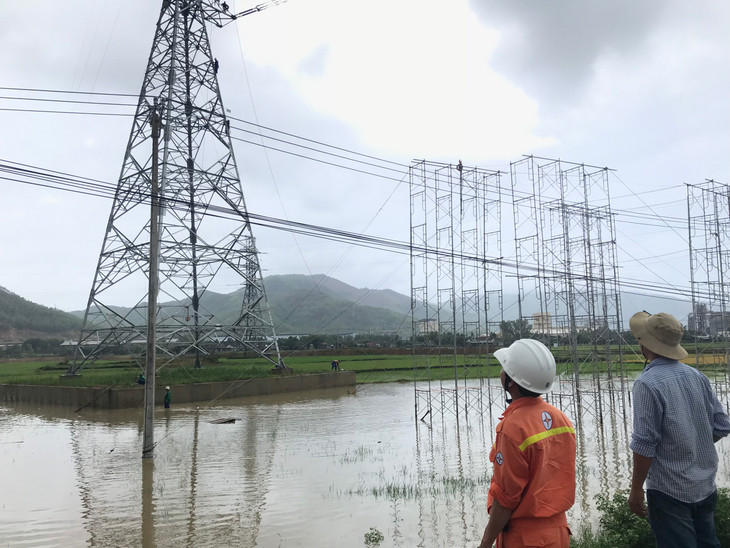

Giám sát thi công di dời giao chéo đường dây truyền tải 220kV với công trình cao tốc Bắc - Nam đi qua tỉnh Bình Định

Giám sát thi công di dời giao chéo đường dây truyền tải 220kV với công trình cao tốc Bắc - Nam đi qua tỉnh Bình Định

Để khắc phục các khó khăn và thực hiện công tác di dời các điểm giao chéo đúng tiến độ đề ra, Truyền tải điện Bình Định đã tăng cường bố trí thêm nhân lực, vật lực, phương tiện, chủ động phối hợp với Ban giải phóng mặt bằng (GPMB) tỉnh Bình Định và các đơn vị thi công ngay từ ban đầu tập kết các vật tư, dụng cụ, thiết bị thi công tại hiện trường; túc trực thường xuyên, thực hiện các biện pháp an toàn ngay khi cắt điện để bàn giao lưới điện cho các đơn vị thực hiện thi công kịp thời; tích cực ngày đêm tham gia giám sát trong suốt quá trình thi công và nghiệm thu hoàn thành cải tạo, di dời các điểm giao chéo, đảm bảo an toàn về điện và chất lượng công trình theo quy định.

Trong thời gian tới, Truyền tải điện Bình Định tiếp tục phối hợp chặt chẽ với Ban GPMB tỉnh và các bên liên quan tham gia giám sát, nghiệm thu cải tạo, di dời đối với các điểm giao chéo còn lại, đặc biệt bám sát hiện trường tham gia giám sát an toàn liên tục tại các điểm giao chéo đang thi công mặt cầu vượt, đảm bảo khoảng cách an toàn với lưới truyền tải điện, nhằm đảm bảo tiến độ bàn giao mặt bằng cho đơn vị thi công theo chỉ đạo của UBND tỉnh Bình Định.

Chuyên đề
