Dự án Đường dây 500kV mạch 3: Nhà thầu xây lắp đối mặt với rủi ro thiếu cột thép

0:00 / 0:00
0:00
(BĐT) - Các nhà thầu đang tăng tốc thi công nhằm kịp đưa Dự án Đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) - Phố Nối (Hưng Yên) về đích trong tháng 6/2024. Tuy nhiên, tiến độ thi công đang phải đối mặt với khó khăn mới, đó là việc chậm cung cấp cột thép, có hiện tượng nhà thầu thi công xong phần móng nhưng chưa có cột để lắp dựng.

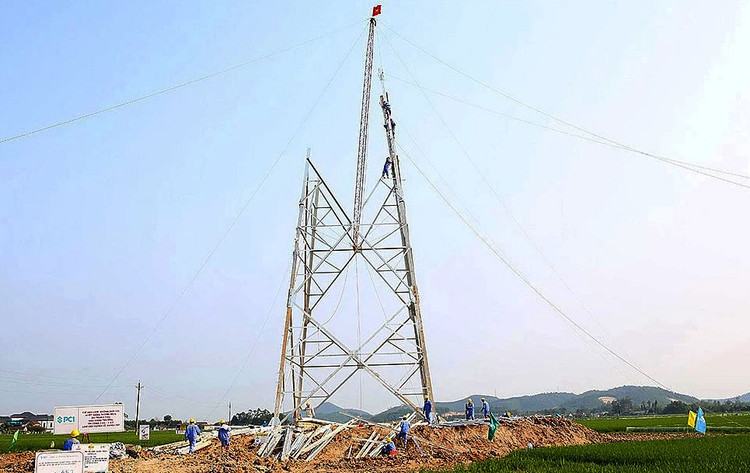

Tại Dự án Đường dây 500kV mạch 3 từ Quảng Trạch - Phố Nối, các nhà thầu đã bàn giao 221/1.177 cột thép, trong đó hoàn thành lắp dựng 79 cột. Ảnh minh họa: Tiến Dũng
Tại Dự án Đường dây 500kV mạch 3 từ Quảng Trạch - Phố Nối, các nhà thầu đã bàn giao 221/1.177 cột thép, trong đó hoàn thành lắp dựng 79 cột. Ảnh minh họa: Tiến Dũng

Sau khi được tháo gỡ “nút thắt” mặt bằng thi công, đại diện Công ty TNHH Phương Hạnh - một trong những nhà thầu thi công các gói thầu xây lắp thuộc Dự án Đường dây 500kV mạch 3 cho biết, tiến độ thi công các gói thầu đang được đẩy nhanh, Nhà thầu đã hoàn thành rất nhiều móng nhưng đang không có cột để dựng.

Theo đại diện Công ty TNHH Phương Hạnh, tình hình cung cấp cột thép từ cuối tháng 3 đến nay chậm. Một nhà thầu cung ứng cột thép thông báo giao cột dần dần đến 30/5 mới cung cấp đủ khối lượng. Trong khi đó, theo kế hoạch, tất cả cột thép phải được các nhà thầu cung cấp trong tháng 3 và tháng 4 năm nay để phục vụ cho thi công dựng cột và kéo dây, tháng 6 hoàn thành và bàn giao công trình.

“Tại một số gói thầu xây lắp thuộc Dự án thành phần Đường dây 500kV Nhà máy Nhiệt điện Nam Định I - Thanh Hóa, Nhà thầu đã thi công phần móng được 80%, trong đó đủ điều kiện để dựng cột khoảng 60%, song phần khối lượng có cột để dựng chỉ đạt 10% yêu cầu”, đại diện Nhà thầu Phương Hạnh nêu thực tế.

Thông tin từ Tổng công ty Truyền tải điện quốc gia (EVNNPT) - Chủ đầu tư cũng khẳng định, tiến độ cung cấp cột thép theo các đợt cho các dự án thành phần Dự án Đường dây 500kV mạch 3 đang chậm.

Theo EVNNPT, toàn Dự án có 31 nhà thầu đang thực hiện 75 gói thầu cung cấp cột thép cho 1.177 vị trí móng cột với tổng khối lượng hơn 1.137 nghìn tấn. Đến nay, tiến độ cung cấp cột thép của phần lớn các nhà thầu chậm hơn so với hợp đồng, điển hình như: Công ty CP Tập đoàn Đầu tư Thương mại Công nghiệp Việt Á, Công ty CP Sông Đà 11, Công ty CP Việt Vương, Công ty CP Tập đoàn Thành Long…

Tại cuộc họp giao ban về tiến độ các dự án do Bộ Công Thương tổ chức ngày 9/4/2024, Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Anh Tuấn cho hay, hiện các nhà thầu đã bàn giao 221/1.177 cột thép, trong đó hoàn thành lắp dựng 79 cột, đang lắp dựng 62 cột.

Cụ thể, tại Dự án Đường dây 500kV Nhà máy Nhiệt điện Nam Định I - Thanh Hóa đã bàn giao 77/180 cột thép; Dự án Đường dây 500kV Nhà máy Nhiệt điện Nam Định I - Phố Nối bàn giao được 82/334 cột thép; Dự án Đường dây 500kV Quỳnh Lưu - Thanh Hóa mới bàn giao được 6/200 cột thép; Dự án Đường dây 500kV Quảng Trạch - Quỳnh Lưu đã bàn giao 56/463 cột thép.

Nguyên nhân chậm trễ là: nhà thầu chậm nhập nguyên vật liệu đầu vào, nguồn cung cấp thép nhập khẩu cường độ cao bị quá tải, thời gian thực hiện hợp đồng ngắn nên năng lực sản xuất đáp ứng tiến độ bị hạn chế, tài chính của nhà thầu gặp khó…

Sốt ruột với tình hình cung cấp cột thép, EVN vừa có buổi làm việc với các nhà thầu cung cấp hàng hóa chậm trễ.

Tại buổi làm việc, Chủ tịch HĐTV EVN Đặng Hoàng An nhấn mạnh, Dự án Đường dây 500kV mạch 3 từ Quảng Trạch - Phố Nối là một trong những dự án điện “cốt tử”, cấp bách đảm bảo cung cấp điện cho miền Bắc. Lãnh đạo EVN yêu cầu các nhà thầu cung cấp cột thép bằng mọi giải pháp phải tăng tốc tiến độ sản xuất. Trong đó, nhập thép đáp ứng theo kế hoạch ưu tiên của đơn vị gia công, tăng cường nhân lực cho sản xuất, đảm bảo muộn nhất ngày 15/5/2024 lô hàng cột thép cuối cùng đến công trường để tiến hành lắp dựng.

Khẳng định quyết tâm đưa công trình “về đích” trong tháng 6/2024, ông Trương Hữu Thành, Phó Tổng giám đốc EVNNPT cho biết, EVNNPT yêu cầu các nhà máy tập trung cao độ cho chế tạo sản xuất cột thép cung ứng cho Dự án. Cùng với đó, EVNNPT và các ban tăng cường kiểm tra, đôn đốc nhà thầu thực hiện... “Thời gian còn lại rất ngắn, nhưng chúng tôi sẽ hoàn thành Dự án trước 30/6 theo chỉ đạo của Thủ tướng Chính phủ”, ông Thành nói.

Trao đổi với phóng viên Báo Đấu thầu, đại diện Công ty CP Việt Vương cam kết, từ nay đến 20/5/2024, Công ty sẽ bàn giao xong cột thép cho các dự án.

Chuyên đề
