Dự án 220kV Nậm Sum - Nông Cống lại “lụt” tiến độ

0:00 / 0:00
0:00
(BĐT) - Dự án Đường dây 220kV Nậm Sum - Nông Cống (phần trên lãnh thổ Việt Nam) có tổng mức đầu tư hơn 1.000 tỷ đồng tiếp tục bị trễ hẹn. Ông Nguyễn Ngọc Tân, Phó Tổng giám đốc Tổng công ty Truyền tải điện quốc gia - EVNNPT (chủ đầu tư) cho biết, Chủ đầu tư đang yêu cầu đơn vị quản lý dự án phối hợp với địa phương và nhà thầu nỗ lực giải quyết vướng mắc, phấn đấu đưa công trình hoàn thành trong tháng 9/2024.

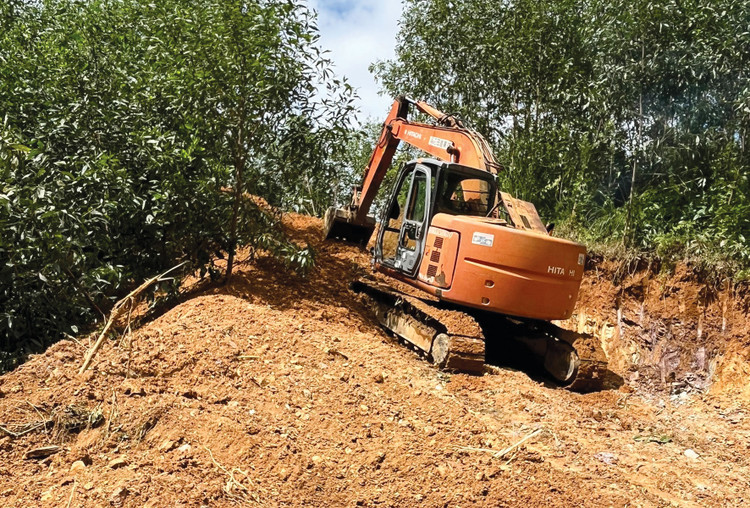

Nhà thầu mở đường lên thi công móng cột tại những vị trí thuộc khu vực địa hình đồi núi. Ảnh: Việt Anh
Nhà thầu mở đường lên thi công móng cột tại những vị trí thuộc khu vực địa hình đồi núi. Ảnh: Việt Anh

Theo kế hoạch, Dự án phải hoàn thành, đóng điện trong tháng 6/2024, nhưng tiến độ Dự án hiện đang chậm, chưa đáp ứng được yêu cầu đề ra. Với việc lùi thời hạn hoàn thành đến tháng 9/2024, dự án này đã trễ hẹn 3 lần (tháng 1/2024; tháng 5/2024 và tháng 6/2024).

Trao đổi với Báo Đấu thầu ngày 18/7, ông Nguyễn Ngọc Tân cho biết, đến nay, tình hình cung ứng vật tư, thiết bị (trong đó có cột thép) đáp ứng đầy đủ. Tuy nhiên, Dự án gặp khó khăn liên quan đến mặt bằng hành lang tuyến phục vụ công tác kéo dây. Mặt khác, dù khối lượng móng cột không còn nhiều, nhưng một số vị trí lại nằm trên địa hình đồi núi, rất khó vận chuyển máy móc, thiết bị lên. Hơn nữa, một số khu vực thời tiết không thuận lợi cho nhà thầu thi công.

Cập nhật thông tin về tình hình thực hiện Dự án, Ban Quản lý dự án các công trình điện miền Bắc (NPMB) cho biết, đến nay đã hoàn thành đào đúc móng 282/299 vị trí, hoàn thành lắp dựng 261 vị trí, đang lắp dựng 18/299 vị trí cột; đã hoàn thành kéo dây 45/99 khoảng néo, đang thi công 4 khoảng néo.

Hiện Dự án vẫn gặp vướng mắc trong công tác chuyển đổi mục đích sử dụng rừng, giải phóng mặt bằng, mở đường công vụ... Trong đó, tỉnh Nghệ An còn 4 khoảng néo chưa bàn giao. Các khoảng néo thuộc đất rừng tự nhiên, hiện còn một số hộ dân tại các xã của huyện Quế Phong chưa kê khai phương án bồi thường về đất. Đoạn tuyến qua địa bàn tỉnh Thanh Hóa còn 6 khoảng néo chưa bàn giao thuộc địa bàn huyện Như Thanh.

Về phía nhà thầu, đại diện Công ty CP Tập đoàn Đầu tư Thương mại Công nghiệp Việt Á cho biết, tại Gói thầu số 15 Xây lắp đường dây đoạn tuyến từ G23 - G38 (không bao gồm G38), Nhà thầu đang phải chờ mặt bằng để tổ chức thi công một số ít vị trí móng cột thuộc phần diện tích đất rừng.

Dự án Đường dây 220 kV Trạm cắt Nậm Sum - Nông Cống (phần trên lãnh thổ Việt Nam) dài khoảng 130 km, gồm 2 mạch, từ điểm đấu nối G1 (tại biên giới Việt Nam - Lào) đến Trạm biến áp 220kV Nông Cống gồm 299 vị trí móng cột và 99 khoảng néo. Tuyến đường dây đi trên địa bàn các huyện Quế Phong, Quỳ Châu thuộc tỉnh Nghệ An và các huyện Như Xuân, Như Thanh, Nông Cống thuộc tỉnh Thanh Hóa.

Ông Nguyễn Ngọc Tân cho biết, Đường dây 220kV Nậm Sum - Nông Cống (phần trên lãnh thổ Việt Nam) là dự án cấp bách, được đầu tư nhằm nhập khẩu điện từ cụm Nhà máy thủy điện Nậm Sum (Lào) về Việt Nam để đáp ứng nhu cầu tăng trưởng phụ tải của hệ thống điện khu vực miền Bắc. Dự án có vai trò rất quan trọng trong việc góp phần bảo đảm cung ứng điện trong năm 2024, đặc biệt là cho khu vực miền Bắc.

Để Dự án đóng điện vào tháng 9 tới, EVNNPT, NPMB đang phối hợp chặt chẽ với chính quyền địa phương để tuyên truyền, vận động để bàn giao mặt bằng sớm nhất cho đơn vị thi công. Ông Trần Kim Vũ, Phó Giám đốc NPMB cho biết, NPMB cùng nhà thầu đang tiếp tục bám sát, đôn đốc UBND các tỉnh tháo gỡ vướng mắc trong công tác giải phóng mặt bằng. NPMB cũng phối hợp chặt chẽ với các nhà thầu, đơn vị tư vấn để có sự điều hành chi tiết, nhịp nhàng, đồng bộ và quyết liệt, đặc biệt là đối với những gói thầu đang chậm tiến độ.

Mặt khác, các nhà thầu đã tăng cường tối đa nhân lực, thiết bị và nguồn lực tài chính, tổ chức thi công đồng thời những vị trí đã bàn giao mặt bằng và sẵn sàng nguồn lực để triển khai xây dựng tại những vị trí còn lại sau khi được bàn giao mặt bằng.
