Bảo đảm đưa 4 dự án sử dụng khí Lô B – Ô Môn vào vận hành đúng quy hoạch

(BĐT) - Văn phòng Chính phủ vừa ban hành Thông báo số 12/TB-VPCP kết luận của Phó Thủ tướng Chính phủ Bùi Thanh Sơn tại buổi làm việc, kiểm tra các dự án thuộc Chuỗi dự án Trung tâm Điện lực Ô Môn – Lô B. Đây là chuỗi dự án khí – điện quan trọng quốc gia, có ý nghĩa chiến lược đối với phát triển kinh tế – xã hội vùng Tây Nam Bộ và bảo đảm an ninh năng lượng quốc gia.

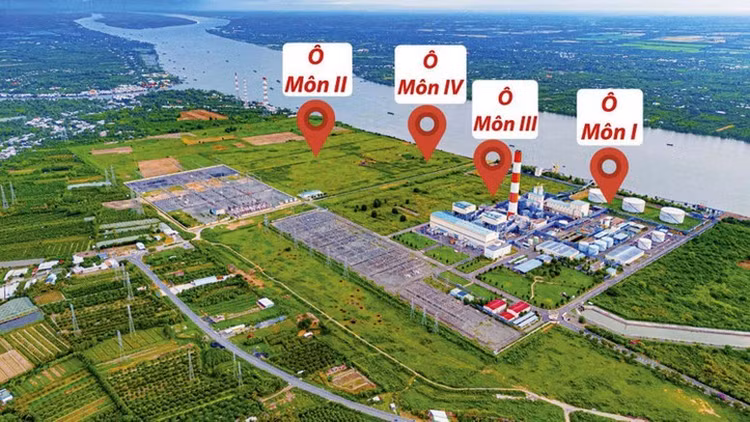

Các dự án sử dụng khí Lô B - Ô Môn là dự án khí điện lớn bậc nhất của Việt Nam.
Các dự án sử dụng khí Lô B - Ô Môn là dự án khí điện lớn bậc nhất của Việt Nam.

Theo Thông báo, các dự án sử dụng khí Lô B – Ô Môn gồm 4 nhà máy: Nhiệt điện Ô Môn I (660 MW), Ô Môn II (1.050 MW), Ô Môn III (1.050 MW) và Ô Môn IV (1.050 MW), với lộ trình vận hành giai đoạn 2025–2030 theo Điều chỉnh Quy hoạch điện VIII. Quá trình triển khai các dự án phải bảo đảm 3 mục tiêu xuyên suốt: đúng tiến độ quy hoạch; tuyệt đối không để ảnh hưởng đến an ninh năng lượng; áp dụng công nghệ hiện đại, thân thiện với môi trường.

Phó Thủ tướng đánh giá cao nỗ lực của Tập đoàn Điện lực Việt Nam (EVN), Tập đoàn Công nghiệp – Năng lượng Quốc gia Việt Nam (PVN) và các ban quản lý dự án trong việc bám sát tiến độ, phối hợp với UBND TP. Cần Thơ hoàn thiện thủ tục đầu tư, khởi công dự án Ô Môn IV, cơ bản hoàn tất thủ tục dự án Ô Môn III và triển khai chuyển đổi nhiên liệu Nhà máy Ô Môn I sang sử dụng khí Lô B.

Để bảo đảm tiến độ chung, Phó Thủ tướng yêu cầu Bộ Công Thương tăng cường kiểm tra, giám sát, kịp thời đề xuất giải pháp tháo gỡ vướng mắc. UBND TP. Cần Thơ và tỉnh An Giang khẩn trương hoàn tất bàn giao mặt bằng sạch cho tuyến đường ống vận chuyển khí trong quý I/2026.

Đối với từng dự án cụ thể, Phó Thủ tướng yêu cầu hoàn thành chuyển đổi nhiên liệu Ô Môn I, đưa nhà máy sử dụng khí Lô B trong năm 2027; phấn đấu rút ngắn tiến độ Ô Môn III; đưa Ô Môn IV vào vận hành trước năm 2028; đồng thời không để chậm tiến độ dự án Ô Môn II. Việc đàm phán các hợp đồng mua bán khí, mua bán điện phải tuân thủ quy định pháp luật, bảo đảm lợi ích hài hòa và tiến độ tổng thể của chuỗi dự án.
