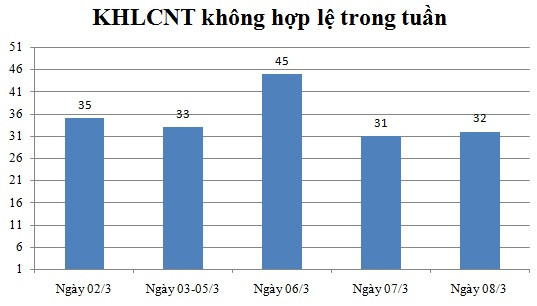

Ngày 08/03: Có 32 thông báo kế hoạch lựa chọn nhà thầu không hợp lệ

(BĐT) - Trong số những KHLCNT do bên mời thầu tự đăng tải lên Hệ thống mạng đấu thầu quốc gia (http://muasamcong.mpi.gov.vn) ngày 08/3/2017, có 32 thông báo KHLCNT không hợp lệ
Ngày 08/03: Có 32 thông báo không hợp lệ
Ngày 08/03: Có 32 thông báo không hợp lệ

Cụ thể là: Trong thông báo KHLCNT của Công ty Lưới điện cao thế miền Nam cho dự án “Sửa chữa MBA T2 40MVA trạm An Biên”, KHLCNT của Ban Quản lý dự án đầu tư xây dựng huyện Phú Quốc (tỉnh Kiên Giang) cho dự án “Đường từ bãi rác đến ngã tư Hàm Ninh” nêu thời gian lựa chọn nhà thầu là năm 2017; KHLCNT của Tổng công ty Điện lực miền Bắc cho dự án “Đường dây và TBA 110kV Hưng Nguyên”, dự án “Trạm biến áp 110kV Ba Khe và nhánh rẽ - Thuộc dự án phân phối hiệu quả (DEP)” nêu thời gian lựa chọn nhà thầu là từ tháng 02/2017; KHLCNT của Ngân hàng TMCP Ngoại thương Việt Nam cho dự án “Mua sắm và nâng cấp hệ thống Contact Center của Ngân hàng TMCP Ngoại thương Việt Nam - Giai đoạn 1”, KHLCNT của Công ty Dịch vụ sửa chữa các nhà máy điện EVNGENCO 3 cho dự án “Mua sắm vật tư trong nước phục vụ công tác đại tu lò thu hồi nhiệt 41/42 Phú Mỹ 4 năm 2017” nêu thời gian lựa chọn nhà thầu là từ tháng 03/2017; KHLCNT của UBND phường Yên Nghĩa (quận Hà Đông, TP. Hà Nội) cho dự án “Nâng cấp các tuyến nhánh khu vực Yên Lộ, Nghĩa Lộ, Do Lộ, phường Yên Nghĩa, quận Hà Đông”, dự án “Đường nội bộ và hệ thống rãnh thoát nước tổ 13, phường Yên Nghĩa, quận Hà Đông” nêu thời gian lựa chọn nhà thầu là từ quý I/2017; KHLCNT của Bưu điện tỉnh Tuyên Quang cho dự án “Sửa chữa nhà thường trực, bảo vệ Bưu điện tỉnh Tuyên Quang” nêu thời gian lựa chọn nhà thầu là 05 ngày; KHLCNT của Ban Quản lý Khu kinh tế tỉnh Lào Cai cho dự án “Nhà vệ sinh công cộng tại khu vực Cửa khẩu quốc tế Lào Cai” nêu thời gian lựa chọn nhà thầu là 30 ngày; KHLCNT của UBND huyện Minh Long (tỉnh Quảng Ngãi) cho dự án “Xây dựng Trụ sở Trạm Khuyến nông huyện” nêu thời gian lựa chọn nhà thầu là 10 ngày; KHLCNT của Ban Quản lý dự án huyện Thống Nhất (tỉnh Đồng Nai) cho dự án “Trường Mẫu giáo Lê Lợi, hạng mục: Phòng chức năng” nêu thời gian lựa chọn nhà thầu là từ tháng 3, 10, 11/2017, dự án “Sửa chữa Trụ sở làm việc Phòng Giáo dục - Tư pháp - Tiếp dân” nêu thời gian lựa chọn nhà thầu là từ tháng 4, 5, 6/2017; KHLCNT của Công ty Điện lực Yên Bái cho dự án “CQT lưới điện khu vực Tuy lộc, Âu Lâu, Hợp Minh, tỉnh Yên Bái”, dự án “Cải tạo lưới điện 22 kV lên 35 kV phân đoạn A62 TP. Yên Bái” nêu thời gian lựa chọn nhà thầu là 07 ngày; KHLCNT của Ngân hàng TMCP Đầu tư và Phát triển Việt Nam - Chi nhánh Đại La (TP. Hà Nội) cho “Kế hoạch in ấn phẩm BIDV” nêu thời gian lựa chọn nhà thầu là 03 ngày; KHLCNT của Công ty Điện lực Thái Bình cho dự án “Sửa chữa máy biến áp T1.6300 kVA - 35/10,5kV trung gian Thái Hưng, Thái Thụy, Thái Bình” nêu thời gian lựa chọn nhà thầu là từ ngày 13/3/2017 đến 20/3/2017; KHLCNT của Cục Dự trữ Nhà nước khu vực Đông Bắc cho dự án “Cung cấp dịch vụ bảo hiểm vận tải 5.000 tấn gạo từ nguồn dự trữ quốc gia tặng nhân dân Cu Ba” nêu thời gian lựa chọn nhà thầu là từ ngày 03/3/2017; KHLCNT của UBND thị xã Bỉm Sơn (tỉnh Thanh Hóa) cho dự án “Tu bổ cấp thiết di tích đình Làng Gạo, thị xã Bỉm Sơn, tỉnh Thanh Hóa” nêu thời gian lựa chọn nhà thầu là “sau khi KHLCNT được phê duyệt”; KHLCNT của Ban Quản lý dự án đầu tư xây dựng TP. Tân An (tỉnh Long An) cho dự án “Đường Trần Văn Ngàn” nêu thời gian lựa chọn nhà thầu là 02 tháng.

Thời điểm các đơn vị đăng tải KHLCNT lên Hệ thống mạng đấu thầu quốc gia muộn so với quy định: Có các KHLCNT đã được phê duyệt từ ngày 10/02/2017 trở về trước, nhưng đến ngày 08/3/2017 mới được đăng tải lên Hệ thống mạng đấu thầu quốc gia, cụ thể là: KHLCNT của Sở Nông nghiệp và Phát triển nông thôn TP. Hà Nội cho dự án “Cắm mốc chỉ giới phạm vi bảo vệ công trình thủy lợi trên địa bàn TP. Hà Nội giai đoạn 2016 - 2020” được phê duyệt tại Văn bản số 1951/QĐ-SNN ngày 27/10/2015; KHLCNT của Lữ đoàn Công binh 25/Quân khu 9 cho dự án “Đầu tư xây dựng doanh trại Lữ đoàn Công binh 25/QK9” được phê duyệt tại Văn bản số 4445/QĐ-BQP ngày 24/10/2016; KHLCNT của UBND xã Hòa Hưng (huyện Xuyên Mộc, tỉnh Bà Rịa - Vũng Tàu) cho dự án “Nâng cấp, sửa chữa nhà làm việc khối đoàn thể, hàng rào và sân UBND xã Hòa Hưng, huyện Xuyên Mộc” được phê duyệt tại Văn bản số 259/QĐ-UBND ngày 09/02/2017; KHLCNT của Ban Quản lý các dự án Đắk Song (tỉnh Đắk Nông) cho dự án “Nhà làm việc Phòng văn hóa thông tin” được phê duyệt tại Văn bản số 1157/QĐ-UBND ngày 31/10/2016; KHLCNT của UBND quận Long Biên (TP. Hà Nội) cho dự án “Hoàn chỉnh hạ tầng kỹ thuật, giải phóng mặt bằng và xây dựng tuyến dường xung quanh ô quy hoạch E.3/CCKO1, phường Bồ Đề, quận Long Biên, TP. Hà Nội” được phê duyệt tại Văn bản số 574/QĐ-UBND ngày 24/01/2017; KHLCNT của UBND xã Hòa Thạch (huyện Quốc Oai, TP. Hà Nội) cho dự án “Nâng cấp, cải tạo đường giao thông và hệ thống thoát nước thôn Thắng Đầu, xã Hòa Thạch, huyện Quốc Oai, TP. Hà Nội” được phê duyệt tại Văn bản số 502/QĐ-UBND ngày 03/02/2017; KHLCNT của Ban Quản lý Khu kinh tế tỉnh Lào Cai cho dự án “Đường D1 (đường ven sông kéo dài nối với đường Kim Thành - Ngòi Phát) Khu thương mại công nghiệp Kim Thành + Kè mái ta luy phía sông Hồng + San gạt mặt bằng khu kiểm hóa khu TMCN Kim Thành (giai đoạn 2) thuộc dự án: Hạ tầng giao thông nội thị ưu tiên, câp bách để vận chuyển hàng hóa qua cửa khẩu Quốc tế đường bộ số 2 Kim Thành, tỉnh Lào Cai” được phê duyệt tại Văn bản số 3321/QĐ-UBND ngày 05/10/2016; KHLCNT của Tổng công ty Bưu điện Việt Nam cho dự án “Trung tâm khai thác chia chọn Bưu điện tỉnh Quảng Trị” được phê duyệt tại Văn bản số 476/QĐ-BĐVN ngày 10/12/2016; KHLCNT của Ngân hàng TMCP Đầu tư và Phát triển Việt Nam - Chi nhánh Đại La (TP. Hà Nội) cho “Kế hoạch in ấn phẩm BIDV” được phê duyệt tại Văn bản số 2 ngày 24/11/2016; KHLCNT của Ban Quản lý dự án huyện Thống Nhất (tỉnh Đồng Nai) cho dự án “Sửa chữa Trụ sở làm việc Phòng Giáo dục - Tư pháp - Tiếp dân” được phê duyệt tại Văn bản số 2419/QĐ-UBND ngày 01/8/2016; KHLCNT của Công ty CP Cảng Hải Phòng cho dự án “Đầu tư xây dựng kho bãi chứa hàng hậu phương cầu 5, 6 XNXD Tân Cảng (nay là Chi nhánh Cảng Tân Vũ)” được phê duyệt tại Văn bản số 2834/QĐ-HĐTV ngày 04/9/2012; KHLCNT của Học viện Quân y cho dự án “Đầu tư xây dựng Bệnh viện Quân y 103/Học viện Quân y” được phê duyệt tại Văn bản số 191/QĐ-BQP ngày 20/01/2017; KHLCNT của Ban Quản lý dự án đầu tư xây dựng huyện Phú Quốc (tỉnh Kiên Giang) cho dự án “Đường từ bãi rác đến ngã tư Hàm Ninh” được phê duyệt tại Văn bản số 6224/QĐ-UBND ngày 31/10/2016; KHLCNT của Công ty Truyền tải điện 3 cho dự án “Sửa chữa lớn năm 2017” được phê duyệt tại Văn bản số 422/QĐ-TTĐBĐ ngày 29/11/2016; KHLCNT của Sở Giao thông vận tải tỉnh Thanh Hóa cho dự án “Đường vành đai phía tây TP. Thanh Hóa (giai đoạn 1)” được phê duyệt tại Văn bản số 3175/QĐ-UBND ngày 26/9/2014; KHLCNT của Ban Quản lý dự án đầu tư xây dựng TP. Tân An (tỉnh Long An) cho dự án “Đường Trần Văn Ngàn” được phê duyệt tại Văn bản số 4672/QĐ-UBND ngày 24/10/2016.

Các đơn vị nêu trên cần biết, theo Khoản 5 Điều 35 Luật Đấu thầu số 43/2013/QH13, thời gian bắt đầu tổ chức lựa chọn nhà thầu được tính từ khi phát hành HSMT, HSYC, được ghi rõ theo tháng hoặc quý trong năm.

Về thời hạn đăng tải KHLCNT lên Hệ thống mạng đấu thầu quốc gia, theo Điểm c Khoản 1 Điều 8 Nghị định số 63/2014/NĐ-CP, các tổ chức chịu trách nhiệm đăng tải thông tin phải bảo đảm thời điểm tự đăng tải thông tin không muộn hơn 7 ngày làm việc, kể từ ngày văn bản được Ban hành.
