Dự án Đường dây 500 kV mạch 3: Kỳ tích từ sự chung sức, đồng lòng

0:00 / 0:00
0:00
(BĐT) - Với những dự án 500 kV có quy mô tương tự, thường phải mất từ 3 - 4 năm mới có thể hoàn thành, nhưng chỉ trong hơn 6 tháng, Dự án Đường dây 500 kV mạch 3 Quảng Trạch - Phố Nối có tổng vốn đầu tư gần 1 tỷ USD đã “về đích”. Kỳ tích này có đóng góp đặc biệt quan trọng của các nhà thầu bằng nỗ lực vượt bậc trong sản xuất, thi công… Với tinh thần “biến không thành có, biến khó thành dễ, biến không thể thành có thể”, nhà thầu Việt Nam đã viết nên những trang mới cho ngành điện nước nhà.

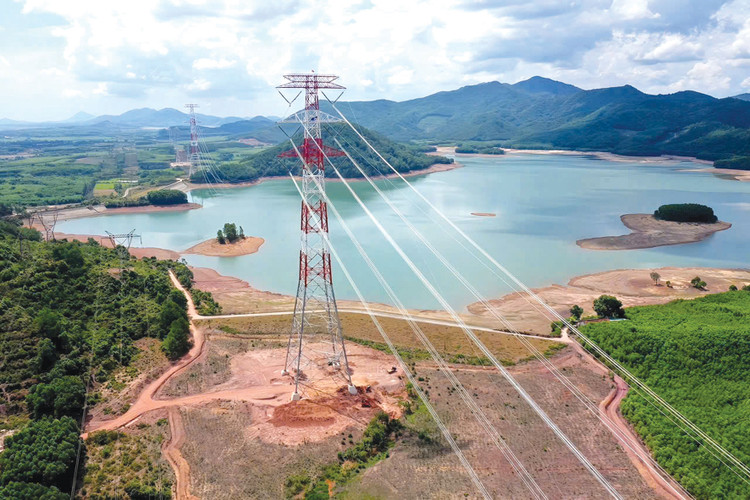

Dự án Đường dây tải điện 500 kV mạch 3 Quảng Trạch - Phố Nối là đường dây 500 kV mạch kép, dài khoảng 519 km, đi qua 9 tỉnh, có tổng mức đầu tư hơn 22.300 tỷ đồng, với 4 dự án thành phần, được khởi công tháng 1/2024. Toàn Dự án có 1.177 vị trí móng cột, 513 khoảng néo. Ảnh: Toàn Thắng
Dự án Đường dây tải điện 500 kV mạch 3 Quảng Trạch - Phố Nối là đường dây 500 kV mạch kép, dài khoảng 519 km, đi qua 9 tỉnh, có tổng mức đầu tư hơn 22.300 tỷ đồng, với 4 dự án thành phần, được khởi công tháng 1/2024. Toàn Dự án có 1.177 vị trí móng cột, 513 khoảng néo. Ảnh: Toàn Thắng

Trước khi tham gia các gói thầu thuộc Dự án, Công ty TNHH Phương Hạnh mới chỉ thực hiện dự án điện ở các địa phương. Chia sẻ với Báo Đấu thầu, ông Lê Thế Hạnh, Giám đốc Công ty TNHH Phương Hạnh cho biết, với tư cách là nhà thầu ngành điện, Phương Hạnh mong muốn góp sức vào giải quyết nguy cơ thiếu điện cho miền Bắc. Ngay sau khi chủ trương đầu tư Dự án được chấp thuận, Phương Hạnh quyết định dự thầu và trúng một số gói thầu tại Đường dây 500 kV Nhà máy Nhiệt điện Nam Định I - Thanh Hóa.

Vẫn theo ông Hạnh, do tính cấp bách của Dự án nên ngay sau khi ký kết hợp đồng, Công ty đã dồn lực, tập trung cao nhất tổ chức thi công “3 ca, 4 kíp”, “ăn tranh thủ, ngủ khẩn trương”, “xuyên lễ, xuyên Tết”, bảo đảm hoàn thành công trình.

Tuy nhiên, trong quá trình thi công Gói thầu số 39, Nhà thầu gặp khó khăn do 2 xã nơi Dự án đi qua (xã Nga An và Nga Phú thuộc huyện Nga Sơn) thông báo cấm đưa phương tiện xe, máy móc thiết bị lưu thông do ảnh hưởng đến chất lượng mặt đường. Tại buổi kiểm tra thực tế và nghe báo cáo về tiến độ thi công tại công trường thời điểm đó, lãnh đạo chủ đầu tư Dự án đã nhắc nhở khẩn trương đẩy nhanh tiến độ thi công.

Để gỡ “nút thắt” này, Phương Hạnh chủ động đề xuất phương án giải quyết và được chính quyền địa phương chấp thuận để Nhà thầu đưa máy móc vào thi công vị trí móng cột. Ngày 8/6/2024, Gói thầu số 39 - gói thầu đầu tiên của toàn Dự án do Công ty đảm nhận hoàn thành công tác kéo dây, vượt tiến độ so với thời điểm Thủ tướng Chính phủ yêu cầu (30/6/2024). Sau đó, các gói thầu còn lại cũng được Công ty hoàn thành trước ngày 30/6/2024.

“Bên cạnh việc đầu tư vào máy móc hỗ trợ, lập kế hoạch triển khai thi công rất rõ ràng, đội ngũ người lao động của Công ty luôn nỗ lực, mạnh dạn sáng tạo trong thi công. Chẳng hạn, để thi công vị trí móng, lẽ ra công nhân phải vác máy móc, vật tư từ đường giao thông vào, nhưng chúng tôi có sáng kiến mở đường, đắp đường vào công trường, giúp thi công nhanh hơn, hiệu quả hơn. Để làm đường, Nhà thầu sẵn sàng bỏ tiền thuê đất để thực hiện”, ông Hạnh chia sẻ.

Tại Dự án Đường dây 500kV mạch 3, Công ty CP Tập đoàn PC1 cũng là nhà thầu đảm nhận nhiều gói thầu và triển khai đáp ứng tiến độ, chất lượng. Chia sẻ với phóng viên, ông Vũ Ánh Dương, Tổng giám đốc PC1 cho biết, ngay khi ký kết hợp đồng, đơn vị đã tập trung cao nhất các nguồn lực để đẩy nhanh tiến độ. “Chúng tôi huy động đội ngũ cán bộ quản lý, nhân sự có năng lực, trình độ, trách nhiệm, chuyên nghiệp cùng trang thiết bị máy móc, thiết bị thi công hiện đại, tiên tiến nhất cho dự án này”, ông Dương nói.

Lãnh đạo PC1 cho biết, Nhà thầu đã áp dụng nhiều sáng kiến, ứng dụng công nghệ tiên tiến để tiết kiệm thời gian, công sức thi công. Với phần ngầm, PC1 sử dụng nhiều thiết bị chuyên dụng, cơ giới hóa như máy đóng cọc, bê tông tươi và bơm chuyên dụng… để tăng tốc tiến độ. Với dựng cột và kéo dây, nhà thầu sử dụng cẩu lớn lắp dựng cột, thiết bị bay để kéo rải dây mồi, thiết bị kéo hãm thủy lực đồng bộ có thể cùng lúc kéo rải 4 dây dẫn kích thước lớn khoảng néo dài vài km, nhằm đẩy nhanh tiến độ các khoảng dây lớn, vượt địa hình đồi núi, sông hồ, giao cắt đường giao thông… Sáng kiến thi công đó vừa bảo vệ môi trường, vừa bảo đảm chất lượng.

Bên cạnh nhiệm vụ thi công, PC1 cũng cung ứng vật tư cho Dự án với việc ứng dụng công nghệ thiết kế, chế tạo cột liên kết ống (DO) - loại hình đã phổ biến trên thế giới, nhưng lần đầu tiên được thiết kế, sản xuất và ứng dụng tại dự án siêu cao thế của Việt Nam. Loại cột tiên tiến này góp phần giúp lưới điện tăng khả năng chống chọi với điều kiện khắc nghiệt của thiên nhiên, đáp ứng yêu cầu quy chuẩn công trình cao hơn, trọng lượng cột nhẹ hơn, giảm diện tích chiếm đất so với thiết kế cùng loại.

Cũng tại dự án này, nhiều nhà thầu khác như Công ty CP Cơ điện Minh Quang, Công ty CP Sông Đà 11, Công ty CP Đầu tư xây dựng và Thương mại Ngãi Cầu… đã tham gia với khí thế “hừng hực”, quyết tâm cao đưa công trình về đích theo đúng yêu cầu của Thủ tướng Chính phủ. Theo đó, ngay sau khi ký hợp đồng, các nhà thầu sản xuất cung ứng vật tư thiết bị, nhà thầu xây lắp… đều triển khai thi công “3 ca, 4 kíp”, ngày không đủ, tranh thủ làm đêm, đúng với tinh thần “móng không đợi cột”, “cột không đợi dây”.

Ông Nguyễn Văn Tình, Phó Giám đốc Ban Quản lý các công trình điện miền Trung (CPMB) nhận xét, các nhà thầu thực hiện Dự án đều rất nỗ lực, liên tục làm việc với tinh thần “vượt nắng, thắng mưa”, vượt qua mọi thách thức, nhất là ở vị trí thi công rất khó khăn do địa hình hay thi công trong điều kiện thời tiết khắc nghiệt…

Vất vả là vậy, gian nan là thế, song tất cả những nỗ lực ấy đã đơm thành trái ngọt. Ngày 28/9/2024, Dự án được khánh thành sau hơn 6 tháng thi công với khối lượng công việc khổng lồ, đáp ứng được tất cả các yêu cầu đề ra. Phát biểu tại Lễ khánh thành, Thủ tướng Phạm Minh Chính ghi nhận và đánh giá cao nỗ lực vượt bậc của các bên liên quan, trong đó có các nhà thầu đã quyết tâm cao, nỗ lực lớn, góp sức viết nên kỳ tích “mạch 3”, mở ra trang mới cho ngành điện Việt Nam thời kỳ mới.

Thủ tướng nhấn mạnh, công trình thể hiện khát vọng, tự tin, bản lĩnh, giá trị con người Việt Nam, với tinh thần “biến không thành có, biến khó thành dễ, biến không thể thành có thể”; mang ý nghĩa kết nối nền kinh tế, liên kết vùng; đề cao trách nhiệm, lòng yêu nước với sự nỗ lực vượt bậc, chủ động, tích cực, sáng tạo, quyết liệt, làm việc không ngừng nghỉ của các chủ thể có liên quan.

Khẳng định "nguồn lực bắt nguồn từ tư duy, tầm nhìn, động lực bắt nguồn từ sự đổi mới và sáng tạo, sức mạnh bắt nguồn từ nhân dân và doanh nghiệp", Thủ tướng cho rằng, Dự án Đường dây tải điện 500 kV mạch 3 Quảng Trạch - Phố Nối về đích thành công mang lại nhiều bài học kinh nghiệm trong việc quản lý, tổ chức thực hiện các công trình, dự án lớn, có thể vận dụng cho các công trình, dự án tiếp theo.

Chuyên đề
