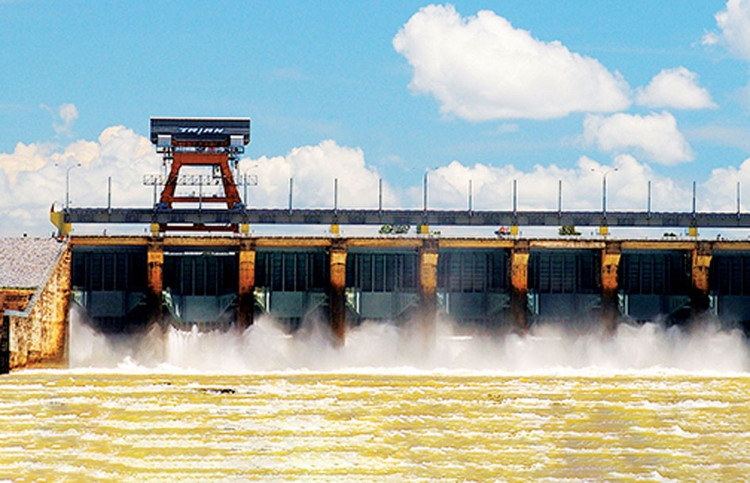

| Dự án Nhà máy thủy điện Trị An mở rộng dự kiến hoàn thành trong quý IV/2027. Ảnh: Toàn Thắng |
Thi đua gắn với kiểm soát tiến độ, chất lượng và năng suất
3 công trình tại EVN được lựa chọn thi đua tăng tốc triển khai gồm: Dự án Nhà máy Thủy điện Trị An mở rộng; Dự án Nhà máy Thủy điện tích năng Bác Ái và Nhà máy điện LNG Quảng Trạch II. Đây đều là những dự án nguồn điện trọng điểm thuộc Quy hoạch điện VIII điều chỉnh.
Phong trào thi đua hướng đến mục tiêu hoàn thành và hoàn thành vượt mức tiến độ của từng hạng mục, gói thầu, công trình được giao; phát huy sáng kiến, cải tiến kỹ thuật, hợp lý hóa sản xuất, đào tạo tại chỗ, nâng cao kỹ năng tay nghề cho người lao động; nhân rộng các giải pháp sáng tạo góp phần rút ngắn tiến độ, nâng cao chất lượng thi công…
Với Dự án Nhà máy Thủy điện Trị An mở rộng, EVN đặt mục tiêu phấn đấu hoàn thành đào hố móng, đủ điều kiện thi công bê tông các hạng mục chính (cửa lấy nước, đường ống áp lực, Nhà máy) trong quý II/2026; trước ngày 31/12/2026 hoàn thành đào kênh xả và đổ bê tông bản đáy Nhà máy.
Với Dự án Nhà máy thủy điện tích năng Bác Ái, mục tiêu trước ngày 30/9/2026 hoàn thành công tác đào và gia cố, đủ điều kiện tiếp cận thi công cụm công trình đầu mối hạng mục hầm thi công vận hành VH3A; trước ngày 31/12/2026 hoàn thành công tác đào và gia cố đến cao trình +109,5 m.
Tại Dự án Nhà máy điện LNG Quảng Trạch II, EVN đặt mục tiêu phấn đấu tháng 12/2026 triển khai thi công nền móng các hạng mục chính.
Chuyển động các dự án ra sao?
Ban Quản lý dự án điện 3 cho biết, Dự án Thủy điện tích năng Bác Ái (tổng mức đầu tư hơn 21.000 tỷ đồng) đang được triển khai đồng bộ, đáp ứng tiến độ hợp đồng. Sau khi ký hợp đồng gói thầu xây lắp chính vào ngày 13/2/2025, công trường đã tổ chức thi công từ ngày 22/2/2025 với nhiều mũi triển khai song song.
“Đến nay, nhà thầu đã hoàn thành đào và gia cố hầm cáp điện - thoát gió; đắp nền trạm phân phối điện 500kV; đào và gia cố hố móng tháp van hạ lưu và đang thi công các hạng mục công trình chính với 5 mũi thi công đào và gia cố các hầm. Tổng khối lượng đào các hầm khoảng 4.178/17.000 md, đạt 24,6% khối lượng”, Ban Quản lý dự án điện 3 thông tin.
Hệ thống đường thi công vận hành VH1, VH2, VH3A thi công đào, đắp đất đá nền đường đạt 98% khối lượng thiết kế, đang triển khai hoàn thiện móng mặt đường; hệ thống cấp nước, cấp điện đạt 90% khối lượng thiết kế, đáp ứng yêu cầu.
Tại Dự án Thủy điện Trị An mở rộng (tổng mức đầu tư gần 4.000 tỷ đồng), đại diện Ban Quản lý dự án điện 3 chia sẻ, công tác tổ chức lựa chọn nhà thầu đáp ứng yêu cầu tiến độ, đã ký hợp đồng 26/31 gói thầu của Dự án; đang lựa chọn nhà thầu 1 gói thầu; 3 gói thầu khác đang trong quá trình lập hồ sơ mời thầu. Gói thầu TB01-TAMR Cung cấp thiết bị cơ điện đã ký kết hợp đồng ngày 29/1/2026, đáp ứng tiến độ cung cấp thiết bị đồng bộ với công tác xây lắp công trình.
Dự án Nhà máy thủy điện Trị An mở rộng được khởi công ngày 19/8/2025, dự kiến hoàn thành quý IV/2027. Về tình hình triển khai Gói thầu XL04-TAMR - gói thầu có quy mô lớn nhất và quan trọng nhất của Dự án, ông Trần Ngọc Dũng, Phó Giám đốc Ban điều hành Dự án Nhà máy Thủy điện Trị An mở rộng cho hay, sau Tết Bính Ngọ, các nhà thầu vào cuộc tăng tốc thi công. Hàng loạt máy móc, thiết bị hạng nặng đang hoạt động với công suất tối đa, rền vang khắp công trường.
Trong khi đó, Dự án Nhà máy LNG Quảng Trạch II (tổng mức đầu tư hơn 52.490 tỷ đồng) đang được Ban Quản lý dự án điện 2 - đơn vị được EVN giao làm đại diện Chủ đầu tư - khẩn trương chuẩn bị để khởi công vào tháng 4/2026. Đây là dự án nhóm A với quy mô công suất 1.612,8 MW, áp dụng công nghệ tua bin khí chu trình hỗn hợp. Để triển khai Dự án, tháng 2/2026, Ban Quản lý dự án điện 2 và Liên danh Tập đoàn Xây dựng điện lực Trung Quốc - Tổng công ty Lắp máy Việt Nam (gọi tắt là Liên danh Power China - Lilama) đã ký kết hợp đồng thực hiện Gói thầu số 08 (EPC-QTII) Thiết kế, cung cấp hàng hóa và xây lắp (EPC) - Dự án thành phần 1 (Nhà máy điện) 25.202 tỷ đồng.
Theo tìm hiểu, cả 3 dự án đều đang bước vào giai đoạn quan trọng, trong đó yếu tố tổ chức thi công, năng lực nhà thầu và khả năng điều phối tổng thể đóng vai trò quyết định. Một số ý kiến nhìn nhận, EVN đưa ra các mốc tiến độ cụ thể không chỉ nhằm phát động thi đua, mà còn là cơ sở để kiểm soát tiến độ, đánh giá hiệu quả triển khai và trách nhiệm của các bên liên quan trên đường đưa các dự án về đích đúng kế hoạch, góp phần bảo đảm an ninh năng lượng quốc gia.
