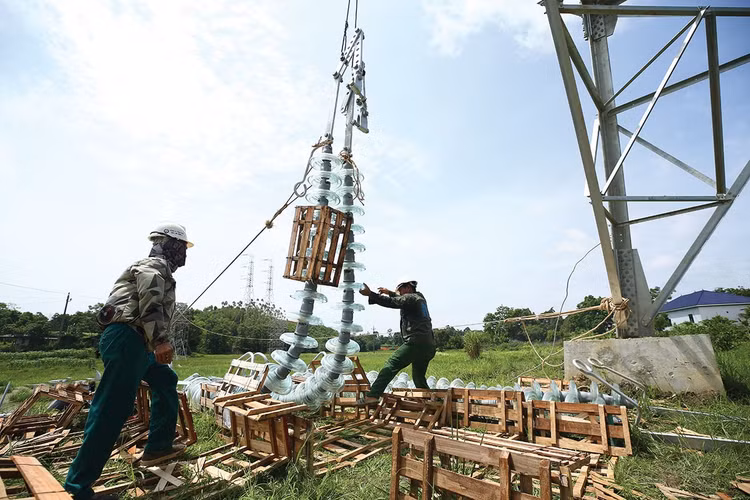

| Dự án Đường dây 220kV Than Uyên - 500kV Lào Cai đi qua địa bàn 2 tỉnh Lai Châu và Lào Cai. Ảnh minh họa: Nhã Chi |
Theo Tổng công ty Truyền tải điện quốc gia (EVNNPT - chủ đầu tư), dự án trên có tổng chiều dài tuyến 74,58 km với 160 vị trí cột (bao gồm các vị trí điều chỉnh). Tổng công ty đặt mục tiêu đưa Dự án về đích trong quý III này.
Theo báo cáo của Ban Quản lý dự án các công trình điện miền Bắc (NPMB - đại diện Chủ đầu tư), đến nay, công tác GPMB đã bàn giao được 114/160 vị trí; 97 vị trí đã hoàn thành thi công móng, 92 vị trí đã hoàn thành dựng cột và 15 khoảng néo đã hoàn thành kéo dây. Các nhà thầu đang đồng thời triển khai nhiều mũi thi công nhằm đẩy nhanh tiến độ trên toàn tuyến.
Hiện nay, các vướng mắc chủ yếu liên quan đến GPMB tại một số vị trí, thủ tục về đất rừng, tận thu lâm sản, bàn giao hành lang tuyến, kế hoạch cắt điện phục vụ thi công kéo dây và ảnh hưởng của thời tiết mưa lớn tại khu vực Dự án.
Đại diện Công ty CP Sông Đà 11 - thành viên Liên danh thi công Gói thầu số 13 Xây lắp đường dây 220 kV Than Uyên - 500 kV Lào Cai (từ VT67 đến ĐC) bao gồm ĐC (hơn 164 tỷ đồng) cho biết, một số vị trí cột thuộc phạm vi thi công của Nhà thầu hiện vẫn gặp khó khăn liên quan đến công tác GPMB và chuyển đổi mục đích sử dụng đất. Nhà thầu đang phối hợp với chính quyền địa phương để từng bước tháo gỡ. Ngoài ra, điều kiện thời tiết bất lợi, đặc biệt là mưa lớn tại khu vực miền núi, cũng ảnh hưởng đến hoạt động thi công.
Về tình hình triển khai Gói thầu số 12 Xây lắp Đường dây 220 kV Than Uyên - 500 kV Lào Cai (từ ĐĐ đến VT67) bao gồm VT67 (206,7 tỷ đồng), một thành viên thuộc Liên danh Công ty CP Xây lắp điện Hà Nội - Công ty TNHH HBT Toàn Cầu - Công ty TNHH Duyên Hà cho biết, Gói thầu cũng đang gặp vướng mắc về mặt bằng thi công. “Hiện phần công việc của chúng tôi tại Gói thầu đang trong giai đoạn về đích, nhưng phần công việc của 2 thành viên còn lại vẫn vướng mặt bằng thi công”, thành viên này chia sẻ.
Được biết, hợp đồng xây lắp Gói thầu số 12 được ký ngày 5/9/2025 với thời gian thực hiện 52 ngày từ ngày được bàn giao mặt bằng, loại hợp đồng theo đơn giá cố định.
Các nhà thầu xây lắp nhận định, mục tiêu đưa công trình về đích trong quý III/2026 là rất thách thức, bởi hành lang tuyến vẫn còn một số vị trí vướng mắc. Tuyến đường dây đi qua nhiều xã, liên quan đến nhiều hộ dân nên việc hoàn tất các thủ tục, thỏa thuận và bàn giao mặt bằng có thể ảnh hưởng trực tiếp đến công tác kéo dây.
Tại cuộc họp điều hành tiến độ Dự án mới đây, Phó Tổng giám đốc EVNNPT Nguyễn Ngọc Tân cùng các đơn vị đã rà soát toàn diện tiến độ thực hiện từng gói thầu, phân tích các nguyên nhân ảnh hưởng đến tiến độ và giao nhiệm vụ cụ thể cho từng đơn vị nhằm xử lý dứt điểm các tồn tại, vướng mắc.
Phó Tổng Giám đốc EVNNPT Nguyễn Ngọc Tân yêu cầu NPMB cùng các đơn vị liên quan tiếp tục bám sát hiện trường, thường xuyên rà soát tiến độ từng hạng mục, kịp thời tháo gỡ các khó khăn phát sinh; đồng thời tăng cường phối hợp với chính quyền địa phương và các sở, ngành để đẩy nhanh công tác GPMB, hoàn thiện các thủ tục còn tồn đọng, tạo điều kiện thuận lợi cho các nhà thầu tổ chức thi công.
Đối với các đơn vị tư vấn và nhà thầu, lãnh đạo EVNNPT yêu cầu huy động tối đa nhân lực, thiết bị và vật tư; tổ chức thi công khoa học, tranh thủ tối đa điều kiện thời tiết thuận lợi để triển khai đồng bộ các mũi thi công. Đồng thời, các đơn vị phải thực hiện nghiêm quy định về quản lý chất lượng, an toàn lao động và bảo vệ môi trường, bảo đảm tiến độ đi đôi với chất lượng công trình.
Về phía nhà thầu, đại diện Công ty CP Sông Đà 11 cho biết, sẽ chủ động tập trung tối đa nguồn nhân lực, máy móc, thiết bị để tổ chức thi công, đồng thời phối hợp xử lý các điểm nghẽn còn tồn tại.
Đối với Gói thầu số 12, Nhà thầu mong muốn chính quyền các địa phương nơi Dự án đi qua khẩn trương vào cuộc tháo gỡ các vướng mắc về mặt bằng để Nhà thầu có thể tổ chức thi công đồng bộ, giảm áp lực về tiến độ và chi phí. Theo Nhà thầu, việc mặt bằng chưa được bàn giao đầy đủ trong khi đơn giá, định mức có sự chênh lệch so với thời điểm lập dự toán khiến bài toán tổ chức thi công trở nên khó khăn hơn.
