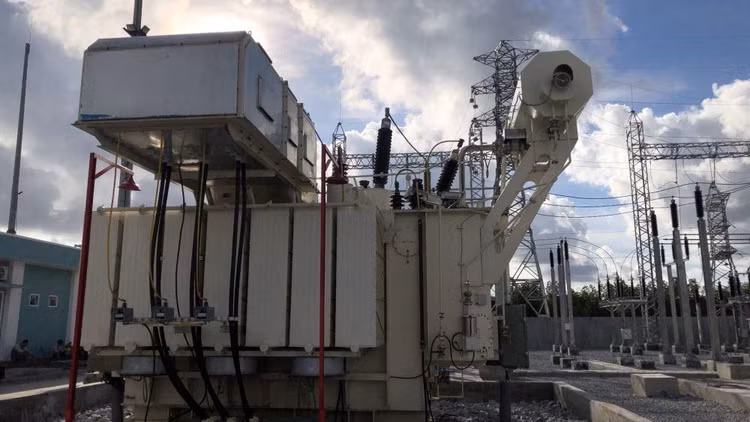

Máy biến áp 40MVA trạm 110/22kV Rạch Gốc |
Sau nhiều ngày nỗ lực, đến 4h30 rạng sáng ngày 30/10/2021, Dự án đường dây 110kV nhà máy điện gió (NMĐG) Khai Long - Trạm 110kV Năm Căn (đoạn Ngọc Hiển – Rạch Gốc) và Trạm 110kV Rạch Gốc cùng đường dây đấu nối được hoàn thành nghiệm thu, đóng điện, kịp thời giải phóng nguồn năng lượng điện gió tỉnh Cà Mau và cung cấp điện trên địa bàn huyện Ngọc Hiển và khu vực lân cận.
Công trình đường dây có chiều dài 13km và Trạm 110kV Rạch Gốc 01 máy biến áp 40MVA, khởi công xây dựng từ năm 2020, có tổng mức đầu từ trên 213 tỷ đồng do Tổng công ty Điện lực miền Nam làm chủ đầu tư đã đóng điện đưa vào sử dụng ngày 29/10/2021. Với yêu cầu cấp bách để kịp đóng điện giải phóng công suất nguồn điện gió, xuyên đêm ngày 29/10/2021 công tác nghiệm thu các phần tử cho việc đóng điện đường dây 110kV, trạm 110/22kV Rạch Gốc, thiết bị nhà máy điện gió Tân Ân 1, nhà máy điện gió Viên An, đến 04h30 ngày 30/10/2021 đã hoàn thành đóng điện vận hành.
Đây là công trình đã được đưa vào quy hoạch phát triển điện lực tỉnh Cà Mau, giai đoạn 2011 đến 2015 có xét đến 2020 do Bộ Công Thương phê duyệt. Công trình có ý nghĩa rất quan trọng để đưa điện về vùng xa nhằm phát triển kinh tế - xã hội địa phương theo chủ trương của Đảng và Chính Phủ. Ngoài ra, công trình này còn góp phần giải toả công suất cho 02 nhà máy điện gió Tân Ân 1 và Viên An.
Nhà máy điện gió Tân Ân 1 do Công ty CP Đầu tư thủy điện Sông Lam làm chủ đầu tư, sau khi hoàn thành có tổng công suất 100MW với 3 dự án. Các hạng mục xây dựng bao gồm 24 trụ turbines gió; Xây dựng đường dây 22 kV gom công suất từ các turbines về trạm 22/110kV. Trạm biến áp (TBA) 22/110kV gồm 2 máy biến áp (MBA) 63 MVA sẽ hòa lưới điện 110kV quốc gia trên đường dây 110kV Năm Căn – Khai Long, 3 dự án có tổng mức đầu tư hơn 4.300 tỷ đồng trên diện tích quy hoạch 4,03 ha trên đất liền (442,859 ha mặt nước), sau khi hoàn thành và đi vào hoạt động, nhà máy sẽ cung cấp điện năng cho hệ thống điện quốc gia với sản lượng bình quân hàng năm khoảng 270 GWh/năm.
Nhà máy điện gió Viên An do Công ty TNHH MTV năng lượng Viên An Cà Mau làm chủ đầu tư, sau khi hoàn thành có công suất 50MW. Các hạng mục xây dựng bao gồm 16 trụ turbines gió; Xây dựng đường dây 35kV gom công suất các turbines về trạm 35/110kV. Trạm biến áp (TBA) 35/110kV gồm 01 máy biến áp (MBA) 63 MVA sẽ hòa lưới điện 110kV quốc gia tại trạm 110kV Rạch Gốc. Dự án có tổng mức đầu tư hơn 2.400 tỷ đồng trên diện tích quy hoạch 13,6 ha trên đất liền (249,3ha mặt nước), sau khi hoàn thành và đi vào hoạt động, nhà máy sẽ cung cấp điện năng cho hệ thống điện quốc gia với sản lượng bình quân hàng năm khoảng 172,83Gwh/năm.
Như vậy, mặc dù gặp khó khăn bởi dịch bệnh COVID 19 đợt 2-3 xảy ra ảnh hưởng đến công tác giải phóng mặt bằng bị gián đoạn liên tục, giãn cách xã hội, công tác tổ chức làm việc phối hợp với địa phương, đối thoại với người dân cũng bị gián đoạn. Nhưng bằng những nỗ lực của các đơn vị Ngành Điện miền Nam, đơn vị thi công và sự hỗ trợ, chỉ đạo quyết liệt của UBND tỉnh Cà Mau và các cấp, các ngành suốt qua trình thi công, dự án Đường dây 110kV nhà máy điện gió (NMĐG) Khai Long - Trạm 110kV Năm Căn (đoạn Ngọc Hiển – Rạch Gốc) và Trạm 110kV Rạch Gốc cùng đường dây đấu nối đã hoàn thành kịp giải phóng nguồn năng lượng điện gió của nhà máy điện gió Tân Ân 1 và nhà máy điện gió Viên An, đặc biệt góp phần đảm bảo cung cấp điện ổn định, lầu dài phục vụ phát triển kinh tế, dụ lịch, anh sinh xã hội và an ninh quốc phòng tỉnh Cà Mau nơi vùng biển cuối trời của Tổ quốc.
