Tham gia đoàn công tác có ông Nguyễn Ngọc Tân – Phó Tổng giám đốc EVNNPT, lãnh đạo Ban QLDA các công trình điện miền Bắc (NPMB), lãnh đạo các Ban chuyên môn của EVNNPT, các đơn vị thi công, tư vấn thiết kế, tư vấn giám sát.
Chủ tịch HĐTV EVNNPT Nguyễn Tuấn Tùng và đoàn công tác kiểm tra tiến độ thi công tại TBA 500kV Vĩnh Yên |
Tiến độ thi công rất chậm
Dự án TBA 500kV Vĩnh Yên và đường dây đấu nối do liên danh nhà thầu LIZEN – Công ty cổ phần điện lực LICOGI16 thi công. Đến nay đã thi công xong phần thô nhà BAY 500kV, 220kV, nhà nghỉ ca, nhà bảo vệ, nhà để xe, hiện nhà thầu đang tạm dừng thi công.
Móng trụ thiết bị 500kV đã hoàn thành 187/235 móng, móng cột cổng 220kV đổ bê tông trụ 6/18 móng, móng máy biến áp 500kV chưa thi công, lắp đặt cột cổng 500kV được 4/42 cột và chưa lắp đặt xà.
Về tiến độ cung cấp vật tư thiết bị, phần máy biến áp chưa bàn giao, gói thầu nhất thứ trạm đã/đang giao hàng, gói thầu nhị thứ trạm đang phê duyệt thiết kế.
Theo đánh giá chung của NPMB, đến nay tiến độ thi công trạm biến áp không có chuyển biến, khối lượng thi công không đáp ứng với tiến độ cam kết, mặc dù đã nhiều lần EVNNPT và NPMB đôn đốc nhắc nhở. Nguyên nhân dẫn đến tình trạng trên là do nhà thầu không bố trí đầy đủ nguồn lực, nhất là nguồn lực tài tài chính; không bố trí đủ nhân lực, máy móc phục vụ thi công.
Đối với Dự án TBA 220kV Bá Thiện và Đường dây 220kV Việt Trì – Tam Dương – Bá Thiện, đến nay đã bàn giao mặt bằng 131/154 vị trí, phần hành lang tuyến chưa bàn giao.
Phần trạm biến áp 220kV Bá Thiện (do nhà thầu VNECO thi công) hiện thi công xong bê tông đế móng, chưa xây tường bao. Nhà BAY, mương cáp, mương thoát nước, hàng rào trạm, hệ thống tiếp địa, PCCC, bể dầu sự cố, nhà điều khiển trung tâm: Khối lượng thi công hoàn thành của mỗi hạng mục công trình rất thấp không đáp ứng yêu cầu tiến độ, hiện đang tạm dừng thi công.
Phần đường dây gói thầu số 14 do Công ty CP Tập đoàn PC1 thi công. Đến nay đã bàn giao mặt bằng 87/89 vị trí, đúc móng 85 vị trí, lắp dựng hoàn thành 76 vị trí và chưa thi công kéo dây.
Gói thầu số 15 do nhà thầu VNECO thi công đã bàn giao mặt bằng: 44/65 vị trí, đúc móng được 20 vị trí, chưa dựng cột, kéo dây. Theo đánh giá của NPMB, tiến độ thi công của nhà thầu VNECO/VNECO3 rất chậm, chưa đáp ứng được yêu cầu.
Tại buổi làm việc, NPMB cùng các nhà thầu kiến nghị EVNNPT có ý kiến với UBND tỉnh Vĩnh Phúc sớm chỉ đạo UBND huyện Bình Xuyên vận động để hộ dân nhận tiền và bàn giao mặt bằng cho chủ đầu tư phần đường dây đấu nối của TBA 500kV Vĩnh Yên. Đồng thời, UBND huyện Bình Xuyên bố trí nhân lực để đẩy nhanh tiến độ thực hiện bồi thường giải phóng mặt bằng các vị trí móng cột còn lại và phần hành lang của phần đường dây đấu nối.
Đối với đường dây 220kV Việt Trì – Tam Dương – Bá Thiện kiến nghị UBND tỉnh Vĩnh Phúc sớm bàn giao mặt bằng các vị trí móng, hành lang tuyến, đặc biệt UBND huyện Bình Xuyên sớm bàn giao các vị trí phục vụ đóng điện TBA 500kV Vĩnh Yên và đấu nối đoạn tuyến 4 mạch gồm vị trí 481-1, vị trí 148, vị trí 149, vị trí 150.
Chủ tịch HĐTV EVNNPT Nguyễn Tuấn Tùng chủ trì cuộc họp với các nhà thầu thi công và yêu cầu các nhà thầu tăng cường lực lượng đẩy nhanh tiến độ thi công trong thời gian tới |
Cần quyết tâm cao, nỗ lực lớn
Trao đổi với phóng viên Báo Đấu thầu, ông Nguyễn Tuấn Tùng, Chủ tịch HĐTV EVNNPT cho biết tiến độ triển khai cụm dự án này hiện đang rất chậm, không đáp ứng được yêu cầu của chủ đầu tư. Nhấn mạnh đây là cụm Dự án có ý nghĩa rất quan trọng trong việc đảm bảo cung cấp điện cho tỉnh Vĩnh Phúc, Phú Thọ và khu vực lân cận. Đây là khu vực có tốc độ phát triển kinh tế nhanh, điện thương phẩm tăng cao, nhu cầu tăng điện rất lớn.
Chủ tịch HĐTV EVNNPT yêu cầu NPMB đăng ký làm việc với tỉnh Vĩnh Phúc và các địa phương liên quan để tháo gỡ những vướng mắc còn lại của cụm Dự án. Cùng với đó phối hợp chặt chẽ với các Ban chức năng của Tổng công ty để đảm bảo đồng bộ vật tư thiết bị cho cụm Dự án này.
Đối với nhà thầu thi công, Chủ tịch HĐTV EVNNPT yêu cầu liên danh nhà thầu Lizen – Licogi 16 tăng cường nhân lực, đẩy nhanh tiến độ thi công, đặc biệt phần đường trong trạm, hệ thống thoát nước trong trạm, hệ thống tiếp địa, móng trụ thiết bị, mương thoát nước quanh trạm, tường rào, mương cáp, và khẩn trương triển khai thi công một số hạng mục đang tạm dừng như nhà nghỉ ca, nhà Bay, nhà thường trực, nhà để xe.
Khẩn trương bố trí chỉ huy trưởng, lãnh đạo nhà thầu thường xuyên có mặt tại công trường để phối hợp NPMB và tư vấn giám sát tổ chức, sắp xếp, điều hành công trường; bổ sung ngay nhân lực để bù các tiến độ thi công đã chậm, tập trung tối đa nguồn lực tài chính; nhân lực; phương tiện thi công; tăng ca kíp trong quá trình thi công để bù tiến độ công trình.

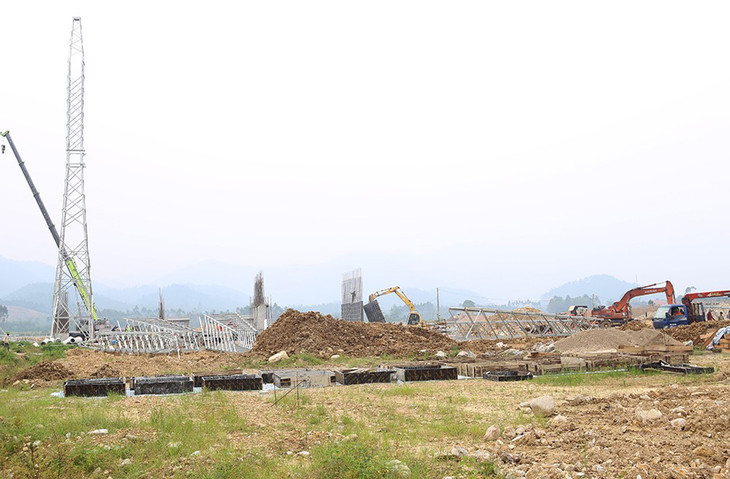

Tiến độ thi công TBA 500kV Vĩnh Yên hiện nay chưa đáp ứng được yêu cầu của chủ đầu tư |
Đối với Dự án TBA 220kV Bá Thiện và Đường dây 220kV Việt Trì – Tam Dương – Bá Thiện, các nhà thầu bằng mọi giải pháp có thể, đặc biệt là tập trung tối đa nguồn lực tài chính; tăng cường nhân lực, tăng ca, cung cấp đủ vật tư, vật liệu thi công để hoàn thành đảm bảo tiến độ vận hành phía 110kV trong tháng 10/2024 và hoàn thiện toàn bộ TBA 220kV Bá Thiện trong tháng 12/2024.
Trước chỉ đạo của Chủ tịch HĐTV EVNNPT Nguyễn Tuấn Tùng, ônng Đào Ngọc Quỳnh - Phó Chủ tịch Hội đồng quản trị VNECO và ông Trần Đức Thanh – Giám đốc VNECO3 cam kết sẽ huy động tối thiểu 90 công nhân lao động và máy móc phương tiện thi công các hạng mục tương ứng đủ vào ngày 01/10/2024 để đáp ứng mục tiêu chỉ đạo điều hành của chủ đầu tư.
