Công ty CP Xây dựng 47: Áp lực cải thiện lợi nhuận 2023 - 2024

0:00 / 0:00
0:00
(BĐT) - Việc thi công trở lại nhiều công trình lớn kể từ quý III/2022 đang đóng góp đáng kể cho tăng trưởng doanh thu của Công ty CP Xây dựng 47 (gọi tắt là Xây dựng 47) trong 9 tháng đầu năm 2023. Cùng với đó, Công ty liên tiếp nhận được các gói thầu lớn trong lĩnh vực thủy điện, thủy lợi. Tuy nhiên, chi phí lãi vay tăng mạnh cũng khiến lợi nhuận của Công ty suy giảm và mới chỉ hoàn thành 42,8% kế hoạch cả năm 2023.

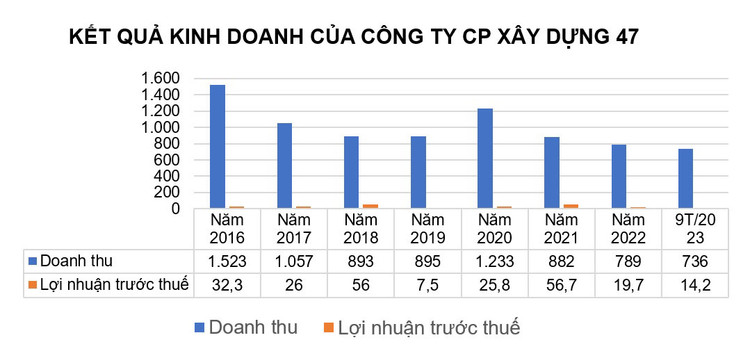

Nguồn: Báo cáo tài chính của Công ty CP Xây dựng 47 Đơn vị tính: tỷ đồng
Nguồn: Báo cáo tài chính của Công ty CP Xây dựng 47 Đơn vị tính: tỷ đồng

Lãi vay làm suy giảm lợi nhuận

Sau năm 2022 ghi nhận doanh thu ở mức thấp nhất trong nhiều năm, kết quả kinh doanh của Xây dựng 47 đã tăng trưởng trở lại trong 9 tháng đầu năm 2023. Cụ thể, doanh thu bán hàng và cung cấp dịch vụ đạt 736,34 tỷ đồng, tăng 36,4% so với cùng kỳ năm 2022. Trong đó, động lực tăng trưởng doanh thu của Công ty đến từ hoạt động xây dựng khi mang về 564 tỷ đồng, tăng 125,6% so với 9 tháng đầu năm 2022. Bên cạnh đó là các nguồn thu khác từ cung cấp dịch vụ du lịch, bán điện…

Được biết, một trong những nguyên nhân khiến doanh thu năm 2022 của Xây dựng 47 ở mức thấp là bởi nhiều công trình bị gián đoạn thi công. Trong đó có công trình thủy điện Hòa Bình phải tạm dừng thi công kể từ tháng 11/2021 để gia cố do địa chất bị sạt lở và bắt đầu thi công trở lại từ cuối quý III/2022; công trình sân bay Long Thành (tỉnh Đồng Nai) được thi công trở lại từ cuối tháng 9/2022; công trình thủy điện Nam Phak (Lào) mới triển khai thi công từ cuối quý IV/2022.

Dù doanh thu tăng trưởng, song lợi nhuận trước thuế của Xây dựng 47 giảm khoảng 14% so với 9 tháng đầu năm 2022, đạt 14,2 tỷ đồng, một phần do chi phí lãi vay tăng mạnh từ 38,46 tỷ đồng lên 55,4 tỷ đồng. Với kết quả đạt được, Xây dựng 47 mới chỉ hoàn thành 73,63% kế hoạch doanh thu và 42,8% kế hoạch lợi nhuận ròng của cả năm 2023.

Để kiểm soát, tiết kiệm chi phí, Xây dựng 47 cũng đã cải thiện công tác quản lý nội bộ, giá thành và giao khoán chỉ tiêu chi phí cho các đơn vị sản xuất (EBIT).

Tính đến cuối tháng 9/2023, tổng tài sản Công ty đạt 1.789,6 tỷ đồng, trong đó, vay nợ ngắn hạn và dài hạn ở mức 711,2 tỷ đồng, chiếm gần 40%. Ngoài ra, các khoản phải trả khác là 645 tỷ đồng.

Các công trình gối đầu cho năm tới

Ngoài những công trình đang tiếp tục thi công từ các năm trước, thời gian qua, Xây dựng 47 cũng nhận được nhiều gói thầu lớn để làm công việc gối đầu cho các năm tiếp theo.

Cụ thể, cuối tháng 11/2023, Xây dựng 47 trong vai trò đứng đầu liên danh với Công ty CP Tư vấn Xây dựng điện 3 (PECC3) đã ký kết Hợp đồng số NN1/2023/PSG-CC47&PECC3 về việc thiết kế, cung cấp, lắp đặt thiết bị cơ khí thủy công và thi công xây dựng công trình (EPC) Dự án Nhà máy Thủy điện Nam Neun 1, nước CHDCND Lào với đơn vị giao thầu PHONGSUBTHAVY GROUP SOLE CO., LTD. Tổng giá trị hợp đồng gần 185 triệu USD (tương đương 4.523,2 tỷ đồng, theo tỷ giá Vietcombank 1 USD = 24.450 VND ngày 22/12/2023) không bao gồm đường dây từ trạm Nam Neun 1 trở đi và VAT. Thời gian thi công 48 tháng kể từ ngày khởi công Dự án.

Trong lĩnh vực thủy điện, Xây dựng 47 cũng đang tham gia thi công Dự án Thủy điện Nam Phak (tại Lào) với tổng giá trị gần 800 tỷ đồng. Công trình được khởi công từ cuối quý IV/2022.

Vào cuối tháng 9/2023, Liên danh Xây dựng 47 - Công ty CP Đầu tư và Xây dựng thủy lợi Lâm Đồng - Công ty CP Đầu tư và Xây dựng 40 được lựa chọn thực hiện Gói số 12 Thi công xây dựng, lắp đặt thiết bị cụm công trình đầu mối thuộc Dự án Xây dựng hồ chứa nước Ka Zam, huyện Đơn Dương với giá trúng hơn 198,822 tỷ đồng. Đây là gói thầu lớn nhất của Dự án, có thời gian thi công 820 ngày. Ngày 23/11/2023, Dự án đã được tổ chức lễ khởi công.

Trước đó, tháng 2/2023, Xây dựng 47 cùng các thành viên trong liên danh nhà thầu khởi công Dự án Xây dựng Hồ chứa nước Ta Hoét tại huyện Đức Trọng, tỉnh Lâm Đồng. Trong đó, liên danh nhà thầu đảm nhận thi công Gói thầu số 10 Thi công xây dựng và lắp đặt thiết bị công trình đầu mối và thu dọn vệ sinh lòng hồ thuộc Hồ chứa nước Ta Hoét, với tổng giá trị hợp đồng 319,416 tỷ đồng.

Ngoài ra, Xây dựng 47 cũng đang đảm nhận xây dựng nhiều công trình lớn khác như: Dự án Khu liên hợp sản xuất gang thép Hòa Phát Dung Quất 2 (tỉnh Quảng Ngãi), Dự án Hệ thống thủy lợi Tân An - Đập Đá, Dự án đường ven biển Cát Tiến - Diêm Vân (tỉnh Bình Định)...

Trong định hướng phát triển của mình, Xây dựng 47 cho biết, ngoài các lĩnh vực truyền thống sẽ triển khai mục tiêu mở rộng sản xuất - kinh doanh trong các lĩnh vực như sản xuất vật liệu xây dựng, xây dựng hạ tầng khu công nghiệp, năng lượng gió, đặc biệt là lĩnh vực xây dựng các dự án bất động sản cho các công ty đa ngành. Dù có mở thêm các hoạt động mới, thì với cổ đông, điều Xây dựng 47 cần đạt được nhất là lợi nhuận tăng trở lại, giá cổ phiếu và cổ tức không suy giảm. Đây là điều Xây dựng 47 cần nỗ lực rất nhiều khi cổ tức năm 2023 dự kiến trả chỉ bằng một nửa năm 2022 và giá cổ phiếu đang rơi sâu dưới mệnh giá.
