Chuyện đào núi thi công công trình tích năng lớn nhất Đông Nam Á

0:00 / 0:00
0:00

(BĐT) - Sau hơn 1 năm triển khai thi công, giữa đại công trường miền Trung đầy nắng gió, nhà thầu đang hối hả đào từng mét hầm, thi công các tổ máy tương lai của Dự án Nhà máy Thủy điện tích năng Bác Ái - công trình thủy điện tích năng đầu tiên của Việt Nam và cũng là công trình thủy điện tích năng lớn nhất khu vực Đông Nam Á.

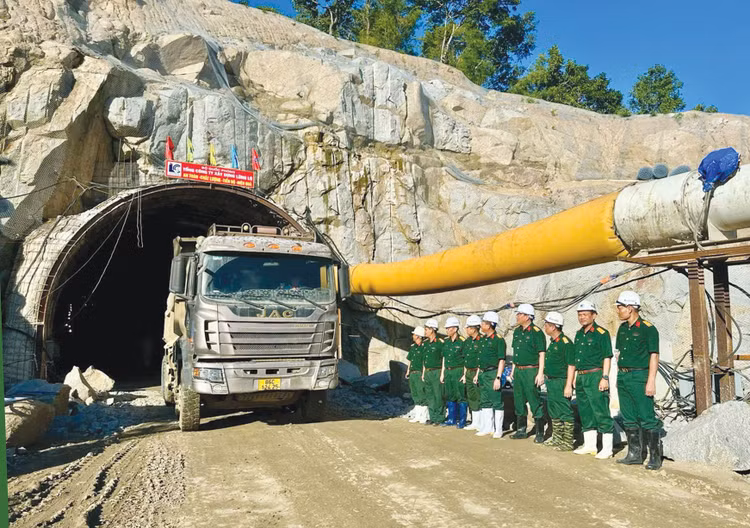

Tổng công ty Xây dựng Lũng Lô - nhà thầu đứng đầu Liên danh Gói thầu số 02XL-BA Thi công xây lắp công trình Nhà máy Thủy điện tích năng Bác Ái giai đoạn 2 đợt 1 đang tăng tốc thi công hạng mục hầm VH3A
Tổng công ty Xây dựng Lũng Lô - nhà thầu đứng đầu Liên danh Gói thầu số 02XL-BA Thi công xây lắp công trình Nhà máy Thủy điện tích năng Bác Ái giai đoạn 2 đợt 1 đang tăng tốc thi công hạng mục hầm VH3A

Đại công trường bứt tốc

Tháng Tư, khu vực Nam Trung Bộ nắng như thiêu như đốt, nhiệt độ ngoài trời vượt 38 độ C nhưng trên công trường Dự án Nhà máy Thủy điện tích năng Bác Ái vẫn duy trì thi công với cường độ cao, ngày đêm rền vang tiếng máy tại các hạng mục ngầm trong lòng núi, tổ chức nhiều mũi thi công đồng thời nhằm đảm bảo tiến độ.

Cập nhật về tiến độ thi công công trình, Ban Quản lý dự án điện 3 (EVNPMB3) - đơn vị được Tập đoàn Điện lực Việt Nam (chủ đầu tư) giao quản lý điều hành Dự án cho biết, thực hiện chỉ đạo sát sao của các bộ, ngành, Tập đoàn Điện lực Việt Nam, EVNPMB3 đã huy động đầy đủ nhân lực có kinh nghiệm phối hợp với các đơn vị tư vấn, nhà thầu nhằm tập trung thúc đẩy tiến độ Dự án. Nhờ duy trì cường độ thi công cao, đưa ra các giải pháp, sáng kiến nhằm đẩy nhanh tiến độ thông qua các cuộc họp trên công trường, đến cuối tháng 3/2026, hàng loạt hạng mục quan trọng đã vượt tiến độ đề ra. Những đường hầm vận hành, hầm cấp gió, hầm thoát nước… được ví như “mạch máu” của Nhà máy đã hoàn thành công tác đào và gia cố với kết quả trên 100% kế hoạch. Công trường không chỉ “chạy” đúng tiến độ, mà đang bứt tốc, từng bước đưa Dự án tiến gần hơn đến hình hài hoàn chỉnh.

Bên cạnh sự quan tâm hỗ trợ của tỉnh Khánh Hòa trong việc hoàn thành giải phóng mặt bằng, công tác lựa chọn nhà thầu các gói thầu thiết bị đang được khẩn trương thực hiện để đồng bộ với công tác thi công xây dựng và lắp đặt tại công trường theo kế hoạch, đảm bảo tiến độ phát điện Dự án vào năm 2029 - 2030 theo Quy hoạch Điện VIII điều chỉnh.

Không chỉ phần ngầm, các hạng mục phụ trợ trên mặt đất đang đồng loạt được hoàn thiện. Trạm nghiền, trạm bê tông, hệ thống giao thông nội bộ, điện và nước… tất cả vận hành như một cỗ máy đồng bộ, bảo đảm cho công trường hoạt động liên tục, không ngơi nghỉ. Đặc biệt, từ ngày 22/1/2026, việc thi công nhà máy ngầm chính thức được triển khai, đánh dấu bước chuyển quan trọng của Dự án.

Trung tá Lê Đình Lam, Phó trưởng phòng Trang bị kỹ thuật Tổng công ty Xây dựng Lũng Lô (Bộ Quốc Phòng), Giám đốc điều hành Liên danh nhà thầu Gói thầu 02XL-BA Dự án Thủy điện tích năng Bác Ái cho biết, hiện tiến độ chung của Dự án đang rất tích cực, nhịp thi công trên công trường của các nhà thầu hối hả ngày đêm với quyết tâm phát điện các tổ máy theo đúng hoặc sớm hơn kế hoạch.

“Ngay sau khi bắt tay vào triển khai hợp đồng Gói thầu 02XL-BA, Liên danh nhà thầu đã tổ chức thi công liên tục 3 ca. Đến thời điểm này, hệ thống đường điện, nước phục vụ thi công đã cơ bản hoàn thành. Đặc biệt, Nhà thầu đã thi công được 5km hầm trên tổng số 17km”, Trung tá Lê Đình Lam chia sẻ.

Cũng theo Giám đốc điều hành Liên danh nhà thầu, do Dự án nằm trong hầm nên điều kiện thi công rất khắc nghiệt, hạn chế về ánh sáng, không khí. Để khắc phục, Nhà thầu đã đầu tư đồng bộ hệ thống quạt thông gió công suất lớn, hệ thống chiếu sáng, thiết bị khoan chuyên dụng… nhằm đảm bảo an toàn và hiệu quả thi công.

Trong bối cảnh giá nhiên liệu biến động lớn, các đơn vị cũng chủ động tối ưu chi phí bằng cách tăng cường sử dụng thiết bị vận hành bằng điện, điều tiết hợp lý các phương tiện tiêu hao nhiên liệu.

Trong các thành viên Liên danh, Tổng công ty Sông Đà đảm nhận vai trò chủ lực trong thi công nhà máy ngầm, đạt tiến độ rất tích cực. “Đến nay, Nhà thầu đã hoàn thành đào đường dẫn vào nhà máy và cơ bản thông được một tầng. Nhà máy có chiều dài 208m, rộng 29m, cao 51m; phần đào đã đạt toàn bộ chiều dài, với chiều cao khoảng 7,5m, còn lại khoảng 43,5m”, ông Lam cho biết thêm.

Nhà thầu đầu tư thiết bị khoan thi công đường hầm chuyên dụng

Sẵn sàng cho giai đoạn lắp máy

Với phần lắp đặt thiết bị nhà máy, đại diện Công ty CP Lilama 10 - thành viên đảm nhận 23,36% khối lượng công việc của Gói thầu cho hay, mặc dù chưa đến giai đoạn lắp đặt thiết bị, nhưng Nhà thầu đã có sự chuẩn bị rất sớm để sẵn sàng triển khai công việc. Nhận thức rõ đây là công trình năng lượng cấp đặc biệt, công suất lớn nhất Đông Nam Á và là dự án tích năng đầu tiên tại Việt Nam, Lilama 10 đã xây dựng kế hoạch đào tạo nhân lực, nghiên cứu công nghệ và chuẩn bị thiết bị ngay từ đầu. “Chúng tôi xác định đây không chỉ là dự án quan trọng mà còn là cơ hội để làm chủ công nghệ tích năng. Vì vậy, công tác chuẩn bị được thực hiện từ sớm, từ xa nhằm sẵn sàng triển khai ngay khi đủ điều kiện”, đại diện Lilama 10 chia sẻ.

Cụ thể, bên cạnh việc chuẩn bị về nhân lực, Lilama 10 đã chủ động “giải mã” công nghệ thủy điện tích năng - một lĩnh vực còn mới mẻ tại Việt Nam với việc bắt tay vào đào tạo kiến thức, nghiên cứu kỹ công nghệ nhằm làm chủ công nghệ này. Để chủ động tiếp nhận thiết bị đưa vào lắp đặt, Lilama 10 đã có kế hoạch triển khai phần phụ trợ, lên kế hoạch lắp đặt thiết bị phục vụ cho công tác lắp đặt tại công trường, lên sơ đồ khung đội ngũ cán bộ kỹ sư chủ chốt…

Với tổng mức đầu tư hơn 21.000 tỷ đồng, quy mô 4 tổ máy có công suất 1.200MW, theo kế hoạch, Dự án sẽ phát điện tổ máy số 1 trong tháng 12/2029 và hoàn thành toàn bộ công trình vào cuối năm 2030. Nhà máy sẽ đóng vai trò như một “pin năng lượng khổng lồ” tích trữ điện vào giờ thấp điểm và phát điện vào giờ cao điểm, góp phần điều tiết phụ tải, ổn định hệ thống điện và bảo đảm an ninh năng lượng quốc gia trong bối cảnh nhu cầu điện ngày càng gia tăng.

Dự án Nhà máy Thủy điện tích năng Bác Ái được xây dựng trên địa bàn xã Bác Ái Tây, tỉnh Khánh Hòa. Đây là dự án nguồn điện trọng điểm ngành năng lượng, loại công trình công nghiệp điện nhóm A, có ý nghĩa đặc biệt quan trọng về kinh tế - xã hội, quốc phòng và an ninh. Quy mô công suất 1.200 MW, sử dụng hồ chứa nước sông Cái thuộc hệ thống thủy lợi Tân Mỹ làm hồ dưới. Theo Quy hoạch điện VIII điều chỉnh, Nhà máy đấu nối về trạm biến áp 500kV Ninh Sơn bằng đường dây 500kV mạch kép, chiều dài khoảng 25km. Dự án được phân kỳ đầu tư 2 giai đoạn, dự kiến hoàn thành toàn bộ vào tháng 12/2030.

Nhiệm vụ chủ yếu của Nhà máy là phát điện phủ đỉnh với công suất 1.200MW lên hệ thống lưới điện quốc gia vào giờ cao điểm, đồng thời bơm nước từ hồ dưới lên hồ trên để tích trữ năng lượng vào giờ thấp điểm, góp phần làm phẳng biểu đồ phụ tải của hệ thống điện với số giờ phát điện phủ đỉnh hàng ngày tối đa 7 giờ. Ngoài ra, Dự án còn có tác dụng điều tần, chạy bù công suất phản kháng, dự phòng quay cho hệ thống.

Gói thầu số 02XL-BA Thi công xây lắp công trình Nhà máy thủy điện tích năng Bác Ái giai đoạn 2 đợt 1 (4.334 tỷ đồng) do Liên danh Tổng công ty Xây dựng Lũng Lô - Tổng công ty Sông Đà - Công ty CP Lilama 10 - Công ty CP SCI E&C - Công ty CP Xây dựng 47 - Tổng công ty Xây dựng Trường Sơn - Tổng công ty CP Xuất nhập khẩu và Xây dựng Việt Nam thực hiện.
