Hạ tầng điện trễ tiến độ di dời

0:00 / 0:00
0:00
(BĐT) - Tại Công điện số 80/CĐ-TTg ngày 16/8/2024, Thủ tướng Chính phủ yêu cầu các địa phương có các công trình, dự án quan trọng quốc gia, trọng điểm ngành giao thông vận tải (GTVT) hoàn thành trong năm 2025, trong đó có Phú Yên, Khánh Hòa, Hà Tĩnh, phải di dời hạ tầng kỹ thuật, bàn giao mặt bằng trước ngày 30/8. Đã hơn nửa tháng 9, những vướng mắc này vẫn chưa được tháo gỡ.

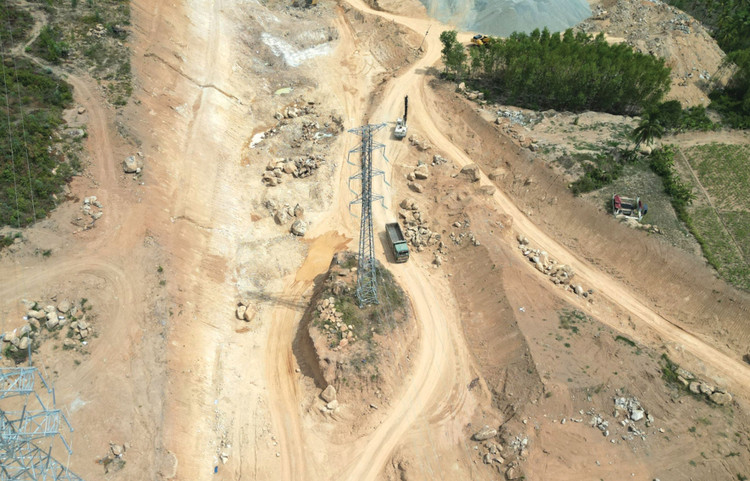

Một trụ điện cao thế nằm ngay giữa tuyến chính cao tốc Bắc - Nam qua Phú Yên đang chờ được di dời. Ảnh: Hà Minh
Một trụ điện cao thế nằm ngay giữa tuyến chính cao tốc Bắc - Nam qua Phú Yên đang chờ được di dời. Ảnh: Hà Minh

Trụ điện cao thế 110 kV nằm giữa tuyến chính cao tốc Quy Nhơn - Chí Thạnh, đoạn qua thị xã Sông Cầu (tỉnh Phú Yên) khiến nhà thầu phải chia ra hai hướng để thi công mặt đường. Ở một vị trí khác, ngay ven tuyến là những trụ điện cao thế án ngữ và kéo dài hàng cây số. Theo Sở GTVT Phú Yên, tổng số trụ điện phải di dời trong phạm vi giải phóng mặt bằng (GPMB) hai dự án thành phần cao tốc Quy Nhơn - Chí Thạnh và Chí Thạnh - Vân Phong là 65 trụ điện 110kV và 220kV. Đến nay, các địa phương mới chỉ di dời được 8 trụ.

Đối với cao tốc Vân Phong - Nha Trang, tại nút giao cầu vượt với Quốc lộ 26, ở cả hai đầu cầu phía Bắc - Nam, đường điện cao thế vẫn chưa được di dời. Tại những vị trí này, máy móc được huy động đến buộc phải nằm chờ. Tại vị trí xây dựng cầu Tâm Lâm (Km326, xã Ninh Trung, thị xã Ninh Hòa), nhà thầu không thể thi công do vướng giới hạn tĩnh không của đường dây 110kV.

Theo Ban Quản lý dự án 7 (đại diện chủ đầu tư), hiện trên cao tốc Vân Phong - Nha Trang có 20 vị trí vướng đường điện cao thế, nhiều nhất là ở huyện Vạn Ninh và thị xã Ninh Hòa. Ban đã đề nghị các địa phương hoàn thành 14 trụ điện nằm trong đường găng tiến độ và bàn giao mặt bằng trong tháng 9/2024.

Ở phía Bắc, Dự án Đường bộ cao tốc Bắc - Nam phía Đông đoạn qua Hà Tĩnh có 10 điểm giao chéo với đường dây 220kV (6 điểm) và 500kV (4 điểm) thuộc địa bàn 4 huyện: Kỳ Anh, Cẩm Xuyên, Thạch Hà, Đức Thọ. Hiện 10 điểm vướng này đã khởi công xây dựng, nhưng tiến độ mới đạt từ 30 - 45%, phương án cắt điện để tổ chức thi công lắp dựng cột, kéo dây đang chờ các cơ quan chuyên môn phê duyệt nên khó bảo đảm hoàn thành việc di dời trong tháng 9.

Không thể hoàn thành tiến độ theo chỉ đạo của Thủ tướng Chính phủ, các tỉnh Phú Yên, Khánh Hòa và Hà Tĩnh đang rốt ráo chỉ đạo để có thể hoàn tất công tác di dời hạ tầng kỹ thuật, bàn giao mặt bằng trong tháng 9/2024.

Tại buổi kiểm tra thực tế hiện trường những vướng mắc từ hệ thống hạ tầng điện, Phó Chủ tịch UBND tỉnh Phú Yên Lê Tấn Hổ nhấn mạnh, tiến độ dự án đang rất gấp, địa phương và ngành chức năng không thể chần chừ. Vì vậy, lãnh đạo tỉnh Phú Yên chỉ đạo các huyện, thị xã cần phải nhanh chóng, quyết liệt hơn nữa, tập trung các biện pháp đẩy nhanh tiến độ, gọn đến đâu bàn giao mặt bằng đến đó cho nhà thầu thi công.

Cùng quan điểm, tại Khánh Hòa, ông Nguyễn Khắc Toàn, Phó Bí thư Tỉnh ủy Khánh Hòa đã yêu cầu UBND thị xã Ninh Hòa phối hợp với các sở, ngành liên quan khẩn trương hoàn thành đưa hệ thống điện bị vướng ra khỏi mặt bằng dự án, bảo đảm an toàn thi công, đưa dự án về đích theo chỉ đạo của Thủ tướng.

Để đẩy nhanh tiến độ di dời hạ tầng điện, Phó Chủ tịch UBND tỉnh Hà Tĩnh Trần Báu Hà cũng đã đề nghị Tổng công ty Truyền tải điện quốc gia chỉ đạo các đơn vị thành viên tạo mọi điều kiện cho chủ đầu tư, đơn vị thi công; hướng dẫn, hỗ trợ trong thực hiện thủ tục lập, trình duyệt phương án cắt điện; bố trí lịch cắt điện phù hợp với tình hình thực tế để các nhà thầu triển khai thi công đồng loạt tại các điểm giao chéo nhằm rút ngắn thời gian cắt điện, giảm thiểu ảnh hưởng đến độ ổn định, an toàn cấp điện của lưới truyền tải.
