Gói thầu cấp điện cho Nhà máy Xử lý rác ở Quảng Ninh: Phủ nhận thi công trước đấu thầu

0:00 / 0:00
0:00
(BĐT) - Sở Kế hoạch và Đầu tư (KH&ĐT) Quảng Ninh vừa có văn bản báo cáo cơ quan chức năng về các phản ánh liên quan đến những dấu hiệu sai phạm, thông thầu trong quá trình tổ chức lựa chọn nhà thầu thực hiện Gói thầu số 01 Thi công xây dựng đường dây 35kV và trạm biến áp 630kVA-35(22) 0,4kV cấp điện cho Dự án Nhà máy Xử lý rác thải tại xã Tràng Lương, thị xã Đông Triều, tỉnh Quảng Ninh.

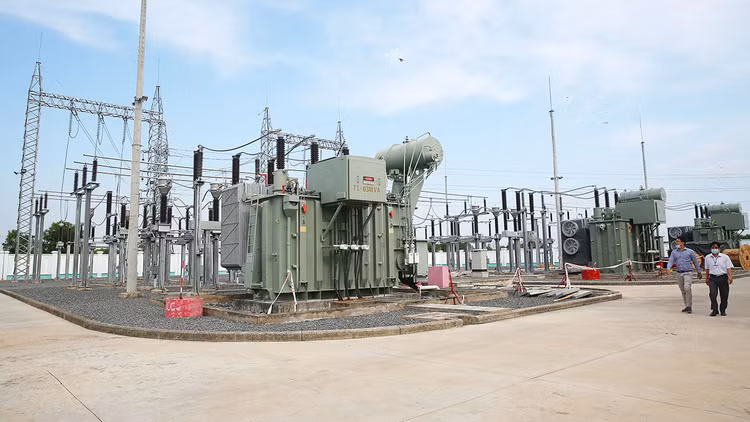

Gói thầu số 01 Thi công đường dây 35kV và TBA 630 kVA-35(22), 0,4kV cấp điện cho Dự án Nhà máy Xử lý rác thải tại xã Tràng Lương (Đông Triều, Quảng Ninh) trị giá gần 3 tỷ đồng. Ảnh: Lê Tiên
Gói thầu số 01 Thi công đường dây 35kV và TBA 630 kVA-35(22), 0,4kV cấp điện cho Dự án Nhà máy Xử lý rác thải tại xã Tràng Lương (Đông Triều, Quảng Ninh) trị giá gần 3 tỷ đồng. Ảnh: Lê Tiên

Theo đó, trên cơ sở xác minh tại hiện trường, biên bản làm việc giữa Phòng Quản lý đô thị thị xã Đông Triều (bên mời thầu) và Chủ đầu tư Nhà máy Xử lý rác thải tại xã Tràng Lương), ý kiến của UBND thị xã Đông Triều (chủ đầu tư của Gói thầu), Sở KH&ĐT Quảng Ninh khẳng định không có hiện tượng thi công trước đấu thầu. Tại hiện trường Dự án, có hiện tượng thi công là do Công ty TNHH Viễn Đông (Chủ đầu tư Dự án Nhà máy Xử lý rác thải tại xã Tràng Lương) định vị đổ bê tông một số móng cột trong hàng rào Nhà máy (có 2 vị trí móng nằm gần sát với hạng mục móng cột của Dự án 35kV và trạm biến áp 630kVA-35 (22)/0,4kV) phục vụ công tác đấu nối tuyến đường điện từ Trạm biến áp đến Nhà máy, mục đích đảm bảo sớm đưa Dự án đi vào hoạt động.

UBND thị xã Đông Triều cũng cho biết, cuối tháng 3/2020, Công ty TNHH Viễn Đông có thi công một số hạng mục công trình tạm để phục vụ thi công Nhà máy (hệ thống tủ, máy, thiết bị hạ thế đấu nối cấp điện phục vụ thi công Nhà máy). Để không ảnh hưởng đến việc thi công Dự án Cấp điện cho Nhà máy, ngày 8/4/2020, Phòng Quản lý đô thị thị xã Đông Triều và đại diện Công ty TNHH Viễn Đông đã tổ chức buổi làm việc và thống nhất để Công ty TNHH Viễn Đông di dời, tháo dỡ và hoàn trả mặt bằng tại vị trí nêu trên để phục vụ thi công Dự án.

Gói thầu số 1 Thi công xây dựng đường dây 35kV và trạm biến áp 630kVA-35(22) 0,4kV cấp điện cho Dự án Nhà máy Xử lý rác thải tại xã Tràng Lương sử dụng nguồn vốn sự nghiệp năm 2020 của ngân sách thị xã Đông Triều, được đấu thầu rộng rãi qua mạng, đóng thầu vào ngày 30/3/2020. Có 2 nhà thầu nộp hồ sơ dự thầu. Công ty CP Đầu tư Xây dựng và Thương mại Linh Quân trúng thầu với giá 2,893 tỷ đồng (giá gói thầu là 2,905 tỷ đồng, đạt tỷ lệ tiết kiệm 0,4%).
Sau quá trình kiểm tra, xác minh sự việc, Sở KH&ĐT Quảng Ninh đánh giá, công tác lựa chọn nhà thầu đã được UBND thị xã Đông Triều triển khai theo quy trình công khai, thực hiện đấu thầu rộng rãi qua mạng theo quy định của pháp luật. Theo đó, sau khi mặt bằng tuyến được phê duyệt, Trung tâm Phát triển quỹ đất phối hợp với UBND xã Tràng Lương thực hiện công tác lập hồ sơ giải phóng mặt bằng, đối thoại với các hộ dân, xây dựng phương án giải phóng mặt bằng theo quy định.

Căn cứ hợp đồng thi công xây dựng công trình, ngày 9/4/2020, Công ty CP Đầu tư Xây dựng và Thương mại Linh Quân (nhà thầu trúng thầu) mới bắt đầu tiếp nhận mặt bằng và tiến hành triển khai thi công.

Kết quả xác minh tại hiện trường Dự án cho thấy, nhà thầu đã thi công 12 móng cột và lắp đặt 6 cột điện.

Ngày 11/6/2020, trao đổi với phóng viên Báo Đấu thầu, ông Nguyễn Thành Long, Giám đốc Công ty CP Đầu tư Xây dựng và Thương mại Linh Quân cho biết, Nhà thầu đã hoàn thành công trình, đóng điện và làm các thủ tục bàn giao cho Chủ đầu tư vào ngày 20/5/2020. Hiện công trình đã hoàn thành việc nghiệm thu khối lượng thực hiện và đang hoàn tất các thủ tục thanh quyết toán cho Nhà thầu.
