Dự án nhà máy điện hạt nhân Ninh Thuận: Đẩy nhanh tiến độ các gói thầu giải phóng mặt bằng

0:00 / 0:00
0:00

(BĐT) - Ban Quản lý dự án đầu tư xây dựng tỉnh Khánh Hòa vừa cập nhật bổ sung kế hoạch lựa chọn nhà thầu các gói thầu tư vấn bước lập báo cáo nghiên cứu khả thi thuộc Dự án thành phần 1 Di dân tái định cư, giải phóng mặt bằng Dự án Nhà máy Điện hạt nhân (NMĐHN) Ninh Thuận 1 và Dự án thành phần 2 Di dân tái định cư, giải phóng mặt bằng Dự án NMĐHN Ninh Thuận 2 để chuẩn bị triển khai.

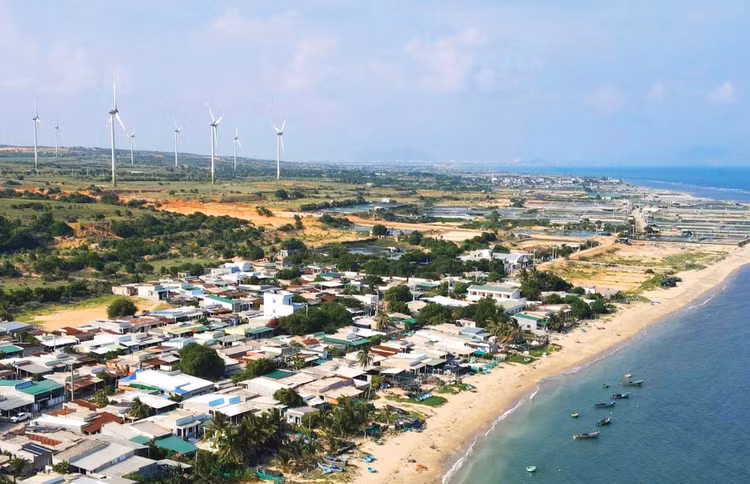

Dự kiến Dự án thành phần 1 Di dân tái định cư, giải phóng mặt Dự án Nhà máy Điện hạt nhân Ninh Thuận 1 sẽ được khởi động vào ngày 15/1. Ảnh: Trùng Dương
Dự kiến Dự án thành phần 1 Di dân tái định cư, giải phóng mặt Dự án Nhà máy Điện hạt nhân Ninh Thuận 1 sẽ được khởi động vào ngày 15/1. Ảnh: Trùng Dương

Cụ thể, ngày 15/12/2025, UBND tỉnh Khánh Hòa đã phê duyệt đầu tư Dự án thành phần 1. Dự án có tổng mức đầu tư hơn 6.699 tỷ đồng, do Ban Quản lý dự án đầu tư xây dựng tỉnh Khánh Hòa làm chủ đầu tư. Cùng ngày, Chủ đầu tư quyết định bổ sung kế hoạch lựa chọn nhà thầu (LCNT), theo đó, bổ sung 27 gói thầu với tổng giá 1.376,511 tỷ đồng. Việc lựa chọn nhà thầu thực hiện trong quý IV/2025 và quý I/2026 với loạt gói thầu như: Gói thầu số 13 Thi công rà phá bom, mìn, vật nổ; Gói thầu số 14 Thi công xây dựng hạng mục cấp nước khu tái định cư; Gói thầu số 15 Thi công xây dựng công trình hạ tầng kỹ thuật khu tái định cư; Gói thầu số 22 Giám sát thi công xây dựng hạng mục công trình khu neo đậu tàu cá và kè bảo vệ bờ biển… Trước đó, Ban Quản lý dự án đầu tư xây dựng tỉnh Khánh Hòa phê duyệt bổ sung kế hoạch LCNT các gói thầu tư vấn bước lập báo cáo nghiên cứu khả thi thuộc Dự án thành phần 1 gồm 5 gói thầu.

Với Dự án thành phần 2, ngày 10/12/2025, Chủ đầu tư đã phê duyệt kế hoạch LCNT một số gói thầu tư vấn giai đoạn chuẩn bị đầu tư khu tái định cư. Ngày 24/12/2025, Chủ đầu tư phê duyệt bổ sung kế hoạch LCNT Gói thầu Lập nhiệm vụ khảo sát xây dựng và báo cáo nghiên cứu khả thi Khu tái định canh và Khu nghĩa trang thuộc Dự án, trong đó, bổ sung Gói thầu số 03 thực hiện công tác này. Ngày 29/12/2025, Ban tiếp tục phê duyệt bổ sung kế hoạch LCNT các gói thầu tư vấn, gồm Gói thầu số 04 Khảo sát, lập báo cáo nghiên cứu khả thi Khu tái định canh và Khu nghĩa trang, Gói thầu số 05 Giám sát khảo sát phục vụ lập báo cáo nghiên cứu khả thi Khu tái định canh và Khu nghĩa trang; Gói thầu số 06 Thẩm tra báo cáo nghiên cứu khả thi Khu tái định canh và Khu nghĩa trang.

Các gói thầu nêu trên đều lựa chọn nhà thầu theo hình thức chỉ định thầu rút gọn nhằm sớm hoàn thành di dân, giải phóng mặt bằng để tái khởi động các dự án điện hạt nhân.

Dự án NMĐHN Ninh Thuận 1 được Thủ tướng Chính phủ giao Tập đoàn Điện lực Việt Nam (EVN) thực hiện đầu tư xây dựng; Dự án NMĐHN Ninh Thuận 2 giao Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam (PVN) thực hiện đầu tư xây dựng với mục tiêu bảo đảm cung ứng điện cho giai đoạn sau năm 2031.

Liên quan công tác chuẩn bị đầu tư Dự án NMĐHN Ninh Thuận 1, tại phiên họp thứ tư của Ban Chỉ đạo xây dựng nhà máy điện hạt nhân mới đây, Thủ tướng Phạm Minh Chính yêu cầu sớm hoàn thành đàm phán với phía Nga về hợp tác đầu tư xây dựng Nhà máy. Với Dự án NMĐHN Ninh Thuận 2, PVN, Bộ Công Thương, Bộ Ngoại giao được giao phối hợp nghiên cứu, đề xuất phương án lựa chọn đối tác có công nghệ nguồn tiên tiến phù hợp với tình hình mới. Đồng thời, Thủ tướng yêu cầu UBND tỉnh Khánh Hòa chủ động hoàn tất công tác chuẩn bị đầu tư để triển khai ngay dự án di dân, tái định cư, giải phóng mặt bằng cho 2 nhà máy, bàn giao cho chủ đầu tư trong quý I/2026.

Trao đổi với phóng viên Báo Đấu thầu, ông Phạm Minh Tân, Giám đốc Ban Quản lý dự án đầu tư xây dựng tỉnh Khánh Hòa cho biết, Chủ đầu tư đang phối hợp với các bên liên quan đẩy nhanh lựa chọn nhà thầu thực hiện các dự án di dân, tái định cư, giải phóng mặt bằng cho NMĐHN. “Dự kiến ngày 15/1, Dự án thành phần 1 Di dân tái định cư, giải phóng mặt Dự án NMĐHN Ninh Thuận 1 sẽ được khởi động”, ông Tân cho biết.

Được biết, Tổng công ty Truyền tải điện Quốc gia đang tổ chức lựa chọn nhà thầu thực hiện Gói thầu Tư vấn nghiên cứu phương án đấu nối Nhà NMĐHN Ninh Thuận 1 và Ninh Thuận 2, dự kiến đóng thầu vào ngày 19/1 tới đây.
