Cơ hội lớn cho các nhà thầu tại dự án 500 kV mạch 3

0:00 / 0:00
0:00
(BĐT) - Ban Quản lý dự án (QLDA) các công trình điện miền Bắc vừa lựa chọn Liên danh Công ty CP Tập đoàn PC1 - Công ty CP Sông Đà 11 là đơn vị thực hiện Gói thầu số 5 Xây lắp đường dây đoạn tuyến từ VT96 đến VT117 thuộc Dự án Đường dây 500 kV Nhà máy Nhiệt điện (NMNĐ) Nam Định I - Thanh Hóa. Đây là 1 trong 4 dự án thuộc tuyến Đường dây 500 kV mạch 3 kéo dài từ Quảng Trạch - Phố Nối có tổng mức đầu tư lên đến 23.000 tỷ đồng.
Đường dây 500kV mạch 3 kéo dài sau khi hoàn thành sẽ giúp tăng công suất truyền tải điện từ miền Trung ra miền Bắc từ 2.200 MW lên 5.000 MW. Ảnh minh họa: Thế Anh
Đường dây 500kV mạch 3 kéo dài sau khi hoàn thành sẽ giúp tăng công suất truyền tải điện từ miền Trung ra miền Bắc từ 2.200 MW lên 5.000 MW. Ảnh minh họa: Thế Anh

Ngoài việc góp phần ổn định nguồn cung điện cho miền Bắc, tối ưu hóa nguồn điện huy động từ các nơi khác, Dự án được đánh giá là nguồn việc cho các doanh nghiệp tư vấn thiết kế, xây lắp cũng như chế tạo cột và dây dẫn, tạo cơ hội cải thiện hiệu quả hoạt động của doanh nghiệp.

Chọn nhà thầu cho các dự án trọng điểm

Để bảo đảm cung ứng điện cho sản xuất, kinh doanh và tiêu dùng của người dân trong thời gian tới, Thủ tướng Chính phủ chỉ đạo các bộ, ngành triển khai quyết liệt, đồng bộ công tác chuẩn bị đầu tư các dự án thành phần thuộc Dự án Đường dây 500 kV mạch 3 kéo dài từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) theo đúng quy định để có thể khởi công xây dựng sớm nhất có thể.

Việc triển khai sớm Đường dây 500kV mạch 3 kéo dài là rất cần thiết trước diễn biến của pha El Nino, nguồn cung thủy điện bị ảnh hưởng do nắng nóng, một số tổ máy tại các NMNĐ gặp sự cố vận hành đã dẫn tới tình trạng thiếu điện và cắt điện luân phiên tại miền Bắc trong tháng 6/2023. Nhu cầu phụ tải liên tục tăng cao trong khi vị trí địa lý không thuận lợi để phát triển các nguồn năng lượng tái tạo khiến miền Bắc có thể đối mặt với nguy cơ thiếu điện nghiêm trọng trong tương lai. Hiện thủy điện và nhiệt điện vẫn chiếm tỷ lệ khá cao trong tổng công suất lắp đặt tại miền Bắc.

Đường dây 500kV mạch 3 kéo dài sau khi hoàn thành sẽ giúp tăng công suất truyền tải điện từ miền Trung ra miền Bắc từ 2.200 MW lên 5.000 MW. Dự án này bao gồm 4 dự án thành phần đã được đưa vào phụ lục Quy hoạch điện VIII. Trong đó, Ban QLDA các công trình điện miền Bắc phụ trách 2 đoạn Thanh Hóa - Nam Định I và Nam Định I - Phố Nối. Còn Ban QLDA các công trình điện miền Trung phụ trách đoạn Quảng Trạch - Quỳnh Lưu, Quỳnh Lưu - Thanh Hóa. Được biết, Gói thầu số 5 trên thuộc đoạn Nam Định I - Thanh Hóa đã được triển khai thi công vào ngày 24/10/2023. Các gói thầu khác sẽ được khẩn trương triển khai trong thời gian tới.

Về các đoạn Quảng Trạch - Quỳnh Lưu, Quỳnh Lưu - Thanh Hóa, ông Nguyễn Văn Tình, Phó Giám đốc Ban QLDA các công trình điện miền Trung cho biết, 2 dự án thành phần này đang đợi phê duyệt chủ trương đầu tư, dự kiến cuối tháng 11/2023 hoặc sang tháng 12/2023 sẽ tổ chức lựa chọn nhà thầu.

Chia sẻ với Báo Đấu thầu, ông Hoàng Văn Tuyên, Giám đốc Ban QLDA các công trình điện miền Bắc cho biết, 2 dự án thành phần do Ban phụ trách có tổng vốn đầu tư hơn 8.000 tỷ đồng. Trong đó, Dự án thành phần đoạn Nam Định I - Phố Nối do thay đổi quy mô, mục tiêu nên đang điều chỉnh lại chủ trương đầu tư. Sau đó đến bước phê duyệt thiết kế kỹ thuật rồi đến tổ chức đấu thầu rộng rãi. Dự kiến trong tháng 12/2023 sẽ lựa chọn xong nhà thầu để khởi công.

Đánh giá về khó khăn khi thực hiện Dự án, ông Tuyên cho biết, Dự án quy mô lớn đi qua nhiều tỉnh (Thanh Hóa, Ninh Bình, Nam Định, Thái Bình, Hưng Yên, Hải Dương) và 23 huyện, với nhiều chủng loại đất (đất nông nghiệp, khu dân cư...) nên việc quản lý cần nhiều nhân lực. Bên cạnh đó, công tác giải phóng mặt bằng cũng sẽ gặp nhiều thách thức...

Tuy nhiên, ông Tuyên cho biết, đây là công trình trọng điểm quốc gia nên được Nhà nước quan tâm. Các địa phương có Dự án đi qua cũng rất ủng hộ từ khâu lập quy hoạch, kế hoạch sử dụng đất đến giải phóng mặt bằng…

Nguồn từ Báo cáo của MBS

Nguồn từ Báo cáo của MBS

Cơ hội cho doanh nghiệp ngành điện

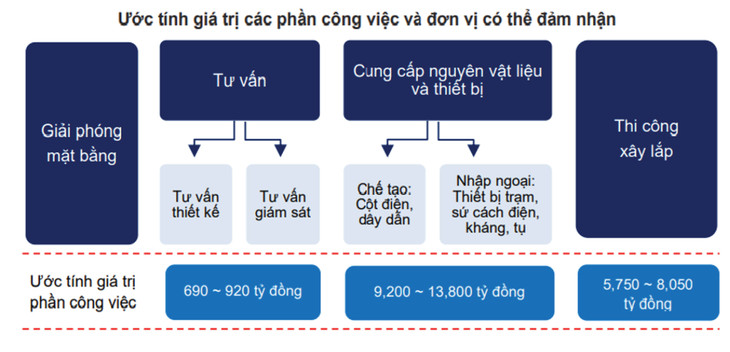

Theo ước tính của Công ty CP Chứng khoán MB (MBS), phần công việc tư vấn thiết kế, giám sát có giá trị khoảng 690 - 920 tỷ đồng. Phần cung cấp nguyên vật liệu, thiết bị có giá trị từ 9.200 - 13.800 tỷ đồng và phần thi công xây lắp có giá trị từ 5.750 - 8.050 tỷ đồng sẽ là nguồn công việc tiềm năng cho các đơn vị có năng lực tốt trong lĩnh vực xây lắp điện và chế tạo cột cũng như dây dẫn.

Theo tìm hiểu của phóng viên, lĩnh vực thi công công trình điện đang nhận được sự quan tâm của nhiều doanh nghiệp như Công ty CP Sông Đà 11 đang thi công các gói thầu thuộc các dự án: Đường dây 500 kV Monsoon - Thạnh Mỹ; Mạch 2 Đường dây 220 kV Bảo Lộc - Sông Mây; Cải tạo Đường dây 110 kV Bắc Giang - Lạng Sơn… Hay Công ty TNHH MTV Xây lắp điện 4, doanh nghiệp đang thực hiện các gói thầu thuộc các dự án: Đường dây 500 kV Monsoon - Thạnh Mỹ; Mở rộng ngăn lộ và cải tạo Trạm biến áp (TBA) 500 kV Thạnh Mỹ; Đường dây 220 kV Bát Xát - Bảo Thắng/TBA 500 kV Lào Cai… Ngoài ra, còn có sự tham gia của Công ty TNHH MTV Xây lắp điện 2, Công ty CP Xây lắp và Dịch vụ Sông Đà, Công ty CP Alphanam E&C, Công ty CP Tập đoàn Đầu tư Thương mại Công nghiệp Việt Á…

Ông Bùi Quang Chung, đại diện cho Công ty mẹ thuộc Công ty CP Sông Đà 11 cho biết, Dự án Đường dây 500 kV mạch 3 kéo dài sẽ tạo nguồn công việc lớn cho các doanh nghiệp xây lắp điện. “Trong những năm gần đây, biên độ lợi nhuận của các gói thầu xây lắp điện không cao, các doanh nghiệp chỉ thuần xây lắp gặp ít nhiều khó khăn, thậm chí bị lỗ nếu công trình bị kéo dài tiến độ. Công trình 500kV mạch 3 kéo dài là dự án trọng điểm quốc gia nên các khâu đền bù giải phóng mặt bằng, các công việc chuẩn bị khác sẽ nhận được sự quan tâm của cơ quan quản lý để đảm bảo công trình đúng tiến độ đề ra”, ông Bùi Quang Chung nhận xét.
