| Nhà thầu dồn lực đẩy nhanh tiến độ Dự án Thủy điện tích năng Bác Ái giai đoạn 2 |
Thông điệp quyết tâm trên các công trường
“Đến ngày 21/8/2026, toàn bộ nhà thầu trong Liên danh 02XL-BA đã có mặt trên công trường Dự án Thủy điện tích năng Bác Ái”, Trung tá Lê Đình Lam, Tổng công ty Xây dựng Lũng Lô, Giám đốc điều hành Liên danh nhà thầu Gói thầu 02XL-BA Thi công xây lắp công trình Nhà máy Thủy điện tích năng Bác Ái giai đoạn 2 đợt 1 cho biết.
Theo Trung tá Lê Đình Lam, đây là một trong những gói thầu quan trọng của Thủy điện tích năng Bác Ái - dự án năng lượng trọng điểm và cũng là công trình thủy điện tích năng đầu tiên ở Việt Nam. Công trình có tổng mức đầu tư hơn 21.000 tỷ đồng, do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư. Dự kiến, tổ máy số 1 sẽ phát điện vào tháng 12/2029, tổ máy số 2 vào tháng 4/2030, tổ máy số 3 vào tháng 8/2030 và tổ máy số 4 vào tháng 12/2030; toàn bộ công trình hoàn thành vào tháng năm 2031.
Tại Gói thầu này, Liên danh nhà thầu Gói thầu 02XL-BA (gồm 7 nhà thầu thành viên là: Tổng công ty Xây dựng Lũng Lô -Tổng công ty Sông Đà - Công ty CP Lilama 10 - Công ty CP SCI E&C - Công ty CP Xây dựng 47 - Tổng công ty Xây dựng Trường Sơn -Tổng công ty CP Xuất nhập khẩu và Xây dựng Việt Nam) trúng thầu với giá 4.334,5 tỷ đồng, thời gian thực hiện 2.312 ngày. Hợp đồng được ký ngày 13/2/2025. “Đến thời điểm này, hệ thống đường điện, nước phục vụ thi công đã hoàn thành. Tiến độ chung của Dự án rất tích cực, nhà thầu đang hối hả ngày đêm trên công trường với quyết tâm phát điện các tổ máy theo đúng hoặc sớm hơn kế hoạch”, ông Lam chia sẻ.
Không chỉ dự án Thủy điện tích năng Bác Ái, các công trình như Đường dây 220kV Sơn La - Điện Biên, TBA 500kV Đồng Nai 2... đang đồng thời được tập trung đẩy nhanh tiến độ.
Tại Dự án Nhà máy Thủy điện Trị An mở rộng, các nhà thầu cũng đang tập trung đẩy nhanh tiến độ. Đây là công trình có ý nghĩa quan trọng trong việc tăng khả năng phát công suất phủ đỉnh cho hệ thống điện quốc gia, khai thác hiệu quả nguồn nước xả thừa vào mùa lũ của Nhà máy Thủy điện Trị An, đồng thời nâng cao khả năng điều tần, ổn định tần số hệ thống điện.
Đại diện Liên danh trúng Gói thầu XL04-TAMR Thi công xây lắp công trình Nhà máy Thủy điện Trị An mở rộng (1.451 tỷ đồng) cho biết, tiến độ thi công đang bám sát kế hoạch. Các nhà thầu hiện triển khai các hạng mục bê tông cốt thép, đồng thời phấn đấu hoàn thành công tác đào đất đá kênh xả và đổ bê tông bản đáy nhà máy trước ngày 31/12/2026. “Chúng tôi quyết tâm đưa công trình về đích đúng hẹn”, đại diện nhà thầu nói.
Nhà máy Thủy điện Trị An mở rộng có tổng mức đầu tư 3.965 tỷ đồng, công suất lắp đặt 200 MW, gồm 2 tổ máy. Dự án được khởi công ngày 19/8/2025, dự kiến phát điện tổ máy số 1 vào quý III/2027, tổ máy số 2 vào quý IV/2027 và hoàn thành toàn bộ trong quý IV/2027.
Nhà thầu trên công trường Dự án Nhà máy Nhiệt điện Quảng Trạch 1 (42.000 tỷ đồng) cũng đang ráo riết hoàn thành những phần việc còn lại để đưa toàn bộ công trình về đích vào quý IV/2026. Ngày 13/8 vừa qua, tổ máy 1 đã vận hành đạt 100% tải định mức. Kết quả này là cơ sở để tiếp tục thực hiện các nội dung thử nghiệm, hiệu chỉnh theo chương trình trước khi đưa tổ máy vào vận hành thương mại.
Tại khu vực phía Nam, Dự án Nhà máy Nhiệt điện Ô Môn IV (gần 30.000 tỷ đồng) đang được đẩy nhanh triển khai. Theo Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam (PVN), Gói thầu OM4-EPC-HHO-06 Thiết kế, mua sắm, xây dựng lắp đặt, chạy thử và nghiệm thu Nhà máy Nhiệt điện Ô Môn IV đạt trên 28% khối lượng, vượt kế hoạch đề ra.
Không chỉ các dự án nguồn điện, trên các công trình lưới điện cũng ghi nhận quyết tâm của nhiều nhà thầu. Tại Dự án Đường dây 220kV Than Uyên - 500kV Lào Cai, các nhà thầu đang tổ chức nhiều mũi thi công, huy động tối đa nguồn lực để đẩy nhanh tiến độ trong điều kiện thời tiết mưa nhiều và một số vị trí còn gặp khó khăn về mặt bằng, đất rừng, hành lang tuyến. Đến nay, Dự án đã bàn giao mặt bằng 114/160 vị trí; hoàn thành móng 97 vị trí, dựng cột 92 vị trí và kéo dây tại 15 khoảng néo. Tổng công ty Truyền tải điện quốc gia (EVNNPT) đang yêu cầu nhà thầu dồn lực, phấn đấu đóng điện trong tháng 9/2026.
Không chỉ dự án này, các công trình như Đường dây 220kV Sơn La - Điện Biên, TBA 500kV Đồng Nai 2 và đường dây đấu nối... đang đồng thời được tập trung đẩy nhanh tiến độ.
Không ngừng đổi mới, tháo gỡ điểm nghẽn
Trao đổi với phóng viên, Trung tá Lê Đình Lam cho biết, yêu cầu tiến độ cao đòi hỏi nhà thầu phải chủ động xây dựng phương án tổ chức thi công khoa học, đồng thời đầu tư thiết bị, chuẩn bị nhân lực và vật tư từ sớm.

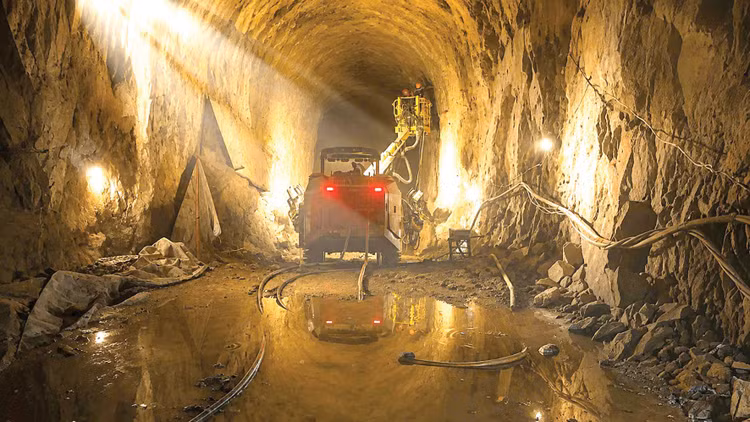

“Đơn cử Gói thầu 02XL-BA có điều kiện thi công trong hầm rất khó khăn nên chúng tôi xác định ngay từ đầu phải đầu tư trang thiết bị phù hợp, tương đối hiện đại. Nhà thầu sử dụng máy khoan G7; máy xúc được trang bị điều hòa, hệ thống lọc khí sạch, kiểm soát nhiệt độ phù hợp với điều kiện bên ngoài. Chúng tôi cũng tính toán, lắp đặt hệ thống thông gió đủ công suất để đưa khí sạch đến tận vị trí người lao động làm việc”, ông Lam chia sẻ.
Để hợp lực cho ngày hoàn thành, các nhà thầu tổ chức đồng loạt nhiều mũi thi công, tranh thủ từng khoảng thời gian có mặt bằng để triển khai công việc. Tại những vị trí đủ điều kiện, lực lượng thi công được tăng cường, tổ chức làm việc theo ca, kíp nhằm duy trì nhịp độ liên tục trên công trường.
Là 1 trong 7 thành viên Liên danh thực hiện Gói thầu 02XL-BA, đại diện Lilama 10 cho biết, đã xây dựng kế hoạch đào tạo nhân lực, nghiên cứu công nghệ từ sớm và chủ động tiếp nhận thiết bị đưa vào lắp đặt để bảo đảm tiến độ chung.
Tại các dự án đường dây truyền tải điện có quy mô lớn, trải dài qua nhiều địa bàn, các nhà thầu cũng đẩy mạnh đầu tư, ứng dụng công nghệ, thiết bị mới nhằm tăng năng suất, hiệu quả thi công. Đơn cử, các nhà thầu sử dụng thiết bị bay để kéo rải dây mồi, qua đó hỗ trợ thi công tại những khu vực địa hình phức tạp.
Trong bối cảnh nhu cầu phụ tải liên tục tăng, những nỗ lực của nhà thầu trong đổi mới phương thức thi công, chủ động đầu tư thiết bị và xử lý các điểm nghẽn tại công trường sẽ góp phần quan trọng bảo đảm tiến độ dự án. Khi hoàn thành, những công trình này sẽ bổ sung năng lực nguồn và truyền tải, góp phần nâng cao khả năng đáp ứng nhu cầu điện và bảo đảm an ninh năng lượng.
