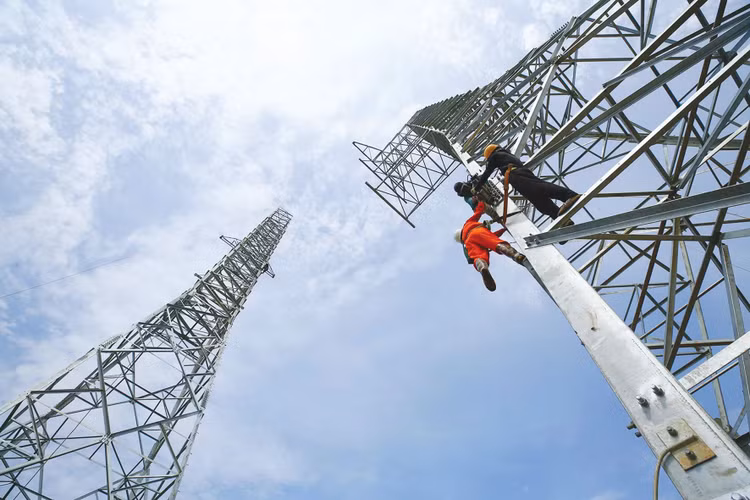

| Các dự án truyền tải 500 kV có quy mô lớn, được chia thành nhiều gói thầu xây lắp và thiết bị để triển khai đồng thời nhằm đáp ứng yêu cầu gắt gao về tiến độ. Ảnh minh họa: Nhã Chi |
Loạt dự án tăng tốc chuẩn bị đầu tư
Ngày 20/7/2026, UBND tỉnh Cà Mau chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư Dự án Đường dây 500 kV LNG Bạc Liêu - Thốt Nốt có tổng vốn đầu tư hơn 8.275 tỷ đồng.
Theo thiết kế, Dự án sẽ xây dựng mới đường dây 500 kV từ Sân phân phối 500 kV Nhà máy Điện LNG Bạc Liêu (dự kiến đặt tại xã Vĩnh Hậu, tỉnh Cà Mau) đến Trạm biến áp 500 kV Thốt Nốt (dự kiến đặt tại phường Thuận Hưng, TP. Cần Thơ) với tổng chiều dài 135,6 km… Công trình dự kiến khởi công trong quý II/2027 và hoàn thành trong quý IV/2028.
Cũng trong tháng 7/2026, UBND tỉnh Lâm Đồng chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư Dự án Đường dây 500kV Krông Buk - Tây Ninh 1 có tổng vốn đầu tư gần 14.060 tỷ đồng. Mục tiêu đầu tư Dự án nhằm bảo đảm truyền tải hết công suất tại các nguồn điện khu vực miền Trung và Tây Nguyên lên Hệ thống điện quốc gia. Công trình dự kiến hoàn thành đóng điện, đưa vào vận hành năm 2030.
Trước đó, UBND tỉnh Quảng Ninh chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư Dự án Đường dây 500KV LNG Quảng Ninh - Quảng Ninh (1.700 tỷ đồng); UBND tỉnh Gia Lai chấp thuận chủ trương đầu tư Dự án Đường dây 500kV Bình Định - Krông Buk (8.208 tỷ đồng).
Dữ liệu từ Hệ thống mạng đấu thầu quốc gia cho thấy, bên cạnh các dự án đường dây 500kV thì nhiều dự án đường dây truyền tải điện khác cũng đang tăng tốc lựa chọn nhà thầu. Trong đó, Tập đoàn Điện lực Việt Nam đang đẩy mạnh thực hiện kế hoạch lựa chọn nhà thầu Dự án Đường dây 500kV Thủy điện tích năng Bác Ái - Ninh Sơn; Dự án Đường dây 500kV Thạnh Mỹ - rẽ Quảng Trạch - Dốc Sỏi…
Cơ hội lớn, thách thức cũng lớn
Chia sẻ với phóng viên, một nhà thầu đã tham gia thực hiện nhiều dự án truyền tải điện lớn khẳng định, việc ngành điện triển khai đầu tư nhiều dự án lưới truyền tải điện sẽ mở ra nguồn việc dồi dào. Theo nhà thầu này, các dự án truyền tải 500 kV có quy mô đầu tư lớn, được chia thành nhiều gói thầu xây lắp và cung cấp thiết bị để triển khai đồng thời nhằm đáp ứng yêu cầu gắt gao về tiến độ. Điều này tạo điều kiện cho các nhà thầu có năng lực tham gia thực hiện.
Thực tiễn đầu tư Dự án Đường dây 500kV Mạch 3 Quảng Trạch - Phố Nối cho thấy, Dự án gồm 226 gói thầu, trong đó, có 93 gói thầu xây lắp, 75 gói thầu cung cấp cột thép, 36 gói thầu cung cấp dây dẫn, cách điện, phụ kiện và nhiều gói thầu vật tư thiết bị khác. Nhiều nhà thầu đã góp mặt tại dự án này như: Công ty CP Tập đoàn PC1, Công ty TNHH Phương Hạnh, Công ty CP Đầu tư Xây dựng và Thương mại Ngãi Cầu; Công ty CP Sông Đà 5, Công ty TNHH Chế tạo cột thép Đông Anh…
Thông tin từ Hệ thống mạng đấu thầu quốc gia cho biết, Dự án Đường dây 500kV Krông Buk - Tây Ninh 1 đã lựa chọn được nhà thầu thực hiện một số gói tư vấn như khảo sát, thiết kế kỹ thuật, lập dự toán, giám sát khảo sát, đánh giá hiện trạng rừng...
Bên cạnh cơ hội mở rộng nguồn việc, áp lực khi tham gia các dự án truyền tải quy mô lớn cũng không hề nhỏ. Theo một nhà thầu từng tham gia thi công các dự án đường dây 500 kV, có một thực tế là trên hồ sơ thì gói thầu vẫn có lợi nhuận, nhưng khi triển khai phát sinh nhiều công việc hoặc chi phí chưa được tính đúng, tính đủ trong hồ sơ mời thầu và dự toán. Có những hạng mục được tính với chi phí rất thấp, nhưng khi thi công thực tế nhà thầu phải bỏ ra cao gấp nhiều lần. Vì vậy, không ít gói thầu sau khi hoàn thành gần như không có lợi nhuận, thậm chí bị thua lỗ.
Cùng với đó, các dự án 500 kV đều yêu cầu tiến độ rất gấp và tiêu chuẩn kỹ thuật cao. Do đó, nhà thầu muốn tham gia phải đáp ứng yêu cầu về kinh nghiệm, năng lực tài chính, nhân sự và khả năng huy động thiết bị thi công.
Như vậy, việc ngành điện tăng tốc đầu tư các dự án truyền tải điện đang mở ra cơ hội việc làm lớn, nhưng cũng là phép thử năng lực của đội ngũ nhà thầu Việt trong việc làm chủ các công trình quy mô lớn.
