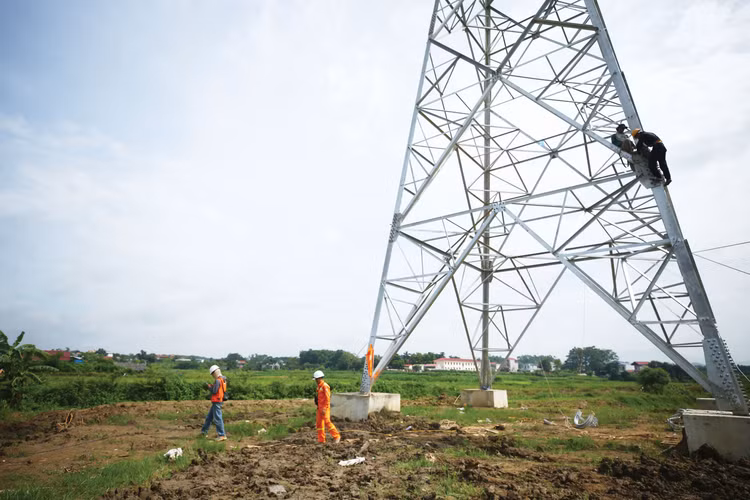

| Vướng mắc trong giải phóng mặt bằng, thủ tục đất đai và chuyển mục đích sử dụng rừng là một nguyên nhân khiến nhiều dự án truyền tải điện bị ảnh hưởng tiến độ. Ảnh minh họa: Gia Khoa |
Điểm nghẽn “cản” tiến độ
Thông tin tại cuộc họp về quản lý vận hành, đầu tư xây dựng và tiến độ các dự án truyền tải điện vừa diễn ra, ông Hoàng Xuân Khôi, quyền Tổng giám đốc Tổng công ty Truyền tải điện quốc gia (EVNNPT) cho biết, tiến độ một số dự án vẫn gặp khó khăn. Nguyên nhân là vướng mắc trong công tác giải phóng mặt bằng (GPMB), thủ tục đất và rừng; điều chỉnh hồ sơ do thay đổi giải pháp kỹ thuật và quy định mới; tiến độ chế tạo, cung cấp máy biến áp và thiết bị; năng lực tài chính, nhân lực của một số nhà thầu chưa đáp ứng; cũng như yêu cầu phối hợp cắt điện, đấu nối và nghiệm thu đồng bộ.
Thực tế tại Dự án Đường dây 220 kV Than Uyên - 500 kV Lào Cai (tổng mức đầu tư hơn 1.000 tỷ đồng), tiến độ triển khai đang chịu sức ép lớn. Dự án được xác định là công trình trọng điểm nhằm giải tỏa công suất thủy điện và tăng cường năng lực truyền tải điện khu vực Tây Bắc, với mục tiêu hoàn thành trong quý III/2026. Tuy nhiên, một số gói thầu chưa đáp ứng yêu cầu tiến độ, trong đó có Gói thầu số 12 Xây lắp đoạn từ ĐĐ đến VT67, bao gồm VT67, trị giá 206,7 tỷ đồng; Gói thầu số 13 Xây lắp đoạn từ VT67 đến ĐC, bao gồm ĐC, trị giá hơn 164 tỷ đồng. Nguyên nhân là những vướng mắc về mặt bằng phục vụ thi công Gói thầu vẫn chưa được tháo gỡ.
Theo thông tin từ Chủ đầu tư, các vướng mắc chủ yếu liên quan đến GPMB tại một số vị trí, thủ tục về đất rừng, tận thu lâm sản và bàn giao hành lang tuyến.
Một thành viên thuộc Liên danh Công ty CP Xây lắp điện Hà Nội - Công ty TNHH HBT Toàn Cầu - Công ty TNHH Duyên Hà thi công Gói thầu số 12 cho biết, hiện thành viên này đã hoàn thành khối lượng công việc theo hợp đồng, trong khi 2 thành viên còn lại chưa hoàn thành phần việc được giao. “Với tình hình này, mục tiêu đưa công trình về đích trong quý III là không khả thi”, thành viên nhà thầu trên nhận định, đồng thời cho rằng Dự án có khả năng phải đến quý IV/2026 mới hoàn thành, đóng điện.
Tại miền Trung, tiến độ Dự án Trạm biến áp (TBA) 220kV Dung Quất 2 và đường dây 220kV Dung Quất - Dung Quất 2 (tổng mức đầu tư 438 tỷ đồng) cũng đang gặp khó khăn về mặt bằng thi công. Công trình được khởi công xây dựng từ tháng 3/2026, phấn đấu hoàn thành trong năm 2026 với mục tiêu bảo đảm khả năng cung cấp điện cho khu vực, nhất là phục vụ nhu cầu phát triển sản xuất, kinh doanh tại Khu kinh tế Dung Quất.
Về tình hình triển khai Dự án, Phó Tổng giám đốc EVNNPT Bùi Văn Kiên cho biết, công tác GPMB và tiến độ bàn giao mặt bằng rất chậm. “Việc chậm GPMB ảnh hưởng trực tiếp đến tiến độ Dự án và mục tiêu cung cấp điện kịp thời phục vụ phát triển kinh tế - xã hội, đặc biệt là Khu kinh tế Dung Quất”, ông Kiên lo lắng.
Tương tự, Dự án Đường dây 220kV Krông Buk - Nha Trang mạch 2 (tổng vốn đầu tư hơn 682 tỷ đồng) cũng đang gặp vướng mắc về mặt bằng do một số hộ dân chưa đồng thuận với đơn giá bồi thường đất, cây trồng và đề nghị mức hỗ trợ cao hơn phương án đã được phê duyệt; một số trường hợp canh tác trên đất rừng đã được phê duyệt phương án và chi trả bồi thường nhưng vẫn chưa bàn giao mặt bằng…
Liên quan tình hình thực hiện các dự án điện trong Quy hoạch điện VIII điều chỉnh, một báo cáo vừa được Bộ Công Thương thực hiện đánh giá, khối lượng đầu tư thực hiện đối với các dự án nguồn và lưới điện thời gian qua còn thấp so với quy hoạch, dẫn tới nguy cơ thiếu hụt nguồn cung điện trong những năm tới, đặc biệt là giai đoạn 2027 - 2030.
Đốc thúc phối hợp gỡ vướng
Tại cuộc làm việc với EVNNPT, ông Nguyễn Anh Tuấn, Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) đề nghị EVNNPT rà soát, quyết liệt gỡ vướng, đẩy nhanh tiến độ các dự án lưới điện.
Tổng giám đốc EVN yêu cầu, trong công tác đầu tư xây dựng, EVNNPT cần tập trung nguồn lực cho các dự án cấp bách, các công trình có vai trò xử lý quá tải, tăng cường năng lực truyền tải, giải tỏa nguồn và bảo đảm cung cấp điện; chủ động làm việc với các địa phương để tháo gỡ những vướng mắc về GPMB, thủ tục đất đai, chuyển đổi mục đích sử dụng đất rừng. Trong quá trình triển khai, cần tăng cường phối hợp giữa các ban, đơn vị, bảo đảm các công trình được thực hiện đồng bộ, đáp ứng yêu cầu tiến độ…
Tại cuộc làm việc với lãnh đạo tỉnh Quảng Ngãi ngày 18/9/2026, ông Bùi Văn Kiên, Phó Tổng giám đốc EVNNPT đề nghị UBND tỉnh Quảng Ngãi quan tâm chỉ đạo các sở, ban, ngành, địa phương liên quan phối hợp xử lý dứt điểm các vướng mắc về hồ sơ pháp lý, nguồn gốc đất, phương án bồi thường và bàn giao mặt bằng Dự án TBA 220kV Dung Quất 2 và đường dây 220kV Dung Quất - Dung Quất 2.
Lãnh đạo EVNNPT cũng làm việc với UBND tỉnh Bắc Ninh về tình hình đầu tư xây dựng và tháo gỡ khó khăn, vướng mắc cho các dự án truyền tải điện trên địa bàn, đề nghị UBND tỉnh Bắc Ninh tiếp tục quan tâm, chỉ đạo các sở, ngành, địa phương phối hợp chặt chẽ với Tổng công ty và các ban quản lý dự án. Trọng tâm là tháo gỡ các vướng mắc về GPMB, đất đai, quy hoạch, vị trí, hướng tuyến và đẩy nhanh các thủ tục đầu tư, tạo điều kiện để các dự án triển khai đúng tiến độ.
Trước đó, tại các cuộc làm việc với lãnh đạo tỉnh Khánh Hòa, Cà Mau, Thanh Hóa, Phú Thọ…, EVNNPT cũng đề nghị các địa phương phối hợp chặt chẽ để bảo đảm tiến độ các dự án lưới điện.
Với các đơn vị trực thuộc, EVNNPT yêu cầu tăng cường kiểm soát tiến độ của các nhà thầu. Đối với các dự án đã xác định rõ đường găng tiến độ, cần ưu tiên nguồn lực, vật tư thiết bị, nhân lực và thời gian thi công; tổ chức giao ban, kiểm điểm tiến độ thường xuyên để kịp thời xử lý các vấn đề phát sinh.
