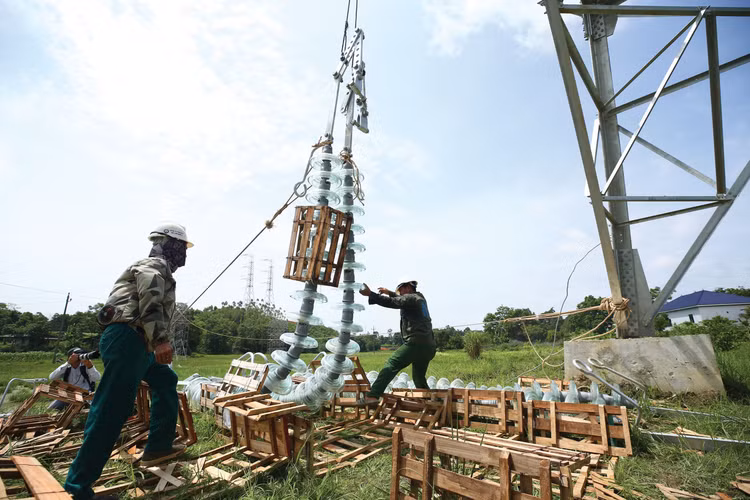

| Nhà thầu đề nghị bổ sung tổng kê cột đường dây, làm rõ phạm vi cung cấp một số vật tư, phụ kiện đường dây... Ảnh: Lê Gia Khoa |
Bổ sung nhiều tài liệu kỹ thuật
Một trong những nội dung được nhà thầu đề nghị làm rõ là HSMT chưa có đầy đủ bản vẽ phục vụ lập hồ sơ dự thầu (HSDT). Cụ thể, nhà thầu đề nghị bổ sung bản vẽ kết cấu cột thép mạ kẽm N242-74C và DN242-74(XP) để có cơ sở xác định khối lượng, biện pháp thi công và tính toán giá dự thầu. Trong văn bản làm rõ, chủ đầu tư -Tập đoàn Điện lực Việt Nam (EVN) đã phát hành bổ sung các bản vẽ này cùng một số tài liệu kỹ thuật liên quan.
Ngoài nội dung trên, nhà thầu đề nghị làm rõ bảng tổng kê vật tư đường dây để thống nhất giữa bản vẽ thiết kế và bảng tiên lượng, phạm vi cung cấp thiết bị, chủng loại vật liệu cũng như khối lượng một số hạng mục phục vụ lập HSDT.
Đối với phần đường dây 220 kV đấu nối, nhà thầu đề nghị bổ sung tổng kê cột đường dây để có căn cứ tính toán chính xác số lượng chống rung cho dây dẫn, dây chống sét, dây cáp quang và khung định vị dây dẫn. Làm rõ nội dung này, EVN đã phát hành bổ sung bảng tổng kê vật tư đường dây.
Nhà thầu cũng đề nghị làm rõ phạm vi cung cấp một số vật tư, phụ kiện đường dây, chủng loại chống sét van, dây chống sét và thông số kỹ thuật của thiết bị. EVN đã bổ sung tài liệu, hướng dẫn xác định phạm vi cung cấp các hạng mục.
Ở đợt trả lời làm rõ thứ ba, Chủ đầu tư bổ sung thông số kỹ thuật máy biến áp tự dùng 35/0,4 kV - 560 kVA, áp dụng theo Quyết định số 96/QĐ-HĐTV ngày 5/9/2023 của EVN, để nhà thầu có cơ sở chào giá. Cùng với đó, Chủ đầu tư giải thích cách xác định khối lượng "bu lông bản mã" trong bảng kê vật liệu cột thép, đồng thời làm rõ cách hiểu đối với một số chi tiết trong bảng tiên lượng.
Bên cạnh nhóm nội dung về hồ sơ kỹ thuật, các văn bản đề nghị làm rõ tập trung vào điều kiện thực hiện hợp đồng, nhất là bảo hiểm công trình. Các câu hỏi chủ yếu về giá trị bảo hiểm, mức khấu trừ, trách nhiệm chi trả chi phí khi phải gia hạn bảo hiểm, thời điểm thanh toán chi phí bảo hiểm và phạm vi bảo hiểm trong quá trình thực hiện hợp đồng. Đối với các nội dung này, Chủ đầu tư trả lời trên cơ sở các điều khoản của HSMT và các quy định pháp luật được viện dẫn trong HSMT.
Về cơ chế tạm ứng, thanh toán và quyết toán hợp đồng, nhà thầu đề nghị làm rõ điều kiện thanh toán 98% giá trị quyết toán khối lượng hoàn thành sau khi công trình được cơ quan chuyên môn chấp thuận nghiệm thu; xác định rõ cơ quan có thẩm quyền, thời hạn phê duyệt và quyết toán hợp đồng giữa Chủ đầu tư và nhà thầu. Một nội dung khác được quan tâm là cơ chế thanh toán 50% phí bảo hiểm còn lại, mối quan hệ giữa khoản thanh toán này với các mốc thanh toán 95% và 98% giá trị hợp đồng, cũng như nguyên tắc xử lý chi phí bảo hiểm phát sinh khi tiến độ kéo dài không do lỗi của nhà thầu. Đối với các nội dung này, EVN viện dẫn điều kiện cụ thể của hợp đồng và Nghị định số 207/2026/NĐ-CP để hướng dẫn nhà thầu.
Nhà thầu cũng đề nghị làm rõ cách xác định giá trị hợp đồng tương tự khi đánh giá năng lực, kinh nghiệm. Nhà thầu nêu trường hợp hợp đồng được ký với thuế suất giá trị gia tăng 10%, nhưng thời điểm nghiệm thu, quyết toán áp dụng thuế suất 8%, từ đó đề nghị làm rõ căn cứ xác định giá trị hợp đồng tương tự nhằm bảo đảm thống nhất trong quá trình đánh giá HSDT. Chủ đầu tư dẫn hướng dẫn tại Thông tư số 79/2025/TT-BTC và cho biết, việc đánh giá về giá trị của các công trình/hạng mục mà nhà thầu đã thực hiện căn cứ vào giá trị hoàn thành, được nghiệm thu của công trình/hạng mục đó.
Ba lượt kiến nghị về yêu cầu kỹ thuật
Sau làm rõ HSMT, Gói thầu phát sinh 3 lượt kiến nghị tập trung vào các yêu cầu kỹ thuật và tiêu chí trong HSMT. Một trong số đó là yêu cầu về hồ sơ thử nghiệm điển hình (Type Test) đối với một số thiết bị. Nhà thầu cho rằng, HSMT quy định báo cáo Type Test phải được thực hiện bởi một số phòng thử nghiệm cụ thể, trong khi nhiều tổ chức thử nghiệm khác cũng đáp ứng tiêu chuẩn quốc tế về năng lực phòng thử nghiệm. Trên cơ sở đó, nhà thầu đề nghị Chủ đầu tư mở rộng phạm vi chấp nhận báo cáo thử nghiệm của các phòng thử nghiệm được công nhận theo tiêu chuẩn ISO/IEC 17025 để tạo thuận lợi cho quá trình chuẩn bị HSDT.
Nhà thầu cũng kiến nghị về việc chấp nhận kết quả thử nghiệm, phạm vi công nhận của phòng thử nghiệm cũng như cách áp dụng đối với từng chủng loại thiết bị trong HSMT.
Bên cạnh đó, một số kiến nghị tiếp tục tập trung vào yêu cầu kỹ thuật đối với thiết bị điện. Đơn cử, đối với yêu cầu về mức cách điện, nhà thầu cho rằng tuyến đường dây chủ yếu đi qua khu vực đồi núi, điều kiện ô nhiễm môi trường không cao, nên đề nghị EVN xem xét lại yêu cầu về khoảng cách rò (creepage distance) đối với chuỗi cách điện.
Đến 15h00 ngày 3/8/2026, phóng viên chưa ghi nhận văn bản trả lời kiến nghị từ phía chủ đầu tư. Được biết, Gói thầu phát hành HSMT vào ngày 16/7 và dự kiến đóng thầu ngày 20/8/2026.
