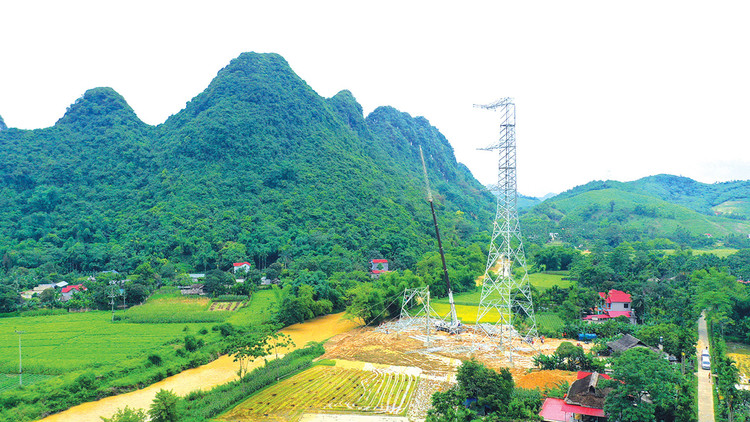

| Đến ngày 15/7/2025, Dự án Đường dây 500kV Lào Cai - Vĩnh Yên đã hoàn thành thi công 450/468 vị trí móng, dựng 190/468 cột và kéo dây 2/242 khoảng néo. Ảnh: Lê Tiên |
Về tình hình triển khai Gói thầu 9HH-DZ500LC Cung cấp cột thép và thi công xây lắp đường dây từ VT380 đến VT428 thuộc Dự án, ông Nguyễn Văn Báu, Chỉ huy trưởng Gói thầu 9HH-DZ500LC thuộc Công ty CP Tập đoàn PC1 cho biết, đến ngày 15/7/2025, tiến độ thi công Gói thầu bảo đảm theo kế hoạch dù thời tiết diễn biến không thuận lợi (mưa nhiều). “Ở gói thầu này, chúng tôi đã hoàn thành dựng cột 23/48 vị trí, đang lắp dựng 11 vị trí, dự kiến xong trong 1 - 2 ngày tới… Đồng thời, chúng tôi đang chuẩn bị rải dây mồi để chuẩn bị kéo dây 3 khoảng néo”, ông Báu cho biết.
Với tiến độ hiện tại, ông Báu khẳng định, Gói thầu 9HH-DZ500LC đang trên đường “về đích”, đáp ứng yêu cầu khánh thành công trình vào ngày 19/8/2025.
Cùng với chuyển động tích cực tại Gói thầu 9HH-DZ500LC, tiến độ thực hiện 2 gói thầu PC khác thuộc Dự án (Gói thầu 1HH-DZ500LC Cung cấp cột thép và thi công xây lắp đường dây từ Trạm biến áp 500kV Lào Cai đến VT52; Gói thầu 6HH-DZ500LC Cung cấp cột thép và thi công xây lắp đường dây từ VT242 đến VT287) do PC1 cùng các nhà thầu khác thực hiện cũng rất khả quan.
Theo thông tin được EVNPMB1 cập nhật, ngày 3/7, Ban và Liên danh Công ty CP Xây lắp và Dịch vụ Sông Đà - Công ty CP Tập đoàn PC1 - Công ty TNHH Chế tạo cột thép Đông Anh đã hoàn thành kéo dây những khoảng néo đầu tiên từ vị trí 9 đến vị trí 16 thuộc Gói thầu 1HH-DZ500LC.
Về tình hình triển khai Gói thầu 4HH-DZ500LC Cung cấp cột thép và thi công xây lắp đường dây từ VT149 đến VT200, ông Nguyễn Trung Kiên, Phó Trưởng ban Điều hành Gói thầu thuộc Công ty CP Sông Đà 11 cho biết, đến nay, toàn bộ phần móng đã được Nhà thầu thi công xong, đang trong giai đoạn dựng cột. “Chúng tôi đã dựng cột xong 18/51 vị trí, 16 vị trí đang triển khai, các vị trí còn lại đang tăng tốc vận chuyển để thi công”, ông Kiên cho hay.
Công ty CP Sông Đà 11 trúng Gói thầu 4HH-DZ500LC với giá 463,9 tỷ đồng sau khi vượt qua 1 đối thủ, thời gian thực hiện hợp đồng là 180 ngày kể từ ngày 5/3/2025. Nhằm đáp ứng yêu cầu tiến độ, đại diện Công ty CP Sông Đà 11 chia sẻ, Nhà thầu đang tăng cường tối đa nguồn lực, huy động cả nhân lực từ khu vực miền Nam để triển khai thi công. Riêng đội hình dựng cột có 18 đội, mỗi đội có khoảng 15 người…
Đối với Gói thầu 2HH-DZ500LC Cung cấp cột thép và thi công xây lắp đường dây từ VT52 đến VT99, Công ty TNHH MTV Xây lắp điện 4 (PCC4) cho biết, dù bắt đầu triển khai thi công muộn hơn các gói thầu khác 1 tháng, nhưng đến thời điểm này (sau 90 ngày), Nhà thầu đã hoàn thành thi công hố móng. Kết quả này giúp Gói thầu 2HH-DZ500LC bám sát tiến độ chung của Dự án, chung sức cùng Chủ đầu tư đưa Dự án về đích theo kế hoạch.
Được biết, PCC4 trúng Gói thầu 2HH-DZ500LC với giá 377,231 tỷ đồng. Đại diện PCC4 chia sẻ, xác định đây là công trình truyền tải điện trọng điểm, cấp bách, thời gian thi công ngắn, địa hình cũng như thời tiết phức tạp nên PCC4 đã huy động tối đa nhân lực, máy móc để đẩy nhanh thi công.
Cập nhật về tình hình triển khai Dự án, ông Đỗ Quang Khải, Phó Giám đốc EVNPMB1, Giám đốc Ban Điều hành Dự án cho biết, đến ngày 15/7/2025, Dự án đã hoàn thành thi công 450/468 vị trí móng, hoàn thành dựng 190/468 cột và hoàn thành kéo dây 2/242 khoảng néo. Kết quả này ghi nhận sự nỗ lực, quyết tâm rất lớn của Chủ đầu tư, EVNPMB1, Ban Điều hành Dự án, đặc biệt là sự nỗ lực của các nhà thầu để đưa Dự án về đích đúng hạn, bảo đảm chất lượng.
Ông Khải nhấn mạnh, hiện mốc thời gian phải hoàn thành công trình không còn nhiều, toàn công trường đang tăng tốc thi công, thể hiện rõ nét tinh thần “vượt nắng, thắng mưa”. Nhiều cán bộ, chiến sĩ Quân khu 2; đoàn viên thanh niên địa phương nơi Dự án đi qua cũng tham gia hỗ trợ, chung sức đẩy nhanh tiến độ thi công công trình.
Dự án Đường dây 500kV Lào Cai - Vĩnh Yên có tổng mức đầu tư hơn 7.410 tỷ đồng, do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư, giao EVNPMB1 làm đại diện chủ đầu tư quản lý, điều hành Dự án. Với quy mô 468 vị trí móng cột, 242 khoảng néo, đây là công trình năng lượng trọng điểm quốc gia, có ý nghĩa quan trọng trong việc bảo đảm an ninh năng lượng của đất nước.
