Dự án Đường dây 500 kV mạch 3: Vướng mặt bằng, khó “về đích” đúng hẹn

0:00 / 0:00
0:00
(BĐT) - Mặc dù Dự án Đường dây 500 kV mạch 3 (Vũng Áng - Quảng Trạch - Dốc Sỏi - Pleiku 2) đã được Thủ tướng Chính phủ điều chỉnh lùi thời gian bàn giao mặt bằng, nhưng theo Ban Quản lý dự án các công trình điện miền Trung (CPMB) - đơn vị quản lý Dự án, khả năng hoàn thành đúng tiến độ rất khó khăn.

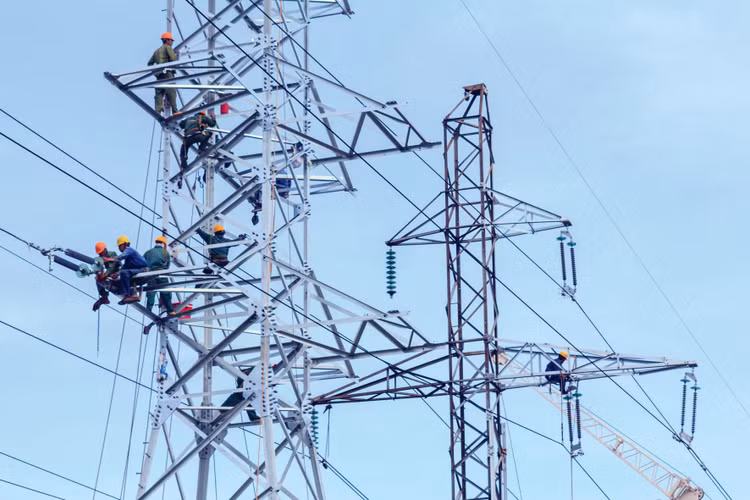

Dự án Đường dây 500 kV mạch 3 có quy mô xây dựng mới gần 742 km đường dây 500 kV mạch kép với 1.608 vị trí cột, đi qua 9 tỉnh, thành phố. Ảnh: Thế Anh
Dự án Đường dây 500 kV mạch 3 có quy mô xây dựng mới gần 742 km đường dây 500 kV mạch kép với 1.608 vị trí cột, đi qua 9 tỉnh, thành phố. Ảnh: Thế Anh

Theo đại diện CPMB, vướng mắc liên quan đến công tác bồi thường giải phóng mặt bằng ảnh hưởng lớn đến tiến độ Dự án. Dự án khó hoàn thành vào tháng 6/2021 như đã định.

Tính đến ngày 15/5/2021, khối lượng thực hiện phần móng đạt 98,87% kế hoạch (1.588/1.606 vị trí móng). Trong đó, phần móng đi qua địa bàn tỉnh Hà Tĩnh đạt 85% (60/71 vị trí); tỉnh Quảng Nam đạt 97,39% (261/268 vị trí). Các tỉnh Quảng Bình, Quảng Trị, Thừa Thiên Huế, Đà Nẵng, Quảng Ngãi, Kon Tum và Gia Lai đã bàn giao xong (đạt 100%).

Đối với hành lang tuyến, hiện mới đạt 83,79% khoảng néo bàn giao. Đến nay, chỉ có 2 địa phương (Gia Lai, Kon Tum) đã bàn giao xong mặt bằng. Còn lại 8 địa phương vẫn chưa bàn giao xong, gồm: Hà Tĩnh còn 8, Quảng Nam còn 25, Quảng Bình còn 8, Quảng Trị còn 7, Thừa Thiên Huế còn 8, TP. Đà Nẵng còn 9 và Quảng Ngãi còn 3 khoảng néo chưa bàn giao.

CPMB cho biết, để thúc tiến độ Dự án, ngày 29/3/2021, Thủ tướng Chính phủ có Công điện số 393/CĐ-TTg về việc giải quyết vướng mắc trong công tác bồi thường giải phóng mặt bằng các công trình đường dây mạch 3. Công điện yêu cầu tỉnh Quảng Ngãi bàn giao mặt bằng hành lang tuyến đường dây 500 kV Dốc Sỏi - Pleiku 2 trước ngày 15/4/2021, tuy nhiên tiến độ bàn giao không đáp ứng theo yêu cầu, dự kiến từ 20 - 30/5/2021 mới bàn giao dứt điểm. Các tỉnh: Hà Tĩnh, Quảng Bình, Quảng Trị, Thừa Thiên Huế, Quảng Nam, Quảng Ngãi và TP. Đà Nẵng bàn giao mặt bằng phần móng trước ngày 30/4/2021, bàn giao mặt bằng hành lang tuyến trước ngày 15/5/2021 đường dây 500 kV Nhiệt điện Quảng Trạch - Vũng Áng, sân phân phối 500 kV Trung tâm Điện lực Quảng Trạch và đường dây 500 kV Quảng Trạch - Dốc Sỏi.

Tuy nhiên, đến ngày 30/4, việc bàn giao mặt bằng phần móng còn lại của các tỉnh vẫn chưa đáp ứng. Mục tiêu bàn giao hành lang tuyến đến 15/5/2021 không đạt.

Dự án Đường dây 500 kV mạch 3 (Vũng Áng - Quảng Trạch - Dốc Sỏi - Pleiku 2) có quy mô xây dựng mới gần 742 km đường dây 500 kV mạch kép với 1.608 vị trí cột, đi qua 9 tỉnh, thành phố. Dự án cũng xây mới 8 ngăn lộ 500 kV tại sân phân phối Trung tâm Điện lực Quảng Trạch; mở rộng một số ngăn lộ 500 kV... Việc đầu tư Dự án nhằm tăng cường năng lực truyền tải của lưới điện 500 kV liên kết các miền của hệ thống điện quốc gia, góp phần đảm bảo cung ứng điện cho miền Nam trong giai đoạn tới. Dự án khởi công ngày 18/12/2018, dự kiến hoàn thành tháng 6/2020. Tuy nhiên, do nhiều khó khăn, vướng mắc nên đến nay Dự án vẫn chưa thể “về đích”.

Trao đổi với Báo Đấu thầu, ông Nguyễn Văn Hải, Phó Tổng giám đốc Công ty CP Sông Đà 11 - nhà thầu thi công tuyến đường dây 500 kV Quảng Trạch - Dốc Sỏi thuộc Dự án khẳng định, vướng mắc lớn nhất đối với Nhà thầu thi công là còn thiếu mặt bằng. Phía Nhà thầu lúc nào cũng sẵn sàng vật tư, nhân lực… để đẩy nhanh tiến độ Dự án.

Bên cạnh khó khăn về mặt bằng, CPMB cho biết, từ cuối tháng 4/2021 đến nay, dịch bệnh Covid-19 tiếp tục có diễn biến phức tạp ảnh hưởng đến việc điều chuyển nhân lực của các nhà thầu thi công.

Trước tình hình thực tế của Dự án, CPMB nhận định, kể cả trường hợp phần móng còn lại bàn giao xong trong tháng 5/2021 và hành lang tuyến bàn giao chậm nhất là 30/5/2021 thì các đơn vị thi công khó có thể đáp ứng tiến độ hoàn thành trong tháng 6/2021 như kế hoạch. Khả năng trong quý III/2021 mới hoàn thành Dự án.

Để triển khai thi công theo kế hoạch, CPMB cho biết đã báo cáo Tổng công ty Truyền tải điện quốc gia (EVNNPT) - Chủ đầu tư Dự án, Tập đoàn Điện lực Việt Nam (EVN) cũng như Ban Chỉ đạo quốc gia về phát triển điện lực để báo cáo Chính phủ tiếp tục có chỉ đạo các địa phương giải quyết vướng mắc, bàn giao mặt bằng còn lại. EVNNPT, EVN có văn bản đề nghị các địa phương tạo điều kiện cho các đơn vị đi lại (đảm bảo yêu cầu phòng chống dịch) để triển khai thi công công trình.

Bên cạnh đó, CPMB yêu cầu các đơn vị thi công, tư vấn giám sát và các đơn vị liên quan tập trung lực lượng (hạn chế đi lại), thực hiện các biện pháp phòng chống dịch để tổ chức thi công an toàn, hiệu quả…

Chuyên đề
