Dự án Đường dây 220kV Phú Lâm - Đầm Sen 1.066 tỷ đồng: Hoàn tất chọn nhà thầu các gói thầu đầu tiên

0:00 / 0:00
0:00

(BĐT) - Tổng công ty Điện lực TP.HCM (EVNHCMC) vừa hoàn tất lựa chọn nhà thầu Gói thầu số 01 Lắp đặt ống luồn cáp thuộc Dự án Đường dây 220kV Phú Lâm - Đầm Sen. Đây là bước tiến quan trọng tạo tiền đề để Dự án bước vào giai đoạn triển khai xây dựng theo kế hoạch, góp phần bảo đảm nguồn cung điện ổn định, liên tục và chất lượng cho TP.HCM.

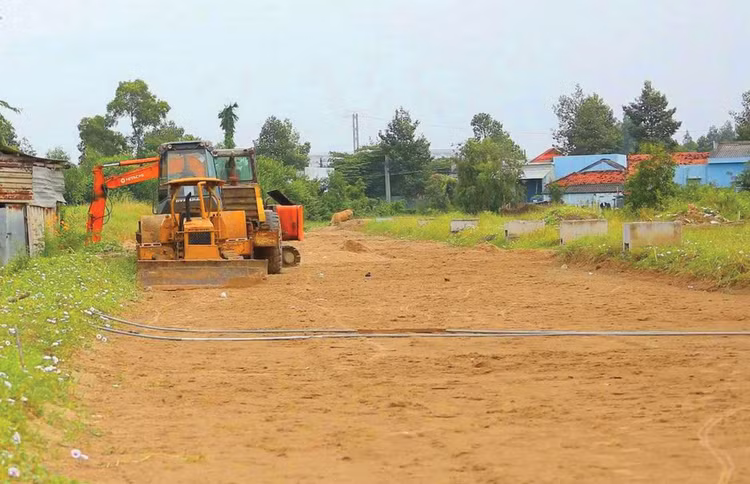

Trong kế hoạch lựa chọn nhà thầu thực hiện Dự án Đường dây 220kV Phú Lâm - Đầm Sen còn 3 gói thầu chưa phát hành hồ sơ mời thầu. Ảnh: Thu Huyền
Trong kế hoạch lựa chọn nhà thầu thực hiện Dự án Đường dây 220kV Phú Lâm - Đầm Sen còn 3 gói thầu chưa phát hành hồ sơ mời thầu. Ảnh: Thu Huyền

Theo kết quả lựa chọn nhà thầu Gói thầu số 1 Lắp đặt ống luồn cáp, Liên danh Công ty CP Xây dựng Nghĩa Phước - Công ty TNHH Dịch vụ vận tải và Xây dựng điện Nam Hải - Công ty CP Đầu tư giải pháp công nghiệp NP Tech - Công ty Xây lắp điện Trần Gia - Công ty TNHH Đại Phú Thịnh trúng thầu với giá 143,69 tỷ đồng, giảm 32,04 tỷ đồng so với giá dự toán (175,73 tỷ đồng), tương ứng tỷ lệ giảm giá 18,23%. Thời gian thực hiện Gói thầu là 180 ngày, loại hợp đồng theo đơn giá cố định.

Trong thời gian phát hành hồ sơ mời thầu (HSMT), một số nhà thầu có văn bản đề nghị Chủ đầu tư làm rõ HSMT vì cho rằng thiết kế cơ sở trong HSMT thiếu khối lượng cũng như trùng lặp nhiều; thiết kế cơ sở sai khác nhiều so với thiết kế kỹ thuật… làm phức tạp quá trình thi công, có thể dẫn đến phát sinh khối lượng và chi phí. Nhà thầu đề nghị Chủ đầu tư rà soát lại toàn bộ tiên lượng mời thầu theo bản vẽ thiết kế kỹ thuật và sửa đổi HSMT để nhà thầu có cơ sở chào lại giá. Sau rà soát khối lượng trùng lặp, Chủ đầu tư đã hiệu chỉnh HSMT, đồng thời gia hạn thời gian đóng thầu.

Ngày 17/4/2026, Ban Quản lý dự án lưới điện TP.HCM - đơn vị được Chủ đầu tư giao quản lý, điều hành Dự án - đã tổ chức buổi khảo sát hiện trường và hội nghị tiền đấu thầu Gói thầu số 01.

Đến thời điểm đóng thầu (ngày 11/5/2026), có 3 nhà thầu nộp hồ sơ dự thầu (HSDT). Trong đó, Liên danh Công ty CP Đầu tư và Xây dựng HPT Vĩnh Phúc - Công ty TNHH Đan Vĩ - Công ty CP Đầu tư thương mại dịch vụ kỹ thuật Tín Nghĩa - Công ty CP Xây lắp Thanh Trọng Hiếu - Công ty TNHH Đầu tư xây dựng cấp thoát nước và môi trường WASEEN; Công ty TNHH MTV Xây lắp điện 2 không được lựa chọn do giá dự thầu kém cạnh tranh.

Sáng ngày 5/6/2026, một cán bộ thuộc Ban Quản lý dự án lưới điện TP.HCM cho biết, Chủ đầu tư và Liên danh trúng thầu vừa ký hợp đồng triển khai Gói thầu số 01. Hiện nay, Chủ đầu tư và nhà thầu trúng Gói thầu số 3 Tư vấn giám sát thi công công trình (8,22 tỷ đồng) đang hoàn thiện thủ tục chuẩn bị ký kết hợp đồng.

Dự án Đường dây 220kV Phú Lâm - Đầm Sen là 1 trong 4 công trình lưới điện 220kV trọng điểm nằm trong kế hoạch khởi công mới của EVNHCMC năm 2026. Dự án được triển khai trong giai đoạn 2026 - 2028. EVNHCMC cho biết, sẽ phối hợp chặt chẽ với các sở, ngành và chính quyền địa phương nhằm đẩy nhanh tiến độ, bảo đảm chất lượng công trình, góp phần nâng cao độ tin cậy cung cấp điện và đáp ứng nhu cầu phát triển của TP.HCM.

“Việc lựa chọn thành công nhà thầu thực hiện các gói thầu đầu tiên của Dự án Đường dây 220kV Phú Lâm - Đầm Sen là tiền đề quan trọng để chuẩn bị khởi công công trình, góp phần bảo đảm tiến độ thực hiện Dự án theo kế hoạch. Dự kiến, công trình sẽ được khởi công trong tháng 6/2026 hoặc chậm nhất vào đầu tháng 7/2026”, cán bộ trên cho biết.

Dự án Đường dây 220kV Phú Lâm - Đầm Sen có tổng mức đầu tư 1.066,43 tỷ đồng, là công trình truyền tải điện trọng điểm tại TP.HCM, đáp ứng nhu cầu phát triển phụ tải, tăng cường cung cấp điện, tạo mạch vòng liên kết cho lưới điện khu vực trung tâm Thành phố.

Trong kế hoạch lựa chọn nhà thầu thực hiện Dự án được Tổng công ty Điện lực TP.HCM phê duyệt ngày 2/4/2026 (5 gói thầu, tổng giá trị 891,46 tỷ đồng), 3 gói thầu gồm: Gói thầu số 2.1 Cung cấp cáp ngầm 220kV (343,34 tỷ đồng), Gói thầu số 2.2 Cung cấp cáp ngầm 220kV (327,95 tỷ đồng), Gói thầu số 4 Thí nghiệm hiệu chỉnh (6,1 tỷ đồng) chưa phát hành HSMT. “Dự kiến, trong tháng 6/2026, chúng tôi sẽ tiếp tục phát hành HSMT đối với các gói thầu còn lại”, đại diện Chủ đầu tư thông tin.
