Dự án Cải tạo Quốc lộ 10, đoạn cầu Đá Bạc - cầu Kiền: Áp lực tiến độ thi công

0:00 / 0:00
0:00
(BĐT) - Dự án Cải tạo, nâng cấp Quốc lộ 10, đoạn từ cầu Đá Bạc đến cầu Kiền khi hoàn thành được kỳ vọng sẽ góp phần giảm ùn tắc và tai nạn giao thông, là mắt xích quan trọng kết nối Quảng Ninh - Hải Phòng - Hà Nội… Dự kiến Dự án sẽ về đích vào năm 2022. Mục tiêu tiến độ này là một áp lực không nhỏ với chủ đầu tư Dự án và các nhà thầu.

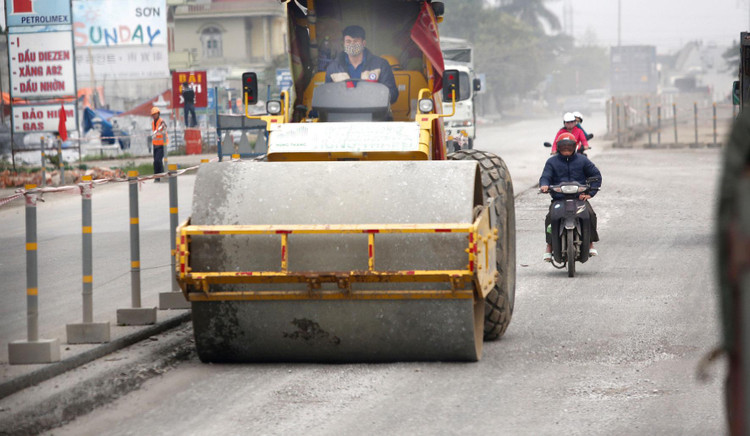

Dự án Cải tạo, nâng cấp Quốc lộ 10, đoạn từ cầu Đá Bạc đến cầu Kiền là mắt xích quan trọng kết nối Quảng Ninh - Hải Phòng - Hà Nội. Ảnh: Tiên Giang
Dự án Cải tạo, nâng cấp Quốc lộ 10, đoạn từ cầu Đá Bạc đến cầu Kiền là mắt xích quan trọng kết nối Quảng Ninh - Hải Phòng - Hà Nội. Ảnh: Tiên Giang

17/22 gói thầu đã chọn xong nhà thầu

Dự án nói trên được UBND TP. Hải Phòng phê duyệt vào ngày 7/10/2020 với tổng mức đầu tư hơn 1.220 tỷ đồng. Chiều dài toàn tuyến là 12,9 km, theo quy mô đường cấp III đồng bằng, 4 làn xe.

Tính đến ngày 6/5/2021, kế hoạch lựa chọn nhà thầu của 22 gói thầu đã được phê duyệt (5 gói thầu xây lắp, 16 gói thầu tư vấn, 1 gói thầu dịch vụ phi tư vấn). Một nửa số gói thầu này áp dụng hình thức đấu thầu rộng rãi, còn lại thực hiện theo hình thức chỉ định thầu.

Từ cuối tháng 12/2020 đến ngày 6/5/2021, kết quả lựa chọn nhà thầu của 17 gói thầu thuộc Dự án đã lần lượt được công bố; 4 gói thầu đã mở thầu, đang trong quá trình đánh giá hồ sơ dự thầu; 1 gói thầu đang trong quá trình chỉ định thầu.

Trong số 5 gói thầu xây lắp của Dự án, 3 gói thầu đã hoàn thành việc lựa chọn nhà thầu, 2 gói thầu đang trong quá trình đánh giá hồ sơ dự thầu.

Theo kết quả lựa chọn nhà thầu được công bố vào trung tuần tháng 4/2021, Công ty TNHH Xây dựng Hoàng Lộc trúng cùng lúc 2 gói thầu xây lắp của Dự án (trong tư cách nhà thầu độc lập và thành viên liên danh). Trong đó, tại Gói thầu số 18 Cải tạo, nâng cấp Quốc lộ 10, đoạn từ cầu Đá Bạc đến cầu Kiền và xây dựng, cải tạo hệ thống thoát nước trên tuyến, Xây dựng Hoàng Lộc liên danh với Công ty CP Tập đoàn Việt Úc trúng thầu với giá 427,691 tỷ đồng (giá gói thầu là 434,673 tỷ đồng). Thời gian thực hiện hợp đồng 16 tháng. Giá trúng thầu tại Gói thầu số 19 Xây dựng mới 1 đơn nguyên cầu Giá, cầu Hang Lương, cầu Trịnh Xá là 178,42 tỷ đồng (giá gói thầu là 183,58 tỷ đồng), thời gian thực hiện hợp đồng 15 tháng.

Cùng thời điểm, Liên danh Công ty CP IDC Đông Dương - Công ty TNHH Kim Long trúng Gói thầu số 22 Đầu tư xây dựng hạ tầng kỹ thuật 2 khu tái định cư tại xã Lưu Kiếm và Kiền Bái với giá 64,154 tỷ đồng (giá gói thầu là 67,397 tỷ đồng). Thời gian thực hiện hợp đồng 480 ngày.

2 gói thầu xây lắp còn lại đang trong quá trình đánh giá hồ sơ dự thầu là Gói thầu số 21 Lắp đặt hệ thống điện, chiếu sáng, tín hiệu giao thông, thông tin liên lạc (bao gồm tuyến đường Quốc lộ 10 và các khu tái định cư) có giá gói thầu là 58,440 tỷ đồng; Gói thầu số 20 Di chuyển hệ thống điện trung thế, hạ thế, trạm biến áp (bao gồm tuyến đường Quốc lộ 10 và các khu tái định cư) với giá gói thầu là 27,427 tỷ đồng. Cả hai gói thầu đều được mở thầu vào ngày 19/4/2021.

Áp lực tiến độ

Việc lựa chọn nhà thầu được thực hiện theo đúng kế hoạch, nhưng một trong những áp lực tác động lên tiến độ chung của Dự án là các nhà thầu xây lắp đang và sẽ thực hiện nhiều gói thầu cùng lúc.

Ngoài thực hiện song song 2 gói thầu xây lắp quy mô lớn có tổng giá trúng thầu là 606,111 tỷ đồng nêu trên, Hoàng Lộc đang triển khai Gói thầu Thi công xây dựng hạ tầng kỹ thuật và đường vào khu tái định cư thuộc Dự án Đầu tư xây dựng cải tạo Đường 359 đoạn từ xã Thủy Triều đến đường trục giao thông Khu đô thị và công nghiệp Bến Rừng, huyện Thủy Nguyên, TP. Hải Phòng. Hoàng Lộc trúng gói thầu này vào tháng 10/2020 với giá 261,432 tỷ đồng, thời gian thực hiện hợp đồng là 14 tháng.

Ngoài Gói thầu số 18, Hoàng Lộc còn đồng hành với Tập đoàn Việt Úc tại Gói thầu Thi công xây dựng tuyến đường nối Tỉnh lộ 354 qua Khu công nghiệp Kiến Thụy đến đường bộ ven biển và công trình trên tuyến tại xã Đoàn Xá, huyện Kiến Thụy (trúng thầu vào tháng 12/2020 với giá 652,403 tỷ đồng, thực hiện trong 800 ngày).

Với Tập đoàn Việt Úc, nhà thầu này phải thi công cùng lúc nhiều gói thầu xây lắp quy mô lớn trên địa bàn TP. Hải Phòng trong năm 2021 và 2022. Đó là Gói thầu Thi công hạng mục giao thông và hạ tầng kỹ thuật thuộc Dự án Đầu tư xây dựng tuyến đường từ đường bộ ven biển (Km1+00) đến ngã ba Vạn Bún (đường Lý Thái Tổ), quận Đồ Sơn (giá trúng thầu là 528,292 tỷ đồng, liên danh với Công ty CP Xây dựng Dịch vụ và Thương mại 68); Gói thầu Thi công xây dựng hệ thống giao thông, thoát nước và cây xanh giai đoạn II thuộc Dự án Xây dựng hạ tầng kỹ thuật nông thôn mới kiểu mẫu xã Gia Đức, huyện Thủy Nguyên (giá trúng thầu là 43,12 tỷ đồng); Gói thầu Xây lắp thuộc Dự án xây dựng đường trục huyện 407 đoạn từ thôn Cẩm Hoàn, xã Thanh Sơn đến thôn Đồng Rồi, xã Ngũ Đoan, huyện Kiến Thuỵ (giá trúng thầu là 16,11 tỷ đồng)…
