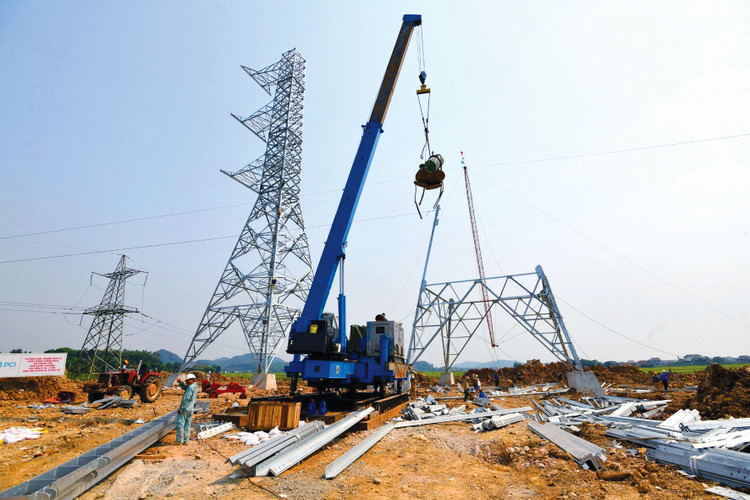

Đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) - Phố Nối (Hưng Yên) được kỳ vọng giúp nâng cao khả năng truyền tải liên miền từ 2.200 MW hiện nay lên khoảng 5.000 MW, góp phần bảo đảm cung ứng điện cho miền Bắc. Ảnh: Nhã Chi |
“Cuộc hành quân” mang dòng điện ra Bắc
Theo Bộ Công Thương, nhu cầu điện cho phát triển thời gian tới là rất lớn, tăng khoảng 8,5%/năm. Đặc biệt, khu vực miền Bắc có nguy cơ thiếu điện trong mùa khô năm 2024 cũng như năm 2025. Để bảo đảm cung ứng điện cho miền Bắc, Tập đoàn Điện lực Việt Nam đang nỗ lực đẩy nhanh tiến độ các dự án đầu tư nguồn phát và lưới điện.
Trong đó, Đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) - Phố Nối (Hưng Yên) là dự án trọng điểm, cấp bách và có ý nghĩa quan trọng trong đảm bảo cung cấp điện cho miền Bắc từ năm nay. Dự án có tổng mức đầu tư gần 1 tỷ USD, gồm 4 dự án thành phần: Đường dây 500 kV Quảng Trạch - Quỳnh Lưu; đường dây 500 kV Quỳnh Lưu - Thanh Hóa; đường dây 500 kV Nhà máy Nhiệt điện (NMNĐ) Nam Định I - Thanh Hóa và NMNĐ Nam Định I - Phố Nối. Dự án có tổng chiều dài khoảng 519 km, đi qua địa bàn 9 tỉnh, được kỳ vọng giúp nâng cao khả năng truyền tải liên miền từ 2.200 MW hiện nay lên khoảng 5.000 MW, góp phần bảo đảm cung ứng điện cho miền Bắc.
GS. VS. TSKH. Trần Đình Long, Phó Chủ tịch Hiệp hội Điện lực Việt Nam khẳng định, khu vực miền Trung, miền Nam thừa điện, nhiều nhà máy điện chưa được giải tỏa công suất, nên việc đầu tư công trình là rất cần thiết nhằm tăng cường sản lượng điện từ miền Trung ra miền Bắc, góp phần mở rộng hệ thống điện cho khu vực phía Bắc.
“Nếu như đường dây 500 kV mạch 1 là “cuộc hành quân” Nam tiến để đưa điện từ Bắc vào Nam, thì đường dây 500 kV mạch 3 lại là “cuộc hành quân” nhằm đưa điện từ miền Nam, miền Trung ra miền Bắc để giải tỏa cơn khát điện trong cao điểm mùa nắng nóng”, ông Long ví von.
Bởi thế, ngay sau khi được cấp thẩm quyền phê duyệt chủ trương đầu tư và thực hiện các thủ tục cần thiết, đầu năm nay, 4 dự án thành phần thuộc công trình đã đồng loạt được triển khai.
“Chủ đầu tư Dự án đã hoàn thành ký kết hợp đồng cho 225/226 gói thầu, còn 1 gói thầu cung cấp kháng điện của Dự án Đường dây 500 kV Quảng Trạch - Quỳnh Lưu hiện đang hoàn thiện các thủ tục lựa chọn lại nhà thầu. Để bảo đảm tiến độ đóng điện của các dự án, Tổng công ty Truyền tải điện quốc gia (EVNNPT) đang điều động thiết bị hiện có trên lưới phục vụ cho công trình 500 kV mạch 3”, ông Nguyễn Anh Tuấn, Tổng giám đốc EVN thông tin cập nhật về công tác lựa chọn nhà thầu thực hiện Dự án.
Theo đại diện EVN, để phấn đấu đóng điện vào 30/6 tới, các nhà thầu tập trung cao độ nhân lực, vật tư thiết bị, thi công 3 ca 4 kíp, xuyên Tết, xuyên lễ. “Cao điểm nhất là giai đoạn thi công đồng loạt vị trí móng với hơn 10.000 người tham gia”, đại diện EVN thông tin.
Chạy đua cán đích
Tại cuộc họp giao ban tiến độ Dự án được Bộ Công Thương tổ chức sáng ngày 7/5, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên nhấn mạnh, Dự án đang bước vào giai đoạn nước rút, nhưng khối lượng công việc còn rất lớn, một số mốc tiến độ vẫn chưa đạt kế hoạch đề ra.
Đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) - Phố Nối (Hưng Yên) là dự án trọng điểm, cấp bách và có ý nghĩa quan trọng trong đảm bảo cung cấp điện cho miền Bắc từ năm nay. Dự án có tổng mức đầu tư gần 1 tỷ USD, gồm 4 dự án thành phần.
Thông tin thêm về tình hình thực hiện Dự án, ông Đặng Hoàng An, Chủ tịch HĐTV EVN cho biết, việc thi công gặp không ít khó khăn. “Ở khu vực Quảng Bình, Nghệ An, Hà Tĩnh, Thanh Hóa có rất nhiều vị trí móng cột đi trên sườn núi cheo leo khiến việc đi lại cũng như vận chuyển thiết bị khó khăn. Một số vị trí nhà thầu không thể vận chuyển thiết bị lên bằng máy mà phải vận chuyển bằng tay trong khi thiết bị rất nặng (hơn 100 tấn) và cao. Hiện nay, thời tiết chuyển mùa hay có mưa, lũ bất thường, hôm trước nắng chang chang, hôm sau lại mưa sầm sập…, ảnh hưởng tới công tác thi công”, ông An chia sẻ.
Khó khăn, gian nan là vậy, nhưng EVN, EVNNPT cũng như các nhà thầu quyết tâm cao độ đưa công trình về đích đúng hẹn, kịp đóng điện vào ngày 30/6 tới. “Cách làm hiện nay là làm song song tất cả các công việc. Chúng tôi đặt kế hoạch dựng cột hoàn tất trong ngày 30/5; với kéo dây, nhà thầu thi công xong khoảng néo nào thì sẽ tạo điều kiện để họ tiến hành kéo lưới luôn”, ông Đặng Hoàng An cho biết.
Để đảm bảo cung ứng vật tư, thiết bị cho Dự án, ông Nguyễn Hồng Diên đề nghị Ủy ban Quản lý vốn nhà nước tại doanh nghiệp tiếp tục phối hợp cùng Bộ Công Thương hỗ trợ Chủ đầu tư tháo gỡ khó khăn về vật tư, thiết bị nhập khẩu cũng như có phương án dự phòng để đẩy nhanh tiến độ Dự án. Với nhà cung cấp trong nước, Chủ đầu tư đôn đốc các nhà thầu khẩn trương hoàn thành công tác chế tạo và vận chuyển, bàn giao đến công trường để lắp dựng đồng bộ.
Đồng thời, Lãnh đạo Bộ Công Thương đề nghị EVN, EVNNPT tăng cường hơn nữa trong việc đôn đốc các nhà thầu tập trung nhân lực, vật lực để đảm bảo hoàn thành công trình, trong đó đặc biệt chú ý đến an toàn lao động...
Trao đổi với phóng viên, ông Nguyễn Quang Tạo, Phó Tổng giám đốc Công ty CP Đầu tư xây dựng và Thương mại Ngãi Cầu cho biết, ngày 1/5 vừa qua, Chủ đầu tư đến thăm và trao giấy khen cho Công ty vì hoàn thành xuất sắc, bàn giao cột thép cho Dự án sớm 20 ngày so với hợp đồng ký kết. Ông Tạo cho biết, để đạt kết quả đó, cán bộ, công nhân viên của Công ty đã nỗ lực, cố gắng hết mình, làm xuyên lễ, xuyên ngày nghỉ để đẩy nhanh tiến độ.
Một nhà thầu từng bị EVN, EVNNPT lo lắng, đốc thúc về việc sản xuất cột thép cho Dự án đã có những chuyển biến tích cực. Chia sẻ với Báo Đấu thầu, ông Nguyễn Thanh Phương, Phó Tổng giám đốc Công ty CP Việt Vương cho biết: “Việt Vương đã hoàn thành sản xuất một khối lượng lớn cột thép cho Dự án. Đến ngày 15/5, Việt Vương sẽ bàn giao 100% cột thép theo hợp đồng đã ký với Chủ đầu tư”.
Trên các công trường thi công đường dây 500 kV, các nhà thầu như: Công ty CP Tập đoàn PC1, Công ty TNHH Phương Hạnh, Công ty CP Sông Đà 11; Công ty TNHH MTV Xây lắp điện 4… đang ngày đêm thi công 3 ca 4 kíp; ăn tranh thủ ngủ khẩn trương… để hoàn thành công trình đúng tiến độ đề ra.
Quyết tâm của tất cả các cấp đối với Dự án, đặc biệt là nỗ lực của các nhà thầu là cơ sở để tin tưởng Dự án sẽ “về đích” đúng hẹn, dòng điện cho miền Bắc được bảo đảm và ổn định, góp phần phát triển đất nước.
