7 gói thầu nâng cấp đường ven biển tại Hà Tĩnh: Thi công xong mới công khai kết quả

0:00 / 0:00
0:00
(BĐT) - Bảy gói thầu xây lắp với tổng giá trúng thầu hơn 546 tỷ đồng thuộc Dự án Nâng cấp tuyến đường ven biển Xuân Hội - Thạch Khê - Vũng Áng được hoàn thành trong năm 2020. Tuy nhiên, đến nay, Ban Quản lý dự án đầu tư xây dựng công trình giao thông tỉnh Hà Tĩnh (chủ đầu tư, trực tiếp mời thầu) mới công khai kết quả lựa chọn nhà thầu.

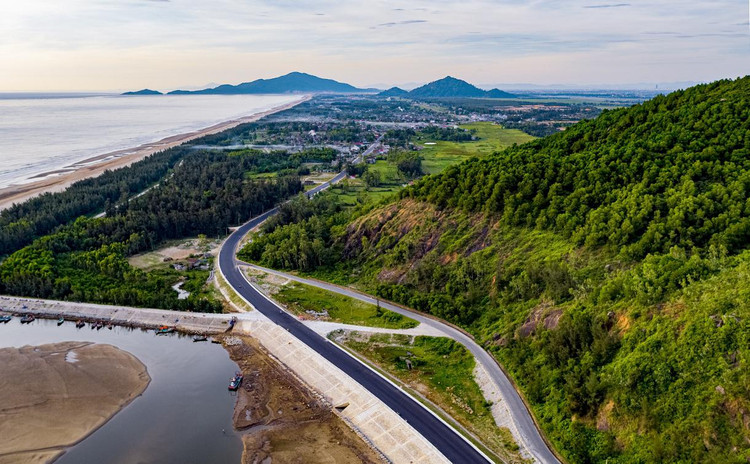

Dự án Nâng cấp tuyến đường ven biển Xuân Hội - Thạch Khê - Vũng Áng được hoàn thành trong năm 2020. Ảnh: Báo Hà Tĩnh

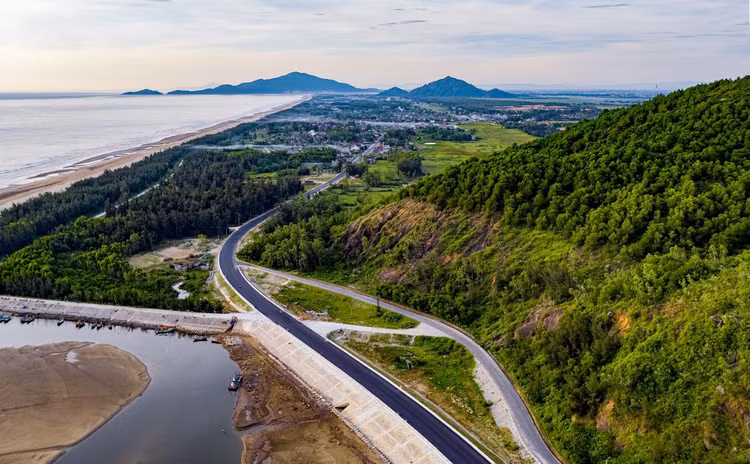

Dự án Nâng cấp tuyến đường ven biển Xuân Hội - Thạch Khê - Vũng Áng được hoàn thành trong năm 2020. Ảnh: Báo Hà Tĩnh

Dự án Nâng cấp tuyến đường ven biển Xuân Hội - Thạch Khê - Vũng Áng có tổng mức đầu tư 1.495,78 tỷ đồng, sử dụng vốn trái phiếu chính phủ và ngân sách tỉnh Hà Tĩnh. Thông qua đấu thầu rộng rãi, tháng 4/2018, Ban Quản lý dự án đầu tư xây dựng công trình giao thông tỉnh Hà Tĩnh phê duyệt kết quả lựa chọn nhà thầu 7 gói thầu xây lắp của Dự án (từ gói thầu 15 - 21). Mỗi gói thầu có 3 nhà thầu nộp hồ sơ dự thầu (HSDT).

Theo đó, nhà thầu trúng Gói thầu 15-XL Thi công xây dựng đoạn Km3+300 - Km8+750 là Liên danh Công ty CP Xây dựng Tân Nam - Công ty CP Xây dựng và thương mại Miền Bắc với giá trúng thầu 75,129 tỷ đồng.

Nhà thầu trúng Gói thầu 16-XL Thi công xây dựng đoạn Km8+750 - Km13+567,80 là Liên danh Công ty CP 484 - Công ty CP Tư vấn và xây dựng Thành Sen với giá trúng thầu 72,539 tỷ đồng.

Liên danh Công ty CP Xây dựng Tân Nam - Công ty CP Xây dựng Hồng Ngọc trúng Gói thầu 17-XL Thi công xây dựng đoạn Km13+567,80 - Km18+750 là với giá 59,111 tỷ đồng.

Gói thầu 18-XL Thi công xây dựng đoạn Km18+750 - Km23+748 được trao cho Liên danh Công ty CP 471 - Công ty CP Xây lắp Thành Vinh với giá trúng thầu 64,63 tỷ đồng.

Nhà thầu trúng Gói thầu 19-XL Thi công xây dựng đoạn Km23+748-Km26+053,46 và đoạn Km26+476,19 - Km28+490 là Liên danh Công ty CP Trường Sơn 185 - Công ty CP Xây dựng đường bộ số 1 Hà Tĩnh - Công ty CP xây dựng 469 - Công ty CP Tập đoàn xây dựng Thăng Long - Công ty CP Xây dựng và Thương mại 343 với giá trúng thầu 113,142 tỷ đồng.

Gói thầu 20-XL Thi công xây dựng cầu Đại Đồng và đường hai đầu cầu từ Km26+053,46 - Km26+476,19 thuộc về Liên danh Công ty CP Tư vấn đầu tư và Xây dựng Miền Trung - Công ty TNHH Hòa Hiệp - Công ty CP Lạc An với giá trúng thầu 71,309 tỷ đồng.

Liên danh Công ty CP Phát triển công nghiệp - xây lắp và Thương mại Hà Tĩnh - Công ty CP Lạc An - Công ty CP Đầu tư Thành Công - Công ty CP Đầu tư và Phát triển Vinaco trúng Gói thầu 21-XL Thi công xây dựng đoạn Km28+490 - Km35+980 là với giá 90,124 tỷ đồng.

Trong 7 gói thầu xây lắp trên, Gói thầu 20 có thời gian thực hiện hợp đồng 24 tháng, 6 gói thầu còn lại có thời gian thực hiện hợp đồng 18 tháng. Nhà thầu trúng các gói thầu trên có địa chỉ ở tỉnh Nghệ An và tỉnh Hà Tĩnh.

Trao đổi với phóng viên Báo Đấu thầu, đại diện một số nhà thầu thi công cho biết, các gói thầu xây lắp trên đã hoàn thành, nghiệm thu, bàn giao, quyết toán và đưa vào sử dụng từ năm 2020.

Trả lời phóng viên Báo Đấu thầu về việc chậm đăng tải kết quả lựa chọn nhà thầu hàng loạt gói thầu xây lắp lớn của Dự án, cán bộ đấu thầu của Ban Quản lý dự án đầu tư xây dựng công trình giao thông tỉnh Hà Tĩnh cho biết đây là sai sót của Ban. Sau khi có văn bản yêu cầu rà soát công khai thông tin đấu thầu của Bộ Kế hoạch và Đầu tư, Sở Kế hoạch và Đầu tư tỉnh Hà Tĩnh, Ban đã kiểm tra lại việc công bố thông tin đấu thầu thời gian qua và đã đăng tải kết quả lựa chọn nhà thầu 7 gói thầu xây lắp của Dự án. Ban sẽ rút kinh nghiệm về việc kịp thời công khai thông tin đấu thầu ở các gói thầu tiếp theo.

Cán bộ này cho biết thêm, hiện khối lượng xây lắp của Dự án cơ bản đã hoàn thành. Các gói thầu xây lắp số 31, 35, 36 của Dự án (được phê duyệt bổ sung) cũng được thi công cơ bản. Ban đang làm các thủ tục với nhà thầu để bàn giao, quyết toán và chuẩn bị đưa toàn bộ Dự án vào hoạt động.
