3 gói thầu lắp đặt chống sét van tại các trạm biến áp: Loạt yêu cầu chờ chủ đầu tư làm rõ

0:00 / 0:00
0:00

(BĐT) - Tổng công ty Truyền tải điện quốc gia (EVNNPT) đang tổ chức lựa chọn nhà thầu cho 3 gói thầu cung cấp, vận chuyển và lắp đặt chống sét van tại các trạm biến áp 220kV - 500kV với tổng giá trị gần 150 tỷ đồng. Thông qua đấu thầu rộng rãi quốc tế, các gói thầu này thu hút sự quan tâm của nhiều nhà thầu trong và ngoài nước, thể hiện qua loạt văn bản đề nghị làm rõ hồ sơ mời thầu (HSMT) gửi Chủ đầu tư.

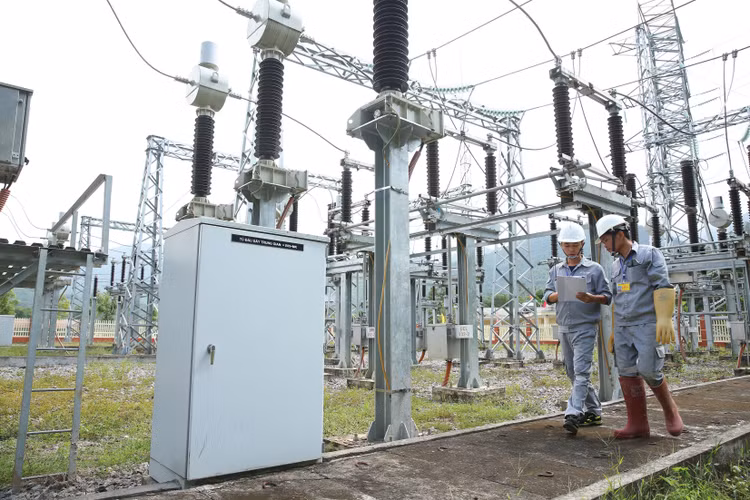

Dự án Lắp đặt chống sét van tại các trạm biến áp 220kV - 500kV có tổng mức đầu tư 202,261 tỷ đồng. Ảnh: Tiên Giang
Dự án Lắp đặt chống sét van tại các trạm biến áp 220kV - 500kV có tổng mức đầu tư 202,261 tỷ đồng. Ảnh: Tiên Giang

Theo kế hoạch, ngày 10/7/2026, EVNNPT sẽ cùng lúc đóng/mở thầu 3 gói thầu, gồm: Gói thầu số 5.1 Cung cấp và vận chuyển chống sét van tại các trạm 220kV - 500kV thuộc PTC1, bao gồm công tác lắp đặt (dự toán 74,86 tỷ đồng); Gói thầu số 5.2 Cung cấp và vận chuyển chống sét van tại các trạm 220kV - 500kV thuộc PTC2 - PTC3 bao gồm công tác lắp đặt (dự toán 43,39 tỷ đồng); Gói thầu số 5.3 Cung cấp và vận chuyển chống sét van tại các trạm 220kV - 500kV thuộc PTC4 bao gồm công tác lắp đặt (dự toán 30,04 tỷ đồng).

Các gói thầu này lựa chọn nhà thầu theo hình thức đấu thầu rộng rãi quốc tế, không qua mạng, phương thức một giai đoạn một túi hồ sơ. Thời gian thực hiện mỗi gói thầu là 630 ngày. Phần cung cấp vật tư, thiết bị áp dụng loại hợp đồng trọn gói, công tác lắp đặt áp dụng loại hợp đồng theo đơn giá cố định.

Trước thời gian đóng thầu, các gói thầu phát sinh hàng loạt văn bản đề nghị làm rõ HSMT. 2 văn bản đề nghị làm rõ HSMT Gói thầu số 5.1 tập trung vào thông số kỹ thuật của thiết bị chống sét EGLA 220kV, trong đó nhà thầu đề nghị làm rõ hoặc điều chỉnh một số yêu cầu tại Mục 10.3 Bảng dữ liệu kỹ thuật của HSMT, đặc biệt là quy định về thiết bị đếm số lần tác động của dòng sét và khả năng đo cường độ dòng sét cực đại.

Theo nhà thầu, căn cứ tiêu chuẩn IEC 60099-8 phiên bản 2 năm 2017 (quy định các yêu cầu kỹ thuật và thử nghiệm đối với bộ chống sét oxit kim loại có khe hở nối tiếp bên ngoài - EGLA), việc đo cường độ dòng sét cực đại không phải là yêu cầu bắt buộc đối với thiết bị chống sét. Chức năng đo cường độ dòng sét này thường chỉ được sử dụng cho các mục đích đặc biệt như khảo sát, giám sát và nghiên cứu khoa học… Hơn nữa, hiện có rất ít nhà sản xuất trên thế giới cung cấp được loại thiết bị này và việc lắp đặt hệ thống đo dòng sét trên lưới truyền tải cũng chưa phổ biến ở nhiều quốc gia. Do đó, nhà thầu đề nghị Chủ đầu tư xem xét loại bỏ hoặc điều chỉnh yêu cầu nhằm tăng tính cạnh tranh của Gói thầu.

Bên cạnh đó, nhà thầu phản ánh sự thiếu thống nhất giữa Chương V - Phạm vi cung cấp và các bản vẽ. Nhà thầu đề nghị chủ đầu tư bổ sung danh mục chi tiết các trạm biến áp, số lượng, chủng loại thiết bị chống sét và các phụ kiện đi kèm; đồng thời hoàn thiện các bản vẽ còn thiếu để có cơ sở lập giá dự thầu.

Ngoài các nội dung kỹ thuật, nhà thầu cũng đề nghị làm rõ tiêu chí về nhân sự chủ chốt tại Chương III của HSMT, đặc biệt là yêu cầu về xác nhận kinh nghiệm thực hiện các dự án trạm biến áp từ 220kV trở lên.

Đối với Gói thầu số 5.2, Chủ đầu tư tiếp nhận 3 văn bản đề nghị làm rõ. Ngoài các nội dung tương tự Gói thầu số 5.1 về yêu cầu đối với thiết bị EGLA, nhà thầu còn đề nghị xác định rõ phạm vi công việc giữa gói thầu cung cấp thiết bị và các gói thầu kiểm tra, hiệu chuẩn, tư vấn giám sát, đặc biệt là trách nhiệm thực hiện công tác đo điện trở nối đất của hệ thống tiếp địa (cụ thể là các gói thầu 6.1, 6.2, 6.3 và 6.4 thuộc Dự án), nhằm tránh chồng chéo trong quá trình triển khai hợp đồng.

Với Gói thầu số 5.3, các đề nghị làm rõ tiếp tục tập trung vào yêu cầu đối với thiết bị EGLA, đặc biệt là quy định về thiết bị đếm số lần tác động của dòng sét và khả năng đo cường độ dòng sét cực đại. Nhà thầu cũng cho rằng yêu cầu này vượt quá quy định tại tiêu chuẩn IEC 60099-8, đề nghị Chủ đầu tư xem xét điều chỉnh nhằm tăng tính cạnh tranh.

Trước các đề nghị làm rõ, trao đổi với phóng viên, đại diện Chủ đầu tư cho biết, đơn vị đang rà soát và sẽ có văn bản trả lời theo quy định trước thời điểm đóng thầu.

Dự án Lắp đặt chống sét van tại các trạm biến áp 220kV - 500kV do EVNNPT làm chủ đầu tư, Ban Quản lý các công trình điện miền Trung được giao làm đại diện Chủ đầu tư. Dự án có tổng mức đầu tư 202,261 tỷ đồng, gồm 9 gói thầu. Mục tiêu đầu tư nhằm lắp đặt bổ sung chống sét van cho các trạm biến áp 220kV - 500kV trên hệ thống truyền tải điện quốc gia. Sau khi hoàn tất công tác lựa chọn nhà thầu, Dự án sẽ được triển khai đồng bộ tại các trạm biến áp 220kV - 500kV trên phạm vi cả nước, góp phần nâng cao độ an toàn và tin cậy của hệ thống truyền tải điện quốc gia, hạn chế sự cố do quá điện áp, đáp ứng yêu cầu giải tỏa công suất các nguồn điện theo Quy hoạch điện VIII điều chỉnh.
