Dự án điện hạt nhân Ninh Thuận: “Thần tốc” giải phóng mặt bằng

(BĐT) - Để bảo đảm hoàn thành công tác giải phóng mặt bằng và bàn giao cho chủ đầu tư trong năm 2025, tỉnh Khánh Hòa đang nỗ lực tháo gỡ vướng mắc, đẩy nhanh tiến độ 2 dự án nhà máy điện hạt nhân Ninh Thuận 1 và Ninh Thuận 2. Cơ chế, chính sách đặc thù về bồi thường, hỗ trợ, tái định cư được áp dụng, cùng với việc Trung ương cấp kinh phí để chi trả cho người dân bị ảnh hưởng.

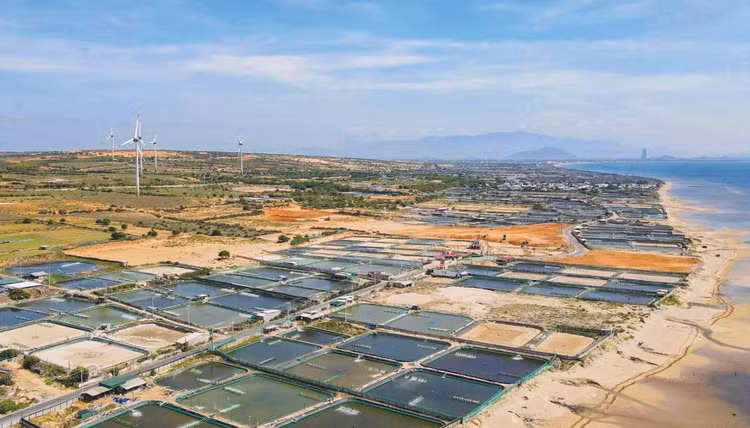

Dự kiến kinh phí bồi thường, giải phóng mặt bằng tại Dự án Nhà máy Điện hạt nhân Ninh Thuận 1 là hơn 5.280 tỷ đồng. Ảnh: Huỳnh Hải
Dự kiến kinh phí bồi thường, giải phóng mặt bằng tại Dự án Nhà máy Điện hạt nhân Ninh Thuận 1 là hơn 5.280 tỷ đồng. Ảnh: Huỳnh Hải

Hoàn tất đo đạc, kiểm đếm

Tại Dự án Nhà máy Điện hạt nhân Ninh Thuận 1, có hơn 449 ha đất cần thu hồi, ảnh hưởng đến 786 hộ có đất, 43 hộ có tài sản và 6 tổ chức. Đến nay, công tác đo đạc, kiểm đếm diện tích đất thu hồi và tài sản gắn liền trên đất cơ bản hoàn tất, bao gồm cả khu tái định cư và khu vực xây dựng nhà máy chính. Hiện nay, địa phương đang thực hiện giai đoạn quy chủ và niêm yết công khai. Theo tính toán, kinh phí bồi thường, giải phóng mặt bằng (GPMB) tại dự án này là hơn 5.280 tỷ đồng. Mặc dù vậy, trong 16 bước của quy trình thu hồi đất tại Dự án, xã Phước Dinh mới chỉ ở bước thứ 4, chậm so với yêu cầu.

Trong khi đó, công tác kiểm kê GPMB tại Dự án Nhà máy Điện hạt nhân Ninh Thuận 2 đã hoàn thành 100%, với 405,5 ha đất thu hồi ảnh hưởng đến 534 hộ dân và hơn 1.890 ngôi mộ. Khu chỉnh trang dân cư hiện hữu đã kiểm kê xong 57 hộ/7,36 ha đất thu hồi. Ngoài ra, UBND xã Vĩnh Hải đã khảo sát, thống kê số liệu thu hồi phần diện tích đất tính từ vành đai vùng cách ly ra 1.000 m (vùng đệm Nhà máy Điện hạt nhân Ninh Thuận 2), với tổng diện tích đất thu hồi dự kiến mở rộng thêm 287 ha. Ước tính sẽ có thêm 447 hộ tái định cư; phải thu hồi 202 ha đất nông nghiệp, 9 ha đất ở, 76 ha đất do UBND Xã quản lý. Tổng chi phí bồi thường dự kiến là 4.500 tỷ đồng.

Công tác kiểm kê giải phóng mặt bằng tại Dự án Nhà máy Điện hạt nhân Ninh Thuận 2 đã hoàn thành 100%, với 405,5 ha đất thu hồi

Ông Trịnh Minh Hoàng, Phó Chủ tịch UBND tỉnh Khánh Hòa cho biết, quá trình sáp nhập hành chính làm tiến độ GPMB dự án bị chậm so với kế hoạch. Để đẩy nhanh tiến độ, ông yêu cầu khẩn trương hoàn thiện thủ tục giải ngân số vốn 3.200 tỷ đồng đã được Chính phủ cấp về địa phương và 9.000 tỷ đồng được đề xuất bổ sung từ nguồn vốn đầu tư công. Mục tiêu là hoàn thành công tác GPMB vào cuối năm nay để bàn giao mặt bằng sạch cho chủ đầu tư. Đồng thời, lãnh đạo tỉnh Khánh Hòa yêu cầu Trung tâm Phát triển quỹ đất Tỉnh bố trí nhân lực có chuyên môn, năng lực về hỗ trợ các xã kịp chi trả tiền bồi thường vào giữa tháng 8 và hoàn thành vào cuối tháng 9/2025.

Triển khai với thời gian ngắn nhất, khẩn trương nhất

Để bảo đảm tiến độ triển khai các dự án theo yêu cầu của Thủ tướng Chính phủ, Phó Thủ tướng Bùi Thanh Sơn mới đây đã đề nghị UBND tỉnh Khánh Hòa và các bộ, cơ quan liên quan tập trung mọi nguồn lực, chủ động tháo gỡ khó khăn, vướng mắc theo thẩm quyền, tích cực triển khai các nhiệm vụ được giao với thời gian ngắn nhất, khẩn trương nhất, đạt kết quả cao nhất.

Phó Thủ tướng yêu cầu Bộ Công Thương chủ động phối hợp với các bộ, cơ quan, Tập đoàn Điện lực Việt Nam và Tập đoàn Công nghiệp - Năng lượng quốc gia Việt Nam đàm phán các hiệp định liên chính phủ về hợp tác đầu tư các dự án nhà máy điện hạt nhân Ninh Thuận. Trong đó, phấn đấu hoàn thành đàm phán đối với Dự án Nhà máy Điện hạt nhân Ninh Thuận 1 trong tháng 8/2025 và hoàn thành chậm nhất trong tháng 5/2026 đối với Dự án Nhà máy Điện hạt nhân Ninh Thuận 2.

Với Tập đoàn Điện lực Việt Nam và Tập đoàn Công nghiệp - Năng lượng quốc gia Việt Nam, cần khẩn trương hoàn thành báo cáo nghiên cứu tiền khả thi các dự án đầu tư xây dựng nhà máy điện hạt nhân để trình cấp thẩm quyền điều chỉnh chủ trương đầu tư (Dự án Nhà máy Điện hạt nhân Ninh Thuận 1 trong tháng 9/2025; Dự án Nhà máy Điện hạt nhân Ninh Thuận 2 chậm nhất trong tháng 6/2026); phối hợp chặt chẽ với UBND tỉnh Khánh Hòa làm tốt công tác GPMB, di dân tái định cư cho các dự án, nhanh chóng ổn định sinh kế cho các gia đình tại nơi ở mới để không ảnh hưởng đến sản xuất kinh doanh và đời sống người dân địa phương.
