Thủ tướng kiểm tra tiến độ thi công cao tốc Bắc - Nam phía Đông qua Nam Trung Bộ

0:00 / 0:00
0:00
(BĐT) - Ngày 29/4, Thủ tướng Chính phủ Phạm Minh Chính và đoàn công tác đi kiểm tra hiện trường một số dự án thành phần thuộc tuyến cao tốc Bắc - Nam phía Đông giai đoạn 2021 - 2025 qua địa bàn các tỉnh Khánh Hòa, Bình Định, Phú Yên và cao tốc Khánh Hòa - Buôn Ma Thuột (Đắk Lắk).

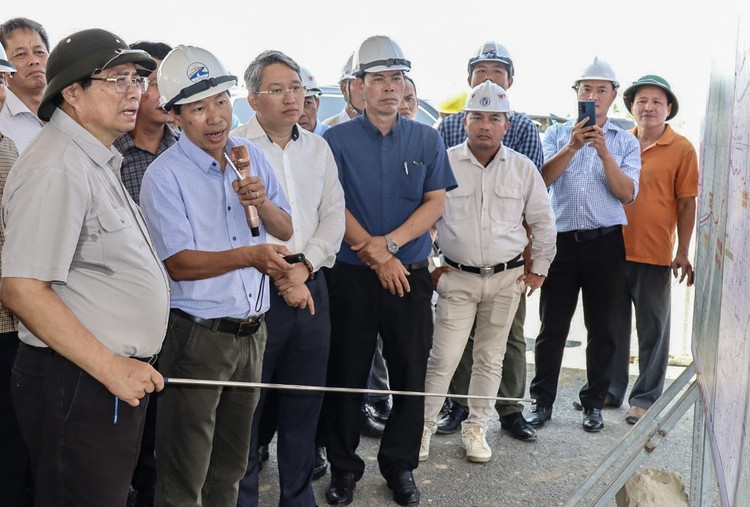

Thủ tướng Phạm Minh Chính nghe báo cáo tiến độ thi công Dự án cao tốc Bắc - Nam qua Nam Trung Bộ
Thủ tướng Phạm Minh Chính nghe báo cáo tiến độ thi công Dự án cao tốc Bắc - Nam qua Nam Trung Bộ

Điểm đầu tiên Thủ tướng thị sát tại nút giao với Quốc lộ 26, nằm trên địa bàn tỉnh Khánh Hoà thuộc Dự án thành phần cao tốc Vân Phong - Nha Trang dài hơn 83 km, tổng mức đầu tư 11.808 tỷ đồng. Dự án được khởi công vào tháng 1/2023, hoàn thành theo hợp đồng tháng 12/2025, được chia làm 2 gói thầu xây lắp. Gói thầu XL1 do Liên danh Lizen - Phương Thành - Hải Đăng - VNCN E&C thi công. Gói thầu XL2 do Liên danh Sơn Hải - Vinaconex thi công. Lũy kế sản lượng đến nay đạt 3.451/7.138 tỷ đồng, bằng 50% giá trị hợp đồng, vượt 5% so với kế hoạch.

Về mặt bằng, hiện đã bàn giao 83,03 km/83,35 km, đạt 99,7%, chỉ còn khoảng 0,32 km tuyến chính; đã hoàn thành 6/6 khu tái định cư, bàn giao cho 203/203 hộ dân. Tuy nhiên, việc di dời hạ tầng công trình điện chưa hoàn thành.

Thủ tướng yêu cầu, chủ đầu tư, các nhà thầu lấy mốc 30/4/2025 cơ bản hoàn thành Dự án để điều chỉnh rút ngắn tiến độ; tiếp tục phát huy tinh thần “vượt nắng, thắng mưa”, “tăng ca, tăng kíp”, “ăn tranh thủ, ngủ khẩn trương”, “làm việc 3 ca, 4 kíp, xuyên lễ, xuyên Tết”; nâng cao chất lượng, bảo đảm kỹ thuật, mỹ thuật, an toàn, vệ sinh môi trường.

Dự án tiếp theo đoàn công tác của Chính phủ thị sát là cao tốc Khánh Hòa - Buôn Ma Thuột (giai đoạn 1) dài 117,5 km, qua 2 tỉnh Khánh Hòa (khoảng 32,7 km) và tỉnh Đắk Lắk (khoảng 84,8 km) với quy mô 4 làn xe, chia làm 3 dự án thành phần.

Dự án thành phần 1 do UBND tỉnh Khánh Hòa làm chủ đầu tư với tổng mức 5.333 tỷ đồng chia làm 2 gói thầu xây lắp. Trong đó, Gói thầu số 1 dài gần 22 km trị giá hơn 2.297 tỷ đồng do Công ty TNHH Tập đoàn Sơn Hải thi công. Gói thầu số 2 dài 10 km, giá trị gần 2.120 tỷ đồng do Liên danh Công ty CP Tập đoàn Thuận An - Công ty CP Xây lắp và Cơ khí Phương Nam - Công ty CP Xây dựng hạ tầng Bắc Trung Nam - Công ty CP Tập đoàn Xây dựng 168 Việt Nam thực hiện.

Dự án thành phần 2 do Ban Quản lý dự án 6, Bộ Giao thông vận tải làm chủ đầu tư có tổng vốn 10.436 tỷ đồng chia làm 10 gói thầu. Trong đó có 3 gói thầu xây lắp, gồm: Gói thầu XL02 trị giá 3.101,290 tỷ đồng do Liên danh Công ty CP Đầu tư và Xây dựng giao thông Phương Thành - Công ty CP Đầu tư và Xây dựng Thái Yên - Công ty CP Sông Đà 10 - Công ty TNHH Hòa Hiệp thi công. Gói thầu XL03 trị giá 2.992,960 tỷ đồng do Liên danh Công ty CP Tập đoàn Đạt Phương - Công ty CP Xây dựng Tân Nam - Công ty CP Tập đoàn Cienco4 - Công ty CP 484 thi công. Gói thầu XL01 trị giá 3.689,220 tỷ đồng đang trong giai đoạn lựa chọn nhà thầu theo Kế hoạch lựa chọn nhà thầu bổ sung một số gói thầu Dự án thành phần 2 thuộc Dự án Đầu tư xây dựng đường bộ cao tốc Khánh Hòa - Buôn Ma Thuột giai đoạn 1.

Dự án thành phần 3 do UBND tỉnh Đắk Lắk làm chủ đầu tư có tổng vốn 6.165 tỷ đồng. Có 3 gói thầu xây lắp, gồm: Gói thầu số 01 (Km69+500-Km86), trị giá 1.440,738 tỷ đồng do Công ty TNHH Tập đoàn Sơn Hải thi công. Gói thầu số 02 trị giá 1.567,190 tỷ đồng do Công ty CP Xây dựng Tân Nam thi công. Gói thầu số 03 trị giá 1.554,095 tỷ đồng do Liên danh Tổng công ty Xây dựng số 1 - Công ty CP Xây dựng và Lắp máy Trung Nam thi công.

Theo tiến độ chung, Dự án cơ bản hoàn thành một số đoạn tuyến có lưu lượng giao thông lớn năm 2025, cơ bản hoàn thành toàn tuyến năm 2026 và hoàn thành đưa vào khai thác năm 2027.

Rời công trường cao tốc Vân Phong - Nha Trang; Khánh Hòa – Buôn Ma Thuột, Đoàn công tác tiếp tục thị sát hiện trường dự án thành phần cao tốc Chí Thạnh - Vân Phong; Quy Nhơn - Chí Thạnh và Hoài Nhơn- Quy Nhơn qua 2 tỉnh Phú Yên và Bình Định…

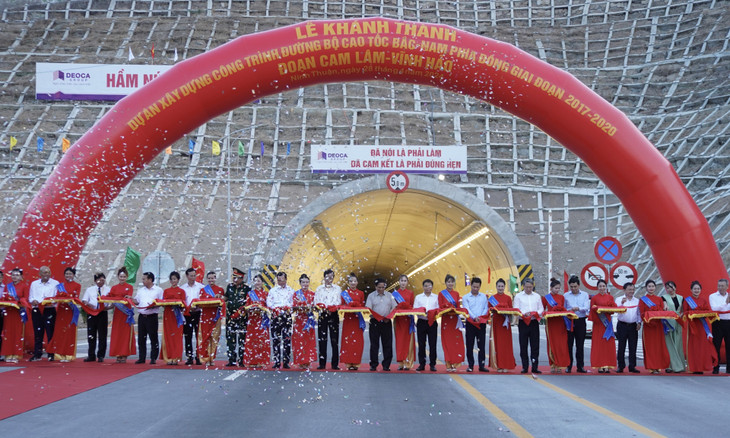

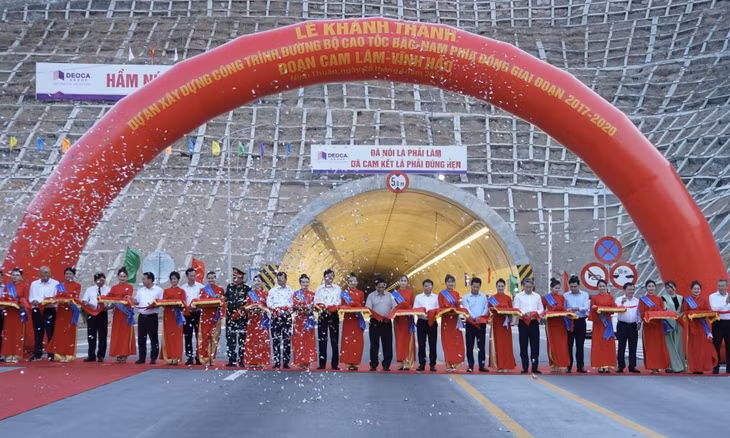

Trước đó, chiều 28/4, Thủ tướng Phạm Minh Chính dự Lễ khánh thành cao tốc Cam Lâm - Vĩnh Hảo và thông xe đưa vào khai thác cao tốc Diễn Châu - Bãi Vọt (đoạn từ Diễn Châu đến Quốc lộ 46B)

Trước đó, chiều 28/4, Thủ tướng Phạm Minh Chính dự Lễ khánh thành cao tốc Cam Lâm - Vĩnh Hảo và thông xe đưa vào khai thác cao tốc Diễn Châu - Bãi Vọt (đoạn từ Diễn Châu đến Quốc lộ 46B)

Dự án thành phần cao tốc Cam Lâm - Vĩnh Hảo được đầu tư theo hình thức PPP, tổng mức đầu tư 8.925 tỷ đồng, dài 78,5km, đi qua 3 tỉnh Khánh Hòa, Ninh Thuận và Bình Thuận. Liên danh Tập đoàn Đèo Cả - Công ty Xây dựng Đèo Cả - Công ty Đầu tư Xây dựng 194 là nhà đầu tư.

Dự án cao tốc Diễn Châu - Bãi Vọt có tổng chiều dài hơn 49 km cũng được đầu tư theo phương thức PPP, tổng vốn hơn 11.157 tỷ đồng. Liên danh Công ty TNHH Hòa Hiệp - Công ty CP Tập đoàn CIENCO4 - Công ty TNHH Đầu tư Núi Hồng - Tổng công ty Xây dựng Trường Sơn - Công ty CP Đầu tư và Xây dựng VINA2 là nhà đầu tư. Công ty CP Đầu tư Phúc Thành Hưng là doanh nghiệp dự án.
