Tạm dừng thi công công trình nhà máy thủy điện Hòa Bình mở rộng

0:00 / 0:00
0:00
(BĐT) - Phó Thủ tướng Chính phủ Lê Văn Thành yêu cầu Tập đoàn Điện lực Việt Nam (EVN) chỉ đạo tạm dừng thi công công trình Nhà máy Thủy điện Hòa Bình mở rộng để đảm bảo an toàn cho công nhân, đồng thời phối hợp với địa phương, cơ quan liên quan thực hiện ngay các giải pháp giảm thiểu rủi ro và nguy cơ sạt lở đã được các chuyên gia và đại diện các Bộ, cơ quan góp ý.

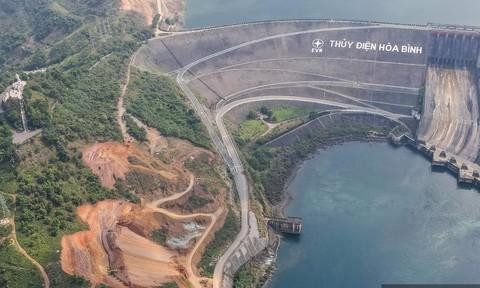

Khu vực đập ngăn nước của Nhà máy Thủy điện Hoà Bình. Ảnh: N.Hải
Khu vực đập ngăn nước của Nhà máy Thủy điện Hoà Bình. Ảnh: N.Hải

Đây là nội dung Thông báo số 302 kết luận của Phó Thủ tướng Chính phủ Lê Văn Thành tại buổi kiểm tra và làm việc về sạt lở khu vực thi công hố móng công trình Nhà máy Thủy điện Hòa Bình mở rộng.

Thông báo nêu rõ, yêu cầu chung đặt ra là phải bảo đảm tuyệt đối an toàn cho Nhà máy, nhất là đập thủy điện Hòa Bình; phải bảo đảm cảnh quan kiến trúc và an toàn cho công trình lịch sử văn hóa tượng đài Bác Hồ. Thống nhất ý kiến của các nhà khoa học, các chuyên gia và ý kiến tham gia của các Bộ, cơ quan liên quan là cần phải có khảo sát, kiểm tra trên thực địa và kiểm tra các hồ sơ liên quan để đánh giá kỹ các nguyên nhân gây ra sạt trượt, từ đó đề ra các giải pháp trước mắt và lâu dài ổn định.

Phó Thủ tướng yêu cầu EVN chỉ đạo tạm dừng thi công công trình Nhà máy Thủy điện Hòa Bình mở rộng để đảm bảo an toàn cho công nhân, đồng thời phối hợp với địa phương, cơ quan liên quan thực hiện ngay các giải pháp giảm thiểu rủi ro và nguy cơ sạt lở đã được các chuyên gia và đại diện các Bộ, cơ quan góp ý; phối hợp với địa phương có biện pháp cảnh báo khu vực nguy hiểm; kịp thời báo cáo cấp có thẩm quyền xem xét, quyết định các vấn đề vượt thẩm quyền.

Bên cạnh đó, chỉ đạo Tư vấn thiết kế công trình Nhà máy Thủy điện Hòa Bình mở rộng khẩn trương phối hợp với các cơ quan chức năng liên quan thực hiện các giải pháp để đánh giá kỹ về nguyên nhân gây ra hiện tượng sạt trượt và thực hiện ngay các giải pháp phù hợp nhất.

Phó Thủ tướng giao Bộ Công Thương chủ trì, phối hợp cùng các Bộ: Xây dựng, Nông nghiệp và Phát triển nông thôn, Khoa học và Công nghệ, EVN, tỉnh Hòa Bình và các Bộ, cơ quan liên quan nghiên cứu kỹ hồ sơ Dự án và các tài liệu liên quan đánh giá sự an toàn đối với Nhà máy Thủy điện Hòa Bình hiện hữu, nhất là đối với đập thủy điện Hòa Bình, đồng thời bảo đảm và giữ gìn cảnh quan, kiến trúc các công trình trong khu vực.

Việc thi công trở lại, giao Bộ Công Thương, Bộ Xây dựng quyết định trên cơ sở bảo đảm an toàn tuyệt đối cho Nhà máy Thủy điện Hòa Bình, nhất là đập thủy điện Hòa Bình và an toàn tuyệt đối đối với tượng đài Bác Hồ.

Ủy ban nhân dân tỉnh Hòa Bình chỉ đạo các cơ quan liên quan của Tỉnh hỗ trợ và phối hợp chặt chẽ với Chủ đầu tư xử lý kịp thời những phát sinh tại công trường bảo đảm an toàn cho người và tài sản tại công trình cũng như thực hiện các giải pháp bảo đảm an toàn tuyệt đối đối với Nhà máy Thủy điện Hòa Bình và tượng đài Bác Hồ.

Dự án Nhà máy Thủy điện Hòa Bình mở rộng khởi công tháng 1/2021 do EVN làm chủ đầu tư và giao Ban Quản lý dự án điện 1 làm đại diện chủ đầu tư. Dự án có tổng mức đầu tư 9.220,83 tỷ đồng.

Dự án có tổng công suất 480 MW, bao gồm hai tổ máy, mỗi tổ công suất 240 MW. Sản lượng phát điện bình quân hằng năm khoảng 488,3 triệu kW giờ/năm.

Tư vấn thiết kế dự án là Công ty CP Tư vấn xây dựng điện 1. Tổ hợp nhà thầu thi công xây lắp chính của Dự án là liên danh các đơn vị: Tổng công ty Xây dựng Trường Sơn (Bộ Quốc phòng) - Công ty CP Xây dựng 47 - Công ty CP Lilama 10.

Sau khi hoàn thành công trình, Nhà máy Thủy điện Hòa Bình mở rộng với công suất 480 MW sẽ nâng tổng công suất của toàn bộ Nhà máy Thủy điện Hòa Bình lên 2.400 MW.

Dự án Nhà máy Thủy điện Hòa Bình mở rộng nằm bên bờ phải tuyến đập thủy điện Hòa Bình hiện hữu. Phần xây dựng mới bao gồm các hạng mục: kênh dẫn vào cửa lấy nước, cửa lấy nước, đường hầm dẫn nước, nhà máy. Tổng diện tích sử dụng đất của công trình là 99,62 ha, trong đó 69,30 ha là diện tích sử dụng đất tạm thời phục vụ việc thi công xây dựng Dự án.

Theo tiến độ dự kiến, tổ máy 1 Dự án sẽ phát điện vào quý 3/2024, tổ máy 2 sẽ phát điện và hoàn thành công trình vào quý 4/2024.
