Nhà máy điện LNG gần 1,4 tỷ USD: Dự án truyền tải ách tắc, nguy cơ “chơ vơ”

0:00 / 0:00
0:00
(BĐT) - Dự án Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4 là dự án trọng điểm quốc gia có tổng mức đầu tư gần 1,4 tỷ USD, công suất 1.500 MW, dự kiến sẽ nhận điện ngược từ đường dây 220 kV vào cuối tháng 1/2024, nhận khí phục vụ công tác thử nghiệm vào ngày 1/4/2024…

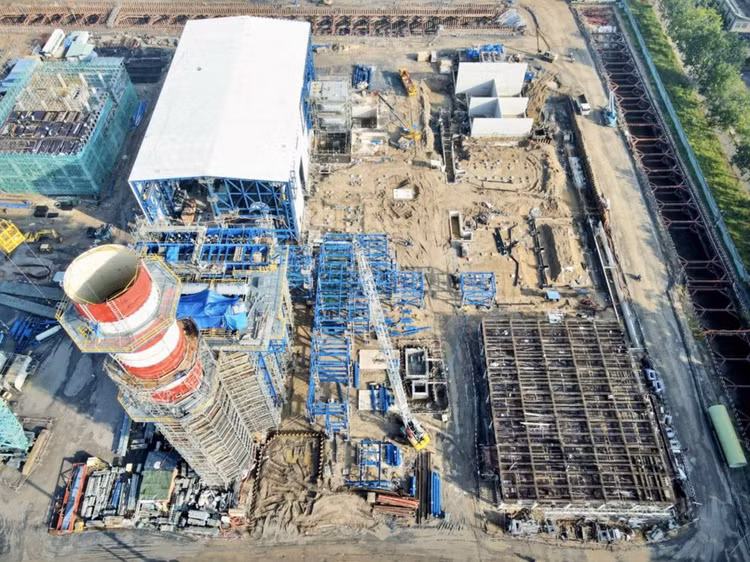

Đến thời điểm này, tiến độ tổng thể của Dự án Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4 đã đạt trên 65% khối lượng. Ảnh: Tường Lâm st
Đến thời điểm này, tiến độ tổng thể của Dự án Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4 đã đạt trên 65% khối lượng. Ảnh: Tường Lâm st

Tuy nhiên, Chủ đầu tư Dự án - Tổng công ty Điện lực Dầu khí Việt Nam (PV Power) cho biết, các dự án đường dây giải tỏa công suất cho Nhà máy vẫn đang gặp vướng mắc về quy hoạch đô thị, có nguy cơ không đảm bảo cấp điện thử nghiệm cho Nhà máy.

Sốt ruột với tiến độ các dự án truyền tải điện

PV Power vừa có văn bản đề nghị Ban Chỉ đạo quốc gia về phát triển điện lực, Ban Chỉ đạo nhà nước các dự án trọng điểm về dầu khí và Bộ Công Thương đốc thúc tiến độ các dự án phục vụ giải tỏa công suất các nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4 nhằm đáp ứng tiến độ chung của Dự án.

Theo PV Power, đến thời điểm này, tiến độ tổng thể của Dự án Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4 đã đạt trên 65% khối lượng. PV Power và nhà thầu EPC đang nỗ lực triển khai thi công xây dựng, lắp đặt các hệ thống thiết bị công nghệ. Các thiết bị chính như: tua bin khí, máy phát điện, máy biến áp chính, lò thu hồi nhiệt, tua bin hơi đã được vận chuyển đến công trường và đang trong quá trình lắp đặt để chuyển sang giai đoạn chạy thử.

Chủ đầu tư cho biết, để Nhà máy nhận điện ngược phục vụ công tác chạy thử, nghiệm thu và vận hành thương mại thì các đường dây giải tỏa công suất phải hoàn thành đúng thời hạn. Cụ thể, Dự án Đường dây 220 kV Nhà máy điện Nhơn Trạch 3 - Trạm biến áp 500kV Long Thành, Dự án Trạm biến áp 220kV Khu công nghiệp và đấu nối, Dự án Đường dây 220kV Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái phải hoàn thành trước ngày 31/1/2024; Dự án Đường dây Nhơn Trạch 4 - rẽ Phú Mỹ - Nhà Bè phải hoàn thành trước ngày 30/6/2024.

Tuy nhiên, đến thời điểm này, các dự án trên đang gặp vướng mắc trong công tác bồi thường giải phóng mặt bằng, có nguy cơ không đảm bảo tiến độ cấp điện thử nghiệm, giải tỏa công suất cho Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4.

Trao đổi với Báo Đấu thầu, đại diện PV Power lo lắng: “Các dự án truyền tải điện giải tỏa công suất vẫn chưa thể triển khai bồi thường giải phóng mặt bằng cho 66/100 vị trí móng cột thuộc các đường dây Nhơn Trạch 3 - Long Thành và Nhơn Trạch 4 - rẽ Phú Mỹ - Nhà Bè. Nếu tiến độ các dự án đường dây không đảm bảo sẽ ảnh hưởng rất lớn đến Dự án, gây ách tắc, lãng phí đầu tư…”.

Thừa nhận tiến độ Dự án Đường dây 220kV Nhà máy điện Nhơn Trạch 3 - Trạm biến áp 500kV Long Thành và Dự án Đường dây 500kV Nhà máy điện Nhơn Trạch 4 - rẽ Phú Mỹ - Nhà Bè đang chậm, Tổng công ty Truyền tải điện quốc gia (EVNNPT) - Chủ đầu tư các dự án đường dây cho biết, có nhiều khó khăn, vướng mắc ảnh hưởng tới tiến độ các dự án.

Cụ thể, UBND huyện Nhơn Trạch (tỉnh Đồng Nai) chưa thể ban hành thông báo thu hồi đất và phê duyệt kế hoạch điều tra, khảo sát, đo đạc, kiểm đếm cho các vị trí còn lại của các dự án do bản đồ quy hoạch sử dụng đất cập nhật còn thiếu một số vị trí. Đồng thời, các dự án chưa phù hợp với quy hoạch đô thị theo Quyết định số 455/2016/QĐ-TTg.

UBND huyện Long Thành chưa thể ban hành thông báo thu hồi đất cho 58/87 vị trí móng trụ thuộc Dự án Đường dây 220kV Nhà máy điện Nhơn Trạch 3 - Trạm biến áp 500kV Long Thành và 8/13 vị trí móng thuộc Dự án Đường dây 500kV Nhà máy điện Nhơn Trạch 4 - rẽ Phú Mỹ - Nhà Bè do Dự án đã được UBND tỉnh Đồng Nai phê duyệt quy hoạch sử dụng đất đến năm 2030, nhưng chưa cập nhật trên bản đồ quy hoạch sử dụng đất và 60 vị trí chưa phù hợp quy hoạch đô thị TP. Nhơn Trạch.

Có phương án dự phòng?

PV Power đề nghị Ban Chỉ đạo quốc gia về phát triển điện lực, Ban Chỉ đạo nhà nước các dự án trọng điểm về dầu khí, Bộ Công Thương có ý kiến đối với tỉnh Đồng Nai để đẩy mạnh việc thông qua chủ trương, công tác bồi thường giải phóng mặt bằng của các dự án đường dây phục vụ giải tỏa công suất Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4, đáp ứng tiến độ chung của Dự án.

Ông Bùi Văn Kiên, Phó Tổng giám đốc EVNNPT cho biết, đang nỗ lực làm việc với các ban ngành của tỉnh Đồng Nai để tìm biện pháp tháo gỡ khó khăn, vướng mắc. Cùng với đó, EVNNPT đề nghị PV Power có ý kiến với cấp có thẩm quyền, Bộ Công Thương, UBND tỉnh Đồng Nai để hỗ trợ Tổng công ty trong công tác thông qua chủ trương đầu tư Dự án Đường dây 220kV Nhơn Trạch 3 -rẽ Mỹ Xuân - Cát Lái, công tác bổ sung quy hoạch đô thị, bồi thường giải phóng mặt bằng các dự án giải tỏa công suất Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4.

Theo tìm hiểu, ngoài việc có văn bản kiến nghị cấp có thẩm quyền đốc thúc tháo gỡ khó khăn, vướng mắc về mặt bằng cho Dự án, hiện Chủ đầu tư có chuẩn bị phương án dự phòng thay thế trong trường hợp xấu nhất.

Nguồn tin của Báo Đấu thầu cho hay, đến thời điểm này, hợp đồng các gói thầu xây lắp đường dây thuộc Dự án Đường dây 220kV Nhà máy điện Nhơn Trạch 3 - Trạm biến áp 500kV Long Thành và Dự án Đường dây 500kV Nhà máy điện Nhơn Trạch 4 - rẽ Phú Mỹ - Nhà Bè đã được ký kết, nhưng chỉ có thể triển khai thi công tại 34 vị trí móng không vướng quy hoạch trên tổng số 100 vị trí móng. Phương án xúc tiến đấu nối tạm đã được ngành điện tính tới nhằm phục vụ công tác chạy thử nghiệm. Tuy nhiên, về lâu dài, điều quan trọng là phải giải quyết được vướng mắc trong quy hoạch đô thị của địa phương để có thể giải quyết vấn đề mặt bằng.

Chuyên đề
