Dự án điện Nhơn Trạch 3 và 4 trước nguy cơ chậm tiến độ

0:00 / 0:00
0:00
(BĐT) - Công tác triển khai Dự án Nhà máy Điện Nhơn Trạch 3 và Nhơn Trạch 4 bước vào giai đoạn cao điểm, nhưng một số hạng mục đang đối mặt với khó khăn, ách tắc, nguy cơ ảnh hưởng đến tiến độ “về đích” của Dự án.

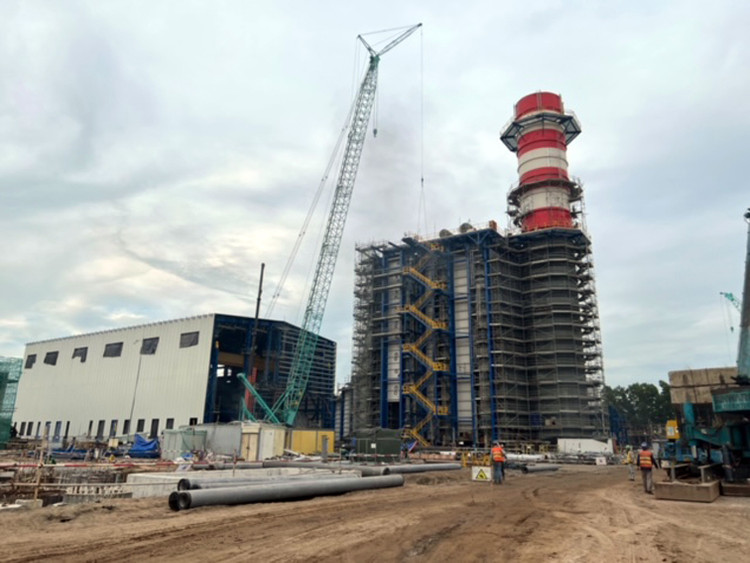

Một số hạng mục đang đối mặt với khó khăn, ách tắc, nguy cơ ảnh hưởng đến tiến độ “về đích” của Dự án Nhà máy Điện Nhơn Trạch 3 và Nhơn Trạch 4 . Ảnh chỉ mang tính minh họa. Nguồn Internet
Một số hạng mục đang đối mặt với khó khăn, ách tắc, nguy cơ ảnh hưởng đến tiến độ “về đích” của Dự án Nhà máy Điện Nhơn Trạch 3 và Nhơn Trạch 4 . Ảnh chỉ mang tính minh họa. Nguồn Internet

Trao đổi với Báo Đấu thầu, ông Nguyễn Văn Hùng, Phó Tổng giám đốc Tổng công ty Lắp máy Việt Nam (Lilama) - thành viên Liên danh Samsung C&T - Lilama thực hiện Gói thầu Thiết kế, mua sắm, xây dựng, lắp đặt, chạy thử và nghiệm thu (EPC) Nhà máy Điện Nhơn Trạch 3 và Nhơn Trạch 4 quy mô hơn 21.424 tỷ đồng cho biết, đang phải dừng thi công hạng mục kênh xả nước làm mát do có vướng mắc trong công tác đất đai.

Ngày 28/12/2023, Lilama đã có văn bản gửi Ban Quản lý dự án điện Nhơn Trạch 3 và Nhơn Trạch 4 - đơn vị được Tổng công ty Điện lực Dầu khí Việt Nam - PV Power (Chủ đầu tư) giao quản lý Dự án - phản ánh, Ban Quản lý các khu công nghiệp (KCN) Tín Nghĩa đã thiết lập nhà bảo vệ, cổng chắn (barie) ngay gần vị trí ranh giới giao cắt giữa đường bê tông với kênh xả nước làm mát để ngăn chặn xe vận chuyển vật tư thiết bị ra, vào phục vụ xây dựng Nhà máy.

Nguyên nhân là Ban Quản lý các KCN Tín Nghĩa chưa đồng ý cho triển khai công tác phá dỡ tuyến đường bê tông số 4 phân đoạn cắt qua kênh xả nước Nhà máy Điện Nhơn Trạch 3 và Nhơn Trạch 4 khiến toàn bộ phương tiện, thiết bị thi công của Nhà thầu phải nằm chờ.

Theo đại diện Nhà thầu xây lắp, việc này sẽ ảnh hưởng đến công tác tiếp nhận hàng hóa, vật tư thiết bị phục vụ thi công Nhà máy nói riêng, ảnh hưởng đến mốc hoàn thành, bàn giao Nhà máy cho Chủ đầu tư theo hợp đồng nói chung.

Để đảm bảo tiến độ thi công, Nhà thầu đề nghị Ban Quản lý dự án điện Nhơn Trạch 3 và Nhơn Trạch 4 làm việc với Ban Quản lý các KCN Tín Nghĩa, có phương án, giải pháp tháo gỡ vướng mắc cho công tác thi công kênh xả nước làm mát.

Ông Lê Bá Quý, Trưởng ban Quản lý dự án điện Nhơn Trạch 3 và Nhơn Trạch 4 thừa nhận, nhà thầu xây lắp Gói thầu EPC đang phải dừng thi công hạng mục này, còn toàn bộ Dự án vẫn “chạy”.

Về phương án giải quyết, đại diện Chủ đầu tư cho biết, PV Power đã có báo cáo gửi UBND tỉnh Đồng Nai cũng như cấp thẩm quyền đề nghị khẩn trương có phương án tháo gỡ. “Vướng mắc này chậm giải quyết ngày nào thì công trình sẽ chậm về đích ngày đó. Hạng mục kênh xả nước làm mát là một hạng mục quan trọng, vì nếu không vận hành hạng mục này thì không thể chạy được tuabin hơi để thử nghiệm Nhà máy”, ông Quý lo lắng.

Ngoài khó khăn trong thi công hạng mục kênh xả nước, lãnh đạo Ban Quản lý dự án điện Nhơn Trạch 3 và Nhơn Trạch 4 cho biết thêm, các nhà thầu thi công đường dây truyền tải để giải tỏa công suất cho Nhà máy đang gặp khó khăn về mặt bằng. Khó khăn bắt nguồn từ công tác bồi thường giải phóng mặt bằng khiến tiến độ Dự án Đường dây 220kV Nhà máy Điện Nhơn Trạch 3 - Trạm biến áp 500kV Long Thành, Dự án Đường dây 500kV Nhà máy Điện Nhơn Trạch 4 - rẽ Phú Mỹ - Nhà Bè… rất chậm.

Theo ông Quý, để gỡ nút thắt tiến độ các dự án đường dây, cuối tháng 11/2023, PV Power có văn bản đề nghị Ban Chỉ đạo quốc gia về phát triển điện lực, Ban Chỉ đạo nhà nước các dự án trọng điểm về dầu khí và Bộ Công Thương đốc thúc tiến độ các dự án phục vụ giải tỏa công suất các nhà máy điện. Ngay sau văn bản này, đại diện Tập đoàn Điện lực Việt Nam, Tổng công ty Truyền tải điện quốc gia đã có nhiều cuộc làm việc với chính quyền địa phương, nhưng khó khăn chưa vơi do vẫn tiếp tục phải chờ tỉnh Đồng Nai giải quyết những vướng mắc liên quan đến công tác mặt bằng.

Dự án Nhà máy Điện Nhơn Trạch 3 và Nhơn Trạch 4 dự kiến sẽ nhận điện ngược từ đường dây 220 kV vào cuối tháng 1/2024, nhận khí phục vụ công tác thử nghiệm vào ngày 1/4/2024… Tuy nhiên, với hàng loạt khó khăn “bủa vây”, trong khi biện pháp giải quyết chưa thực sự mạnh mẽ, hiệu quả, tiến độ dự án điện trọng điểm này đang bị đe dọa, đồng nghĩa với việc an ninh, an toàn hệ thống điện bị ảnh hưởng.

Chuyên đề
