Đốt lửa lần đầu tổ máy 1 Nhiệt điện Thái Bình 2

0:00 / 0:00
0:00
(BĐT) - Sáng 23/2, Phó Thủ tướng Lê Văn Thành đã đến kiểm tra tiến độ Dự án Nhiệt điện Thái Bình 2, đặc biệt là việc đốt lửa lần đầu Tổ máy số 1 của Nhà máy. Đây là một cột mốc tiến độ quan trọng để Dự án về đích trong năm 2022.

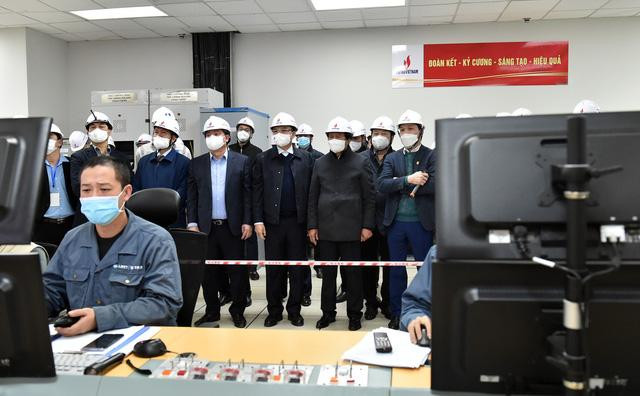

Phó Thủ tướng Lê Văn Thành cùng các đại diện liên quan theo dõi việc đốt lửa lần đầu Tổ máy số 1 Nhà điều hành trung tâm Nhà máy Nhiệt điện Thái Bình 2 (ảnh: CP)
Phó Thủ tướng Lê Văn Thành cùng các đại diện liên quan theo dõi việc đốt lửa lần đầu Tổ máy số 1 Nhà điều hành trung tâm Nhà máy Nhiệt điện Thái Bình 2 (ảnh: CP)

Theo Tập đoàn Dầu khí Quốc gia Việt Nam (PVN) - chủ đầu tư Dự án, đến nay, tiến độ Dự án đã đạt 88,75%. Trong đó, công tác thiết kế đạt gần 100%; mua sắm đạt gần 96%; thi công xây lắp đạt gần 88%; chạy thử đạt gần 26%.

Đánh giá cao sự “hồi sinh” của Nhà máy, Phó Thủ tướng Lê Văn Thành biểu dương Chủ đầu tư, Ban Quản lý Dự án, Tổng thầu EPC đã rất trách nhiệm, nỗ lực, khoa học và bài bản trong thực hiện các nhóm công việc về tổ chức, nhân sự, tài chính và nguồn nhân lực, quản trị và hợp đồng. Đến nay, nhiều công việc và các mốc tiến độ đã thực sự có chuyển biến rõ nét. Mốc đốt lửa lần đầu bằng dầu Tổ máy số 1 theo đúng tiến độ đề ra.

Sau khi kiểm tra, thị sát, Phó Thủ tướng Lê Văn Thành đã có cuộc làm việc với PVN, các nhà thầu, đơn vị thi công về Dự án.

Tại cuộc làm việc, Phó Thủ tướng nhấn mạnh 2 mốc tiến độ sắp tới là phấn đấu hòa lưới Tổ máy số 1 vào ngày 30/4 (đốt bằng dầu) và đốt than lần đầu Tổ máy số 1 vào ngày 16/6.

Phó Thủ tướng yêu cầu PVN, Ban Quản lý Dự án tiếp tục bám sát tiến độ tổng thể và mốc tiến độ của từng hạng mục đã đề ra, trong đó tập trung cao cho công tác thi công xây lắp, đặc biệt các hạng mục hệ thống vận chuyển than, kho than, đường ống thải xỉ và bãi thải xỉ, các gói thầu phục vụ chạy thử, quan trắc. Thực hiện kiểm tra, bảo dưỡng, chạy thử kịp thời hệ thống thiết bị đã lắp đặt.

Đồng thời, giải quyết hiệu quả các vấn đề về chi phí để bảo đảm tiến độ; huy động nhân lực, chuyên gia và tổ chức thi công, chạy thử một cách khoa học, khẩn trương nhằm đáp ứng mốc tiến độ chung…

Phó Thủ tướng giao Bộ Công Thương, UBND tỉnh Thái Bình, các cơ quan liên quan tiếp tục tạo điều kiện thuận lợi, xử lý những khó khăn, vướng mắc để đảm bảo các mốc tiến độ và yêu cầu nhiệm vụ đặt ra, hoàn thành và đưa Nhà máy vào sản xuất trong thời gian sớm nhất.

Chuyên đề
