"Chạy nước rút" Dự án Đường dây 220kV Nha Trang - Tháp Chàm

0:00 / 0:00
0:00
(BĐT) - Theo tiến độ cam kết của các nhà thầu thi công, Dự án Đường dây 220kV Nha Trang - Tháp Chàm dự kiến hoàn thành trong tháng 9/2023. Đây là dự án do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, Ban Quản lý dự án các công trình điện miền Trung (CPMB) quản lý điều hành dự án.

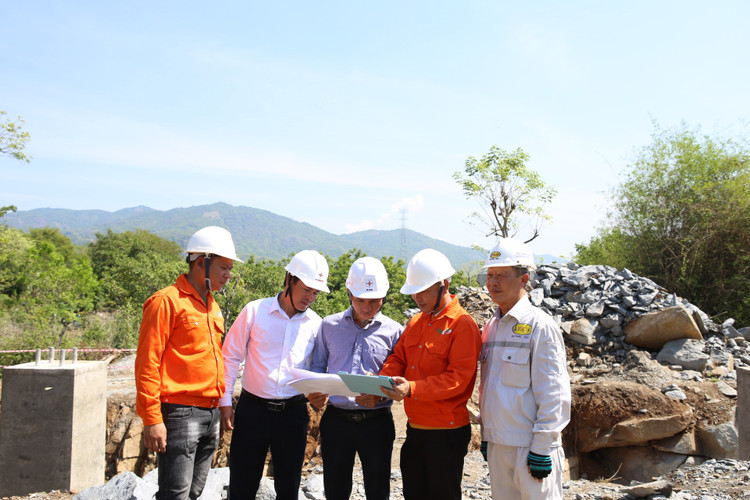

Đại diện chủ đầu tư, đơn vị thi công, đơn vị tư vấn giám sát cùng trao đổi, thống nhất biện pháp tổ chức thi công tại công trường Đường dây 220kV Nha Trang - Tháp Chàm

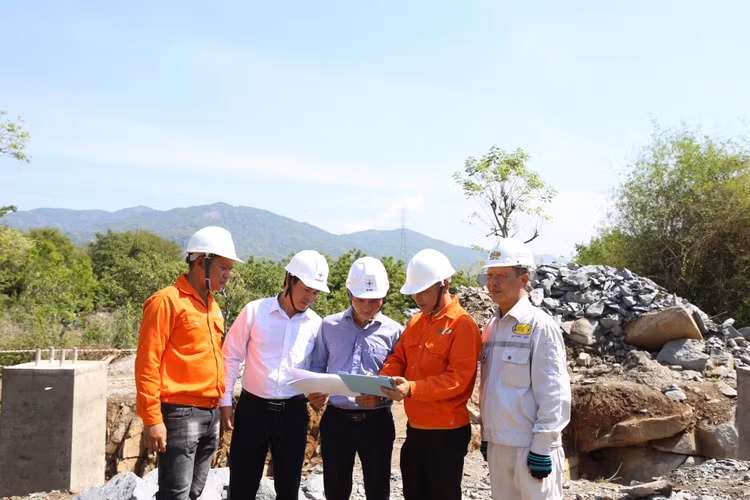

Đại diện chủ đầu tư, đơn vị thi công, đơn vị tư vấn giám sát cùng trao đổi, thống nhất biện pháp tổ chức thi công tại công trường Đường dây 220kV Nha Trang - Tháp Chàm

Dự án có quy mô xây dựng đường dây 220kV, mạch kép (treo trước 1 mạch), chiều dài hơn 88 km; xây dựng mới 1 ngăn xuất tuyến 220kV tại Trạm biến áp (TBA) 220kV Nha Trang và 1 ngăn xuất tuyến 220kV, 1 ngăn máy cắt vòng và thanh cái vòng tại TBA 220kV Tháp Chàm. Đến nay, mặt bằng của Dự án đã được tỉnh Khánh Hòa và Ninh Thuận cơ bản bàn giao hết các vị trí móng, chỉ còn những vướng mắc nhỏ trong hành lang tuyến.

Ông Nguyễn Văn Duẩn, Phó Chỉ huy trưởng công trình Đường dây 220kV Nha Trang - Tháp Chàm tại Công ty CP Tập đoàn Đầu tư Thương mại Công nghiệp Việt Á cho biết: "Đơn vị tham gia Gói thầu 21 thuộc Dự án, với nhiệm vụ xây lắp đường dây 220kV vượt rừng có chiều dài khoảng 52 km với 64 vị trí cột. Đến nay, đơn vị đã hoàn thành đào đúc móng được 33 vị trí, dựng cột được 22 vị trí và đang kéo dây 2 khoảng néo 9,6 km".

Với tính chất cấp bách của Dự án, Nhà thầu đang huy động tối đa nhân lực, máy móc, vật tư thiết bị để thi công đồng thời 3 hạng mục đúc móng, dựng cột, kéo dây.

Để đảm bảo tiến độ Dự án, tháng 4/2023, EVNNPT đã thành lập Ban Chỉ đạo Dự án Đường dây 220kV Nha Trang - Tháp Chàm do Phó Tổng giám đốc làm Trưởng ban; CPMB cũng thành lập Ban Chỉ đạo do Giám đốc làm Trưởng ban và thành lập 2 Ban Tiền phương tại tỉnh Khánh Hòa và Ninh Thuận.

Theo đại diện CPMB, khó khăn lớn nhất của của gói thầu này là thi công trên rừng với đồi núi nhiều đá tảng, việc phá đá sẽ mất nhiều thời gian. Tuy nhiên, toàn công trường đang rất quyết tâm để vượt qua những thách thức đó. Trên công trường, Ban Tiền phương cùng các đơn vị tham gia dự án đều phối hợp nhịp nhàng, nhuần nhuyễn, mọi vướng mắc phát sinh đều được giải quyết ngay để đáp ứng tiến độ thi công.

Chuyên đề
