Các nhà thầu lớn tăng tốc thi công cao tốc Mai Sơn - QL45

0:00 / 0:00
0:00
Hơn 1 năm kể từ ngày khởi công, dự án cao tốc Mai Sơn - QL45 đã thi công đạt sản lượng hơn 2.100 tỷ đồng, cơ bản đáp ứng kế hoạch.

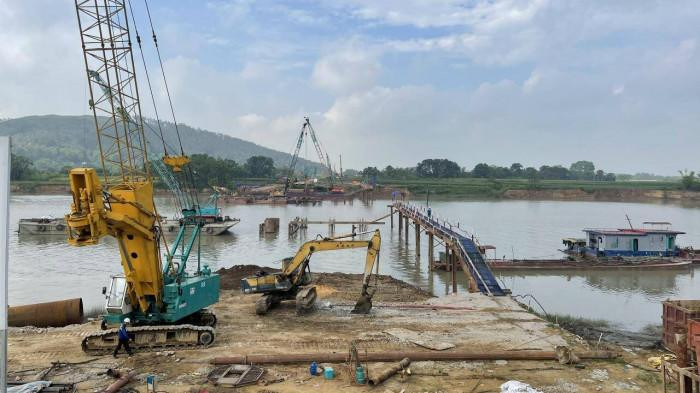

Thi công cao tốc Bắc - Nam đoạn Mai Sơn - QL45
Thi công cao tốc Bắc - Nam đoạn Mai Sơn - QL45

Theo ông Lương Văn Long, Giám đốc Điều hành dự án (Ban QLDA Thăng Long - đại diện chủ đầu tư), sau hơn một năm kể từ khi khởi công gói thầu đầu tiên (30/9/2020), dự án cao tốc Mai Sơn - QL45 đang triển khai 66 mũi thi công tại 5 gói thầu xây lắp.

Sản lượng toàn dự án hiện đạt khoảng 2.107 tỷ đồng (đạt gần 31% giá trị hợp đồng), cơ bản đáp ứng theo kế hoạch.

Cụ thể, tại gói thầu 10-XL (Km274 +111,86 - Km 289+500) dài hơn 14km, liên danh Xuân Trường - Sơn Hải đang triển khai 16 mũi thi công, sản lượng đạt hơn 576 tỷ đồng, đạt 38,7%.

Gói thầu 11-XL (Km289+500 - Km301+000) dài 11,5km, ba nhà thầu đảm nhiệm thi công gồm: Công ty CP Tập đoàn Đầu tư xây dựng Cường Thịnh Thi - Tổng công ty 319 - Công ty TNHH Định An cũng đang tổ chức 16 mũi thi công. Đến nay, sản lượng của gói thầu này đạt hơn 282 tỷ đồng, đạt hơn 36% giá trị hợp đồng.

Gói thầu 12-XL (Km301+000 - Km307+600) dài 6,6km do liên danh Công ty CP Tập đoàn Đèo Cả - Công ty CP Đầu tư xây dựng Hải Thạch - Công ty CP Đầu tư xây dựng Hoàng Long đảm nhiệm. Đến nay, các nhà thầu đang tổ chức 8 mũi thi công, sản lượng đạt hơn 391 tỷ đồng, đạt gần 33% giá trị hợp đồng.

Hai gói thầu còn lại của dự án là 13-XL và 14-XL cũng đang được các nhà thầu tập trung triển khai thi công. Trong đó, gói thầu 13-XL đã đạt sản lượng 388 tỷ đồng (đạt 34,5%) và gói thầu 14-XL đạt hơn 468 tỷ đồng (đạt 20,8%).

Theo ông Long, năm 2021, dự án cao tốc Mai Sơn - QL45 được giao kế hoạch vốn khoảng 2.931 tỷ đồng. Đến nay, dự án đã giải ngân được khoảng 2.416 tỷ đồng (đạt 82,5%), đáp ứng kế hoạch giải ngân đã đăng ký.

Được biết, dự án cao tốc Mai Sơn - QL45 dài 63,37km, đi qua hai tỉnh Ninh Bình và Thanh Hóa. Giai đoạn hoàn chỉnh được xây dựng theo quy mô 6 làn xe, nền đường 32,25m, vận tốc thiết kế 120km/h; giai đoạn phân kỳ đầu tư xây dựng 4 làn xe hạn chế, nền đường 17m, vận tốc thiết kế 80km/h. Dự án có tổng mức đầu tư 12.111 tỷ đồng, sử dụng vốn ngân sách Nhà nước
